Hallo, ist ja schon etwas her, seit dem letzten Post, aber aktuell ist einfach kaum Freiraum dafür. Trotzdem möchte ich Euch mein aktuelles Upgrade nicht vor enthalten. Nach etwas über drei Jahren, wurde es mal wieder Zeit.
Die genauen Daten findet Ihr hier unter folgendem Link: PC_2019
Poolbau 2016 Woche 9

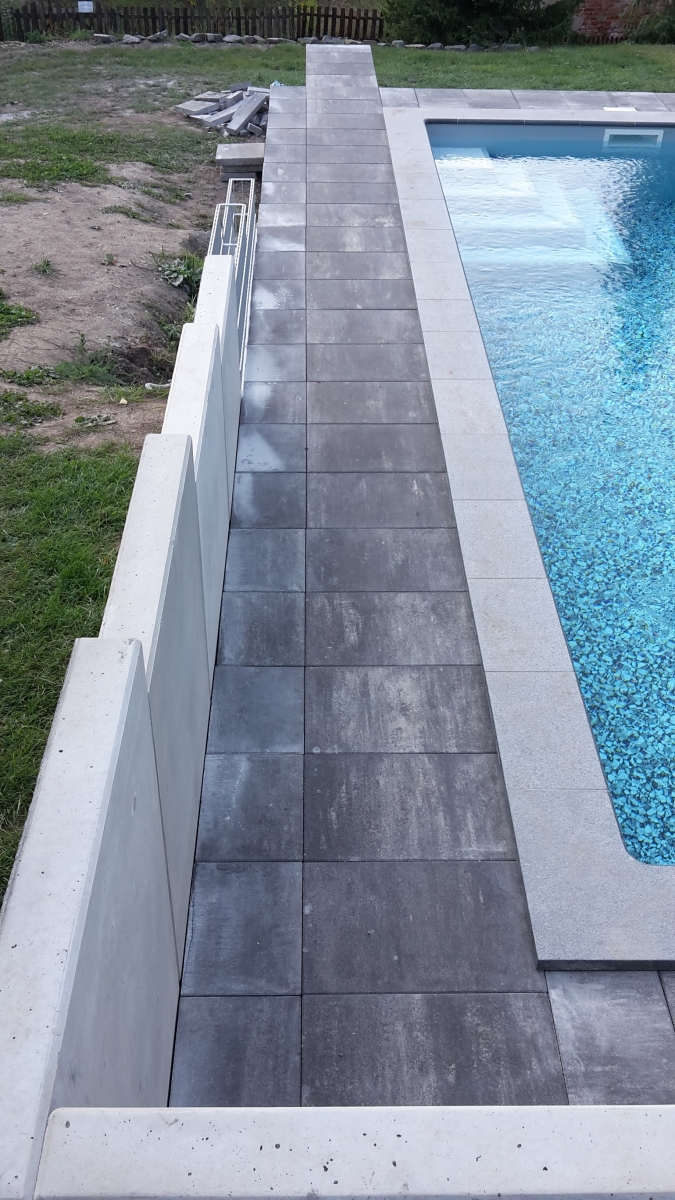

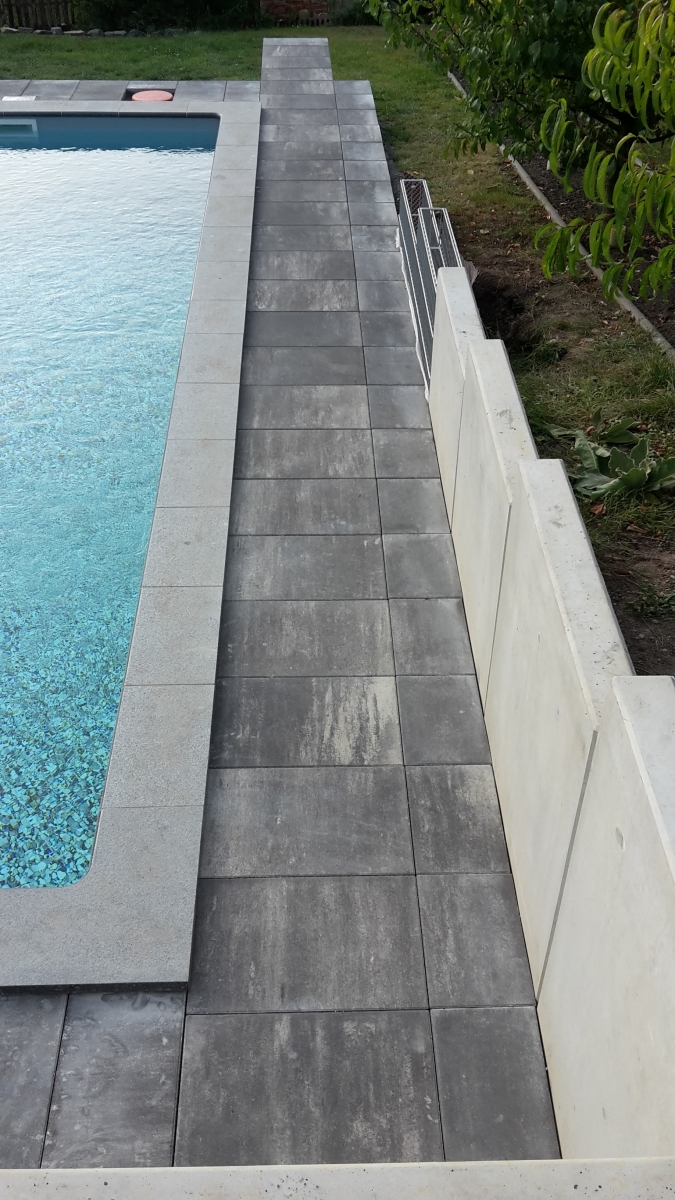

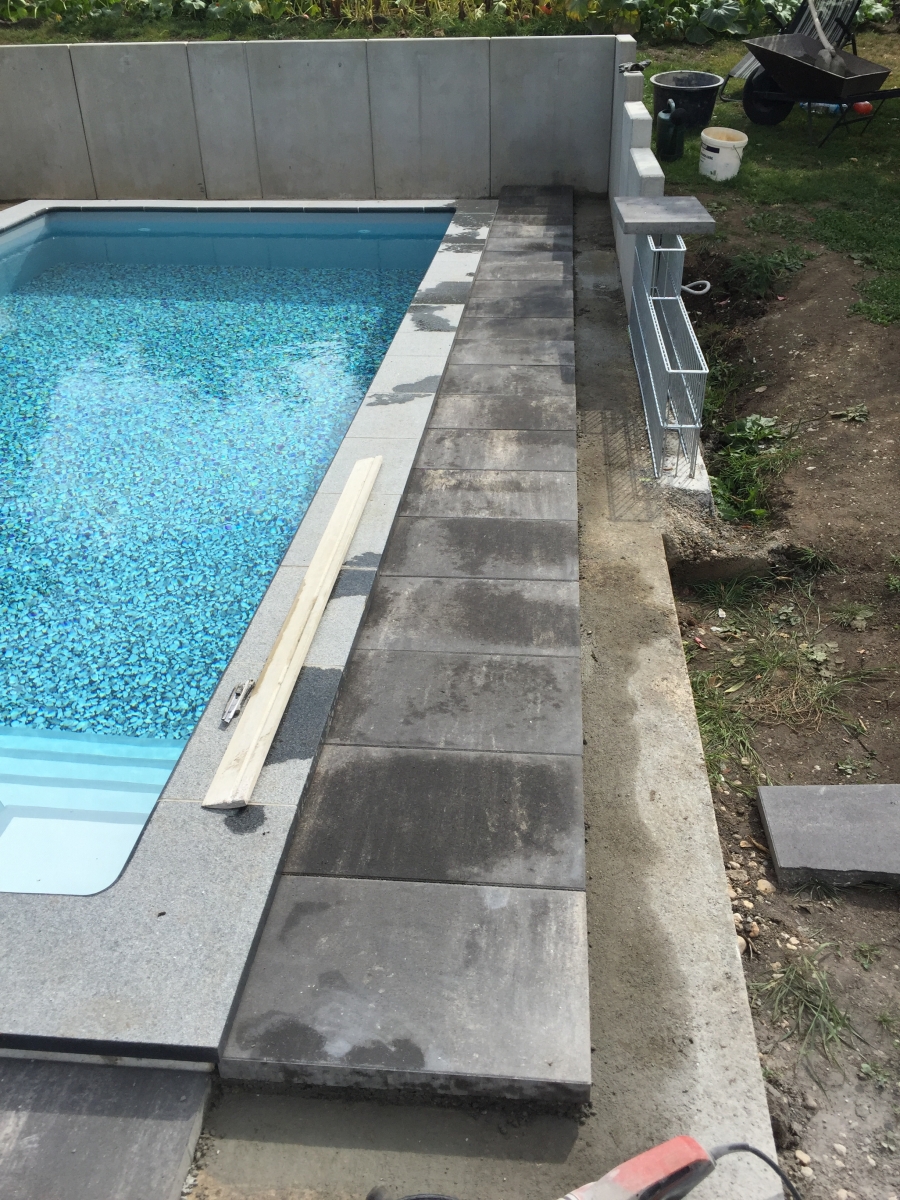

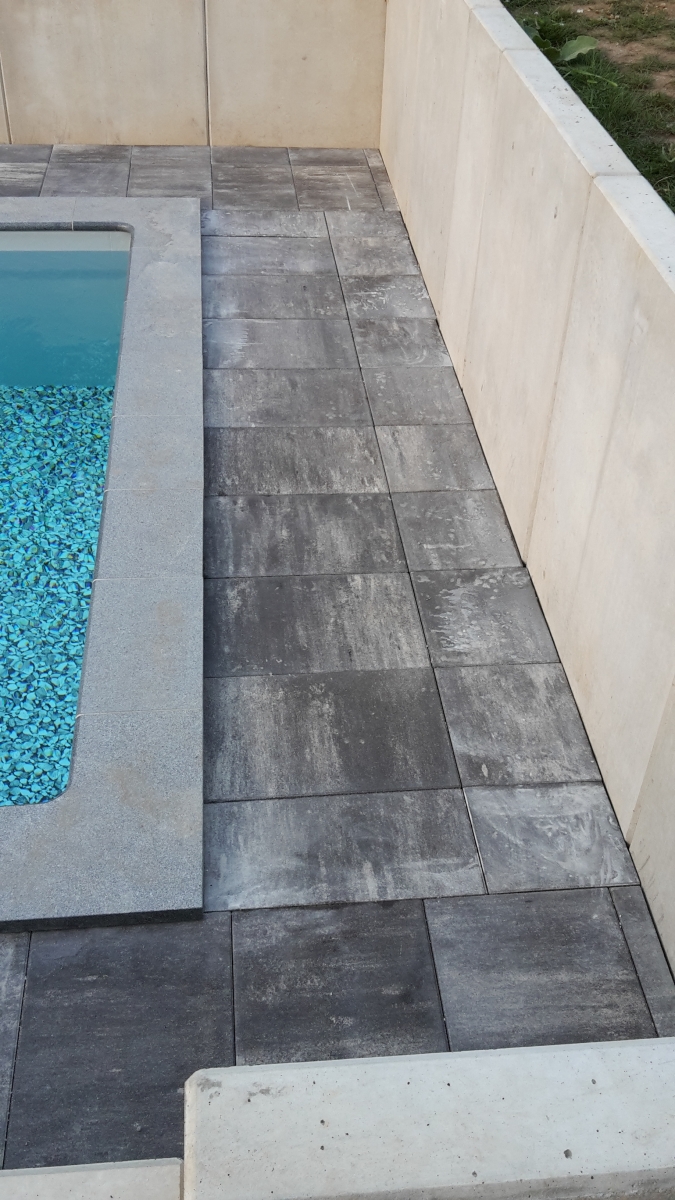

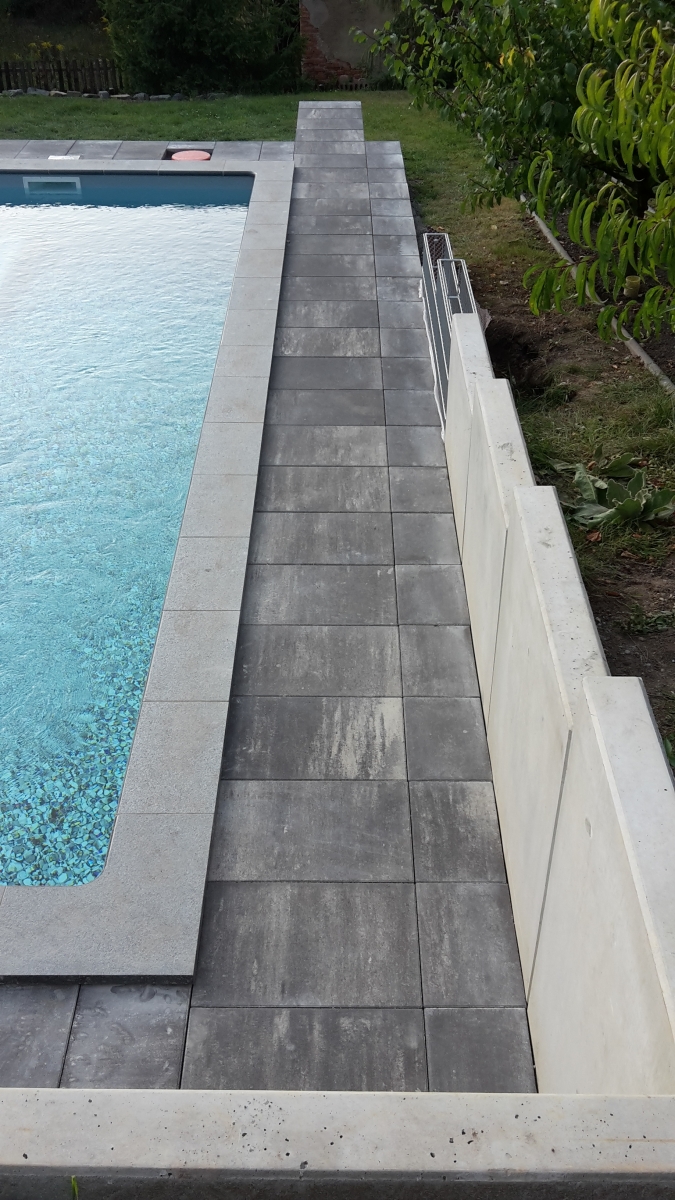

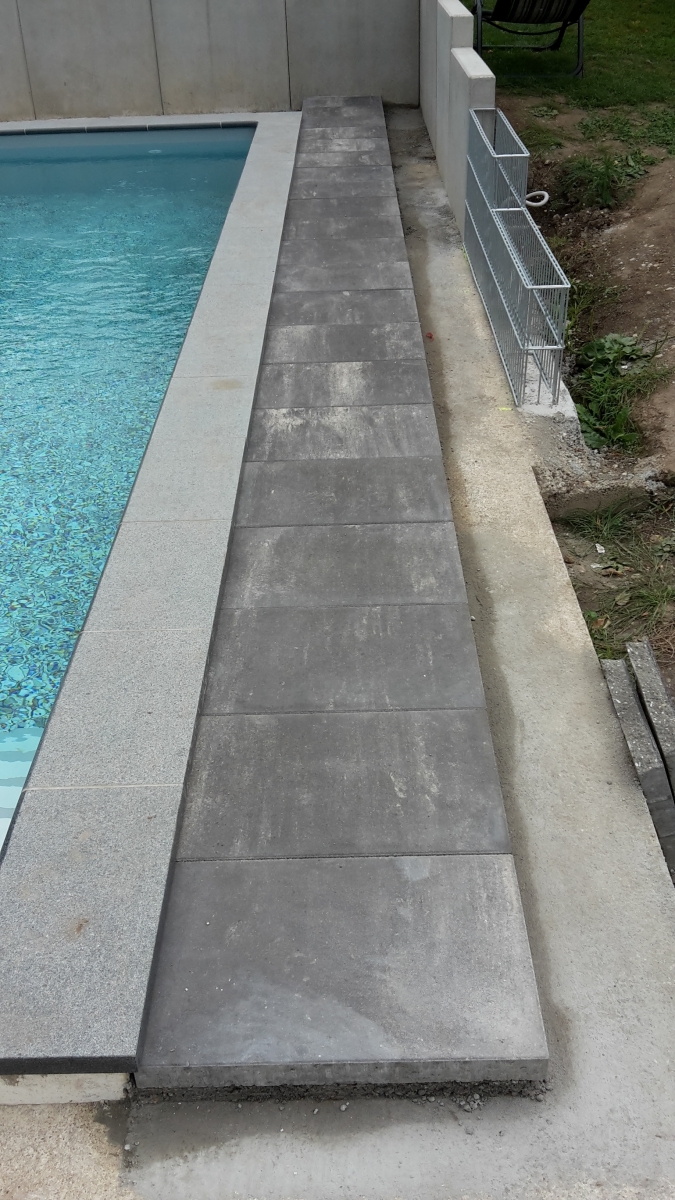

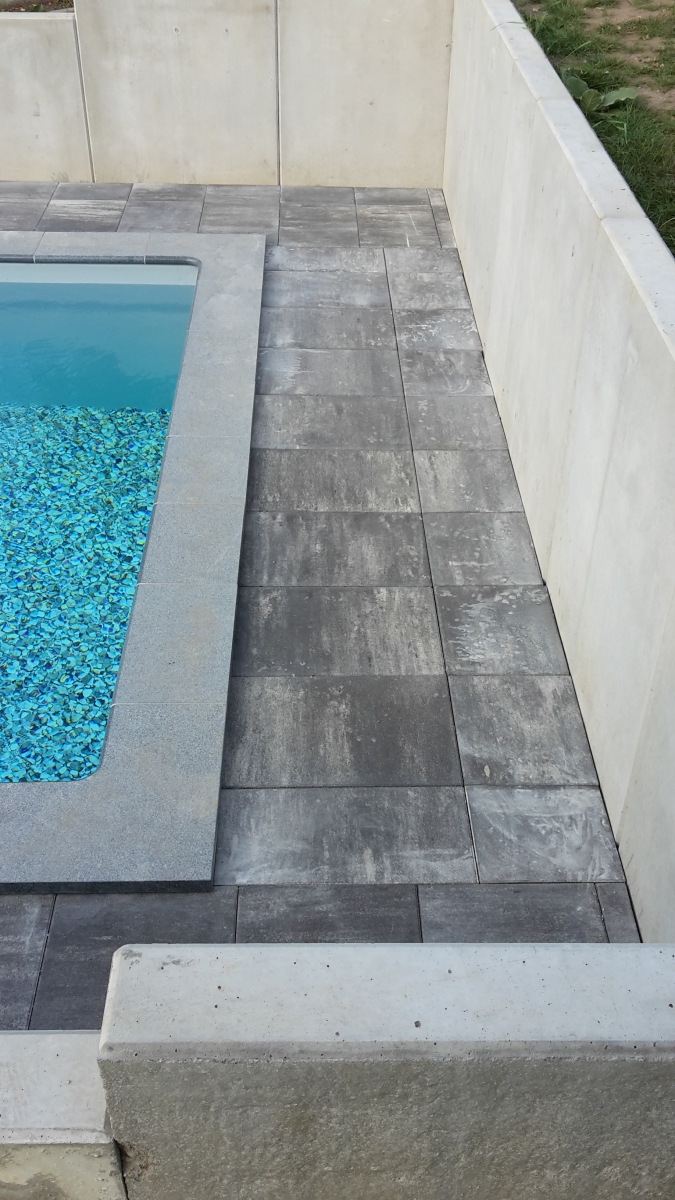

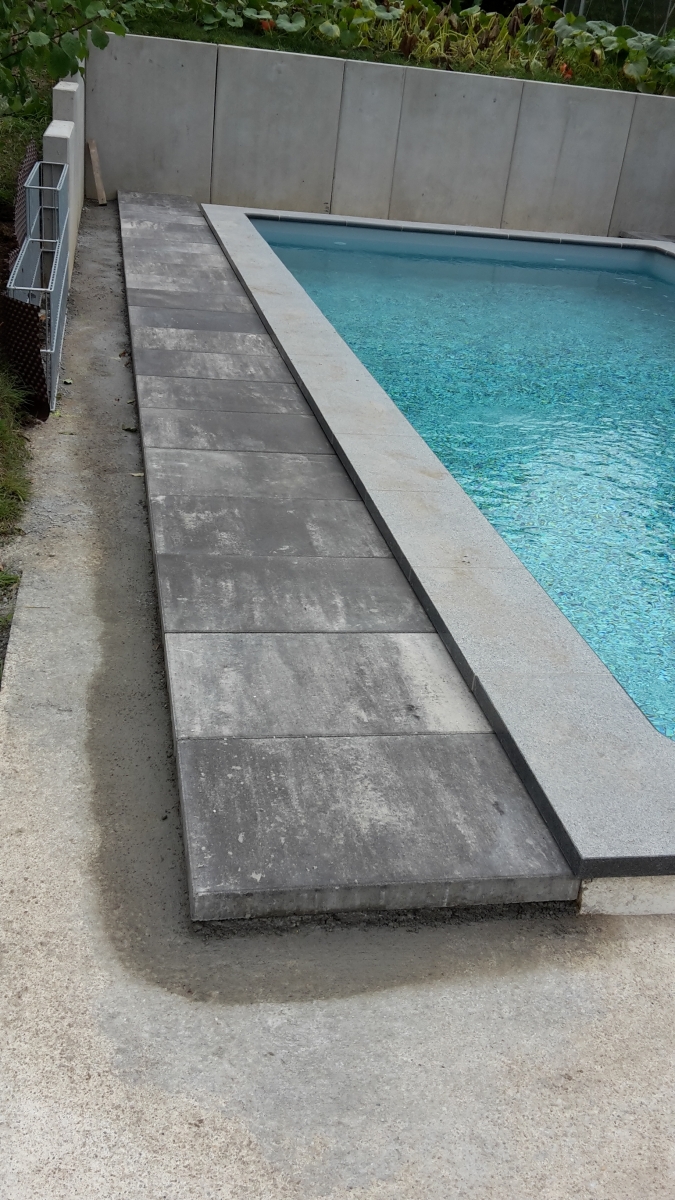

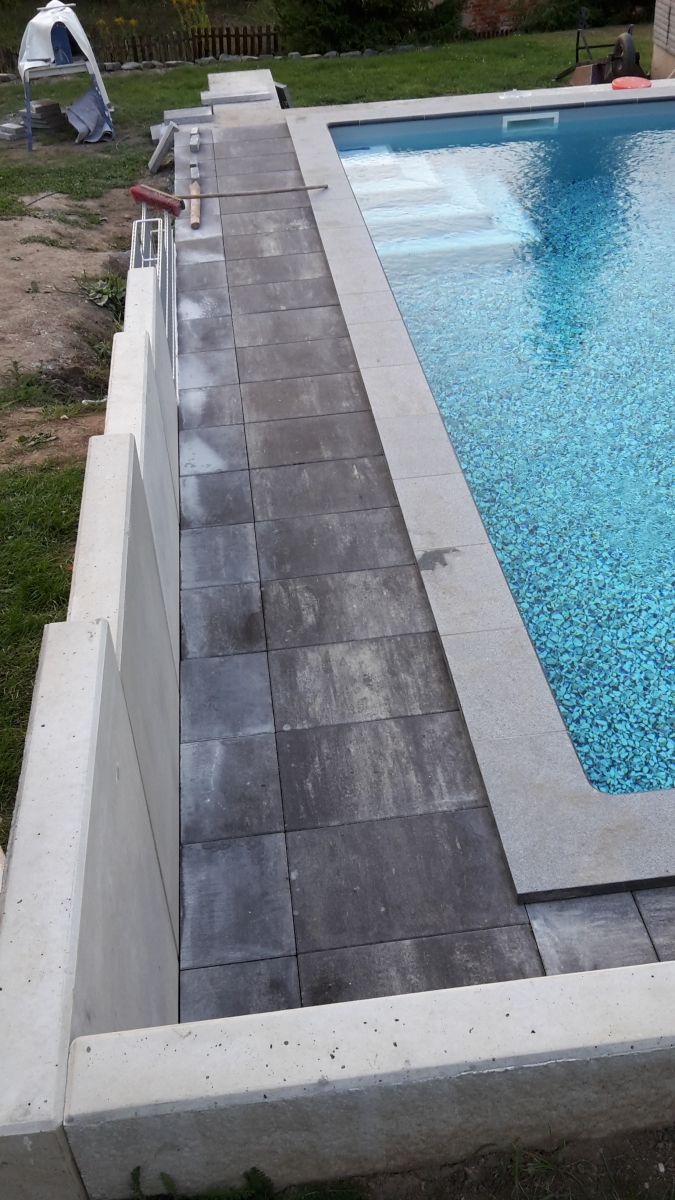

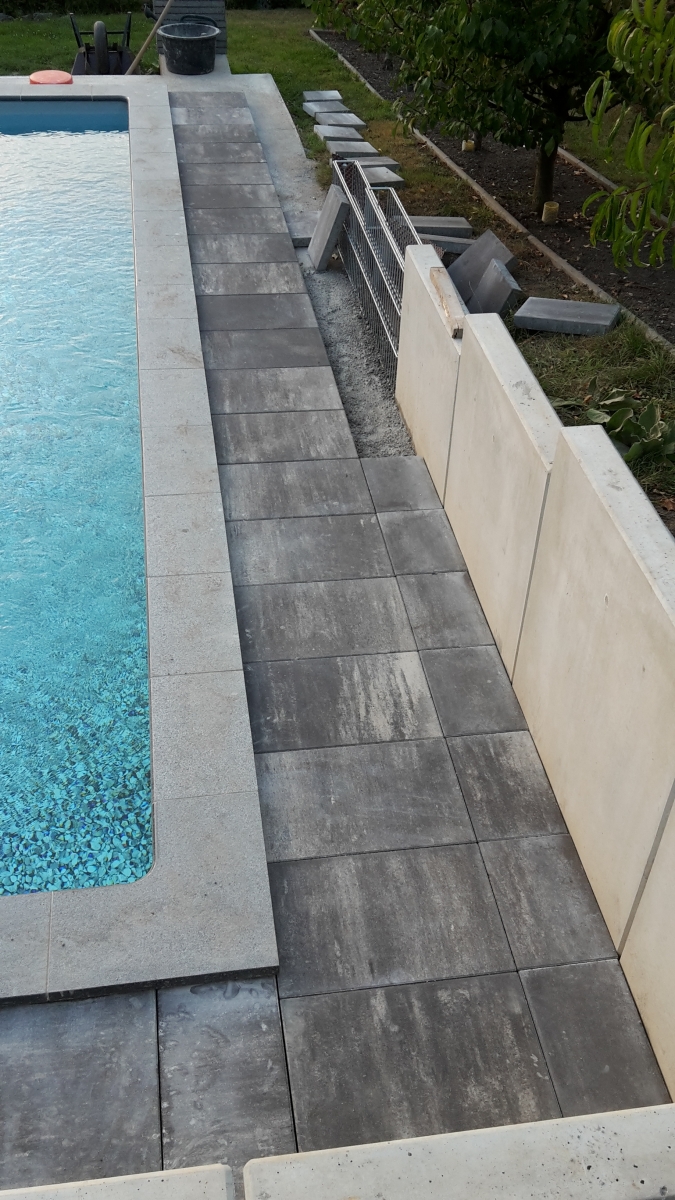

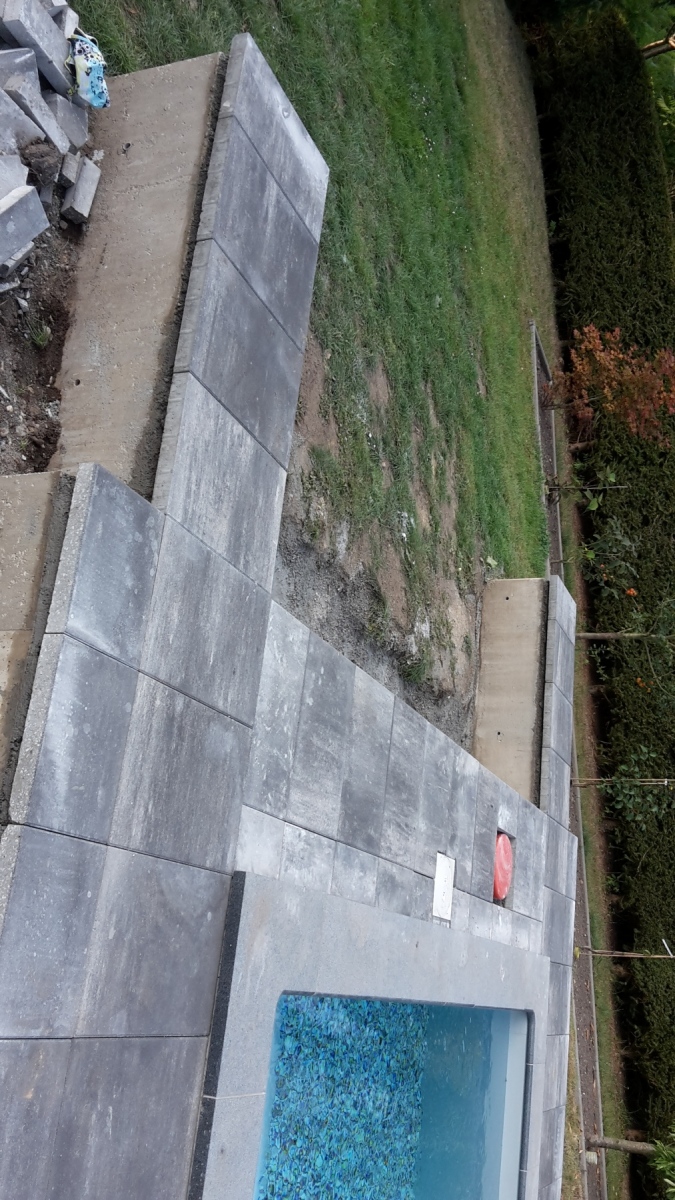

Abschließend wurden noch die Außenanlagen gestaltet. Dazu gehört unter anderem das Verlegen von Terrassenplatten auf der Umrandung des Pools, aber auch das anfüllen mit Mutterboden um den Garten wieder entsprechend anzugleichen.

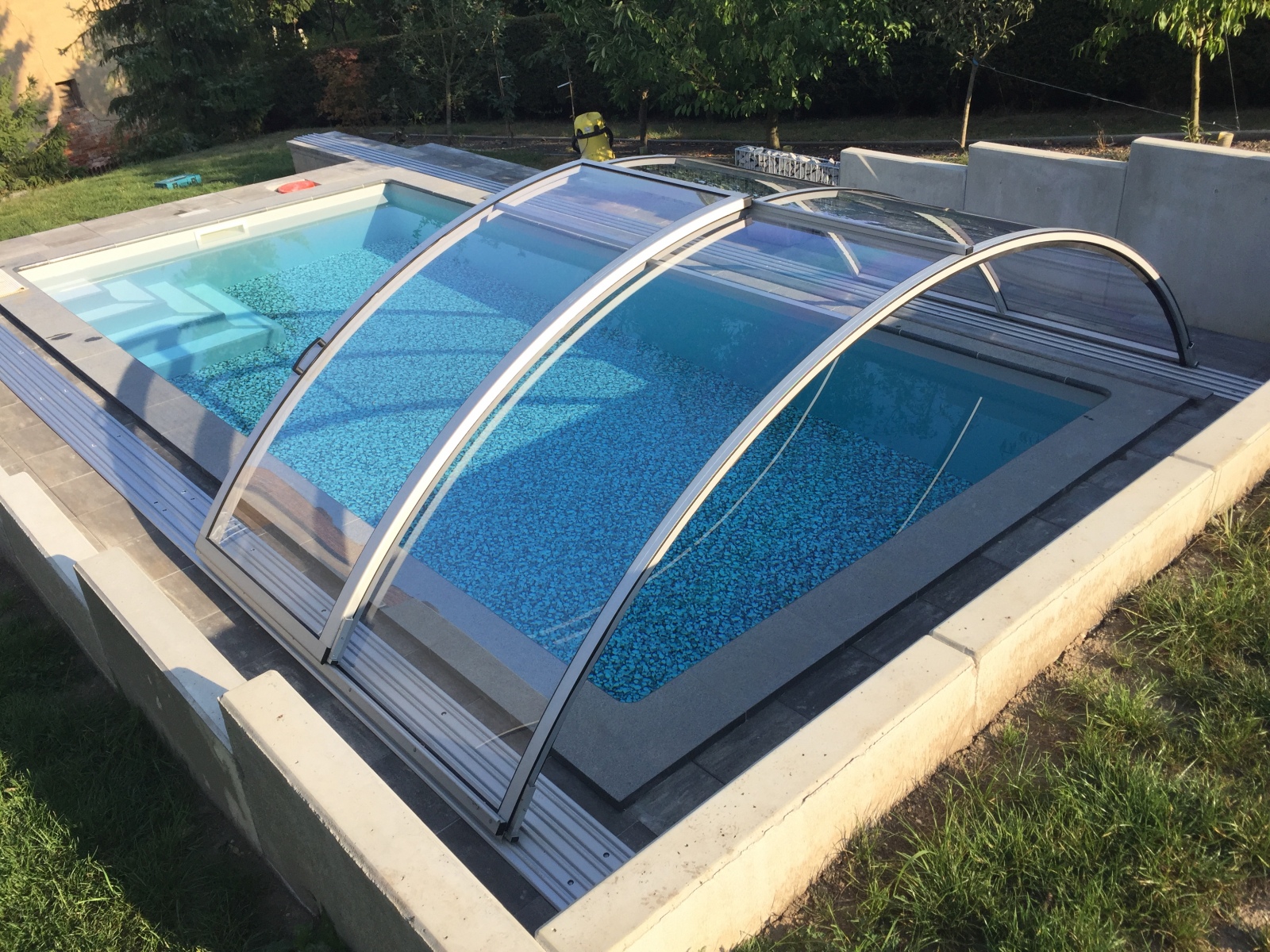

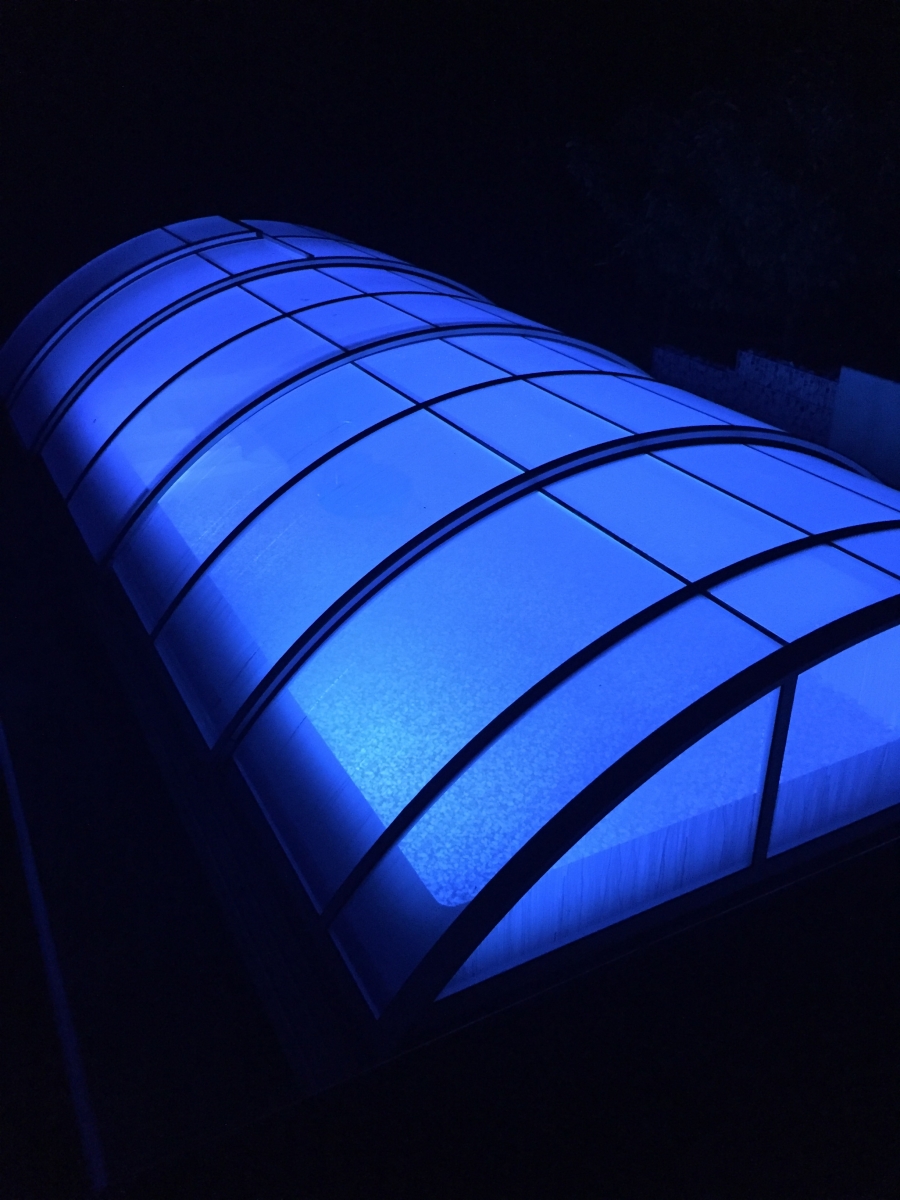

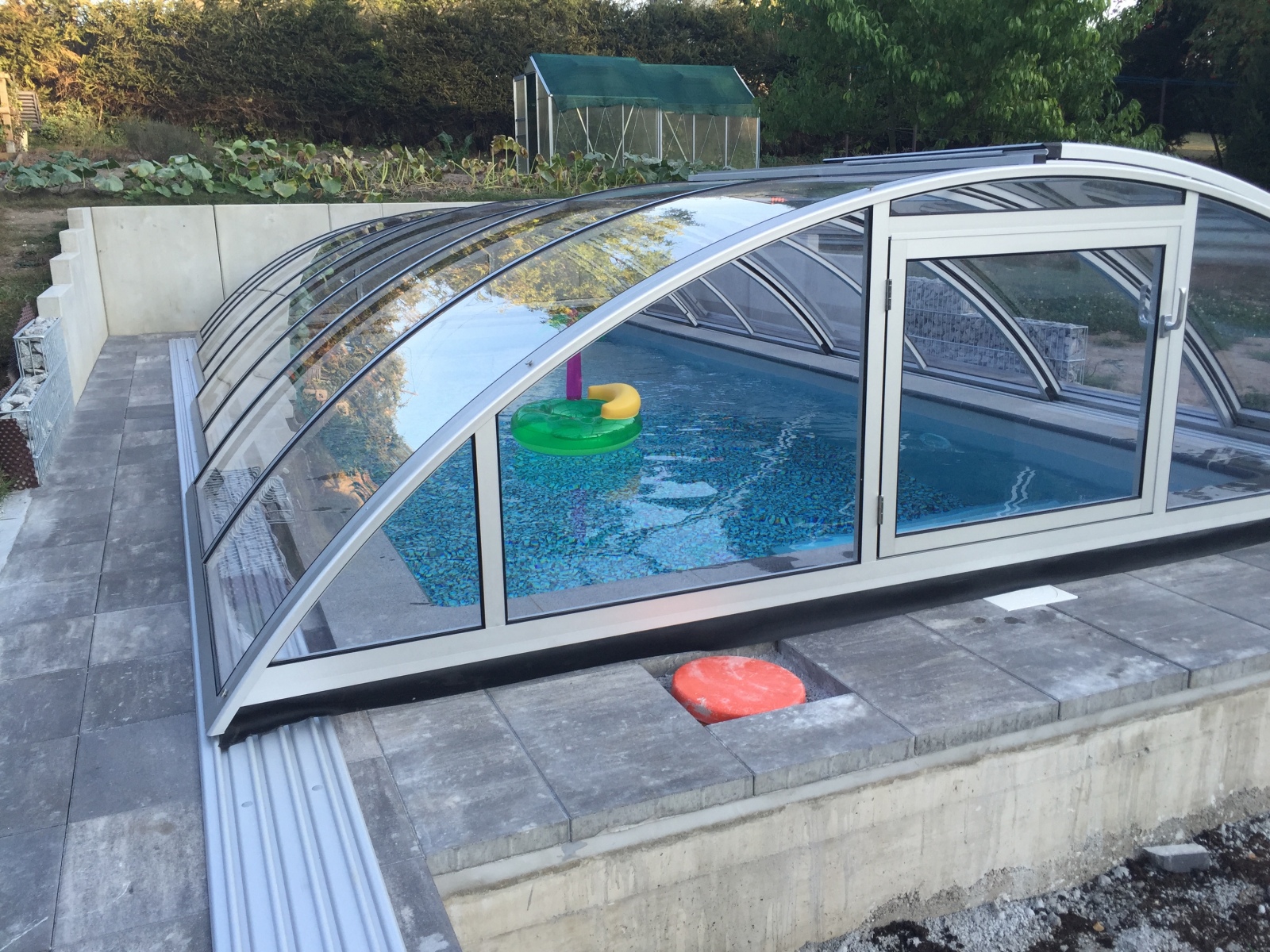

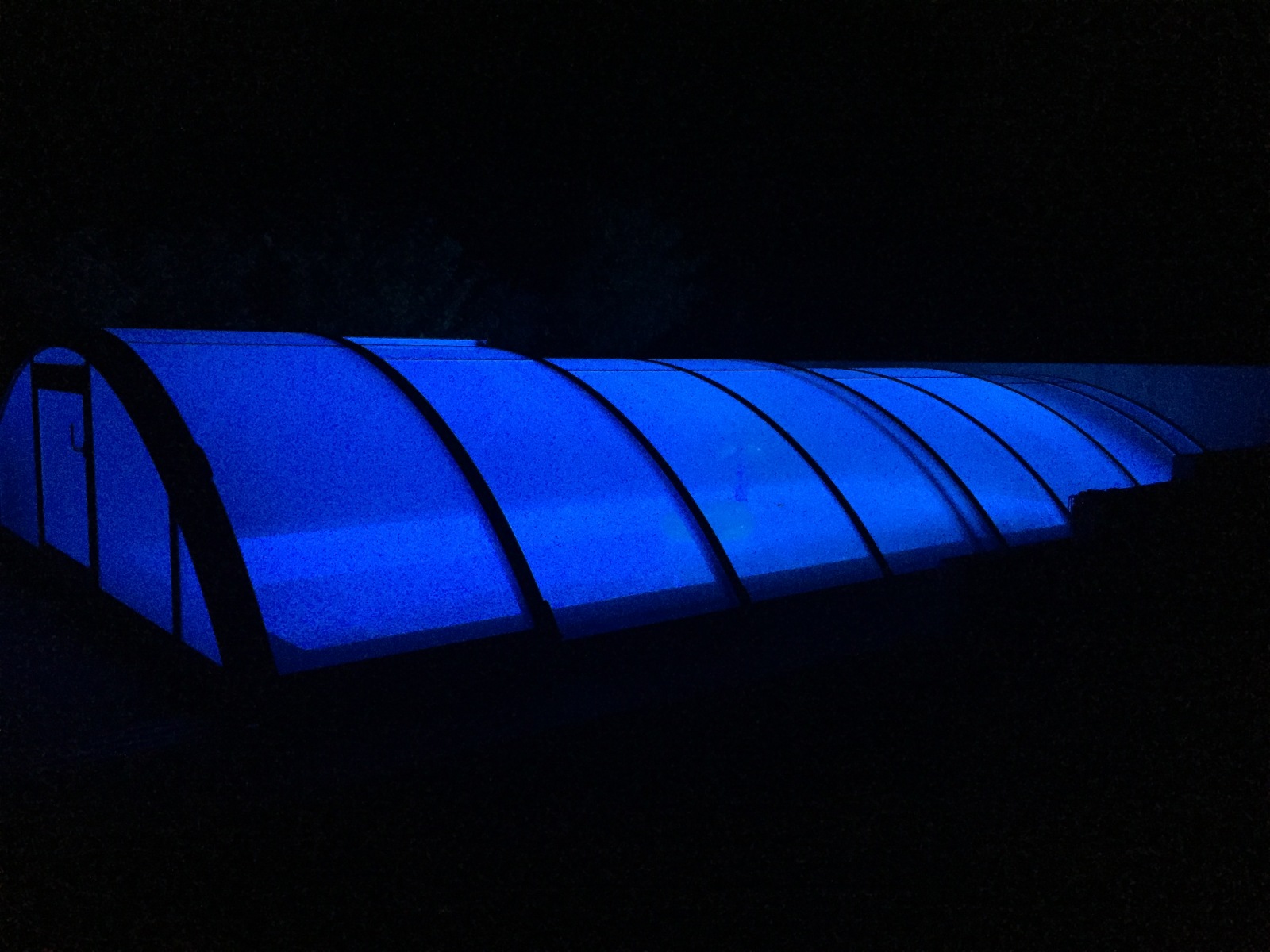

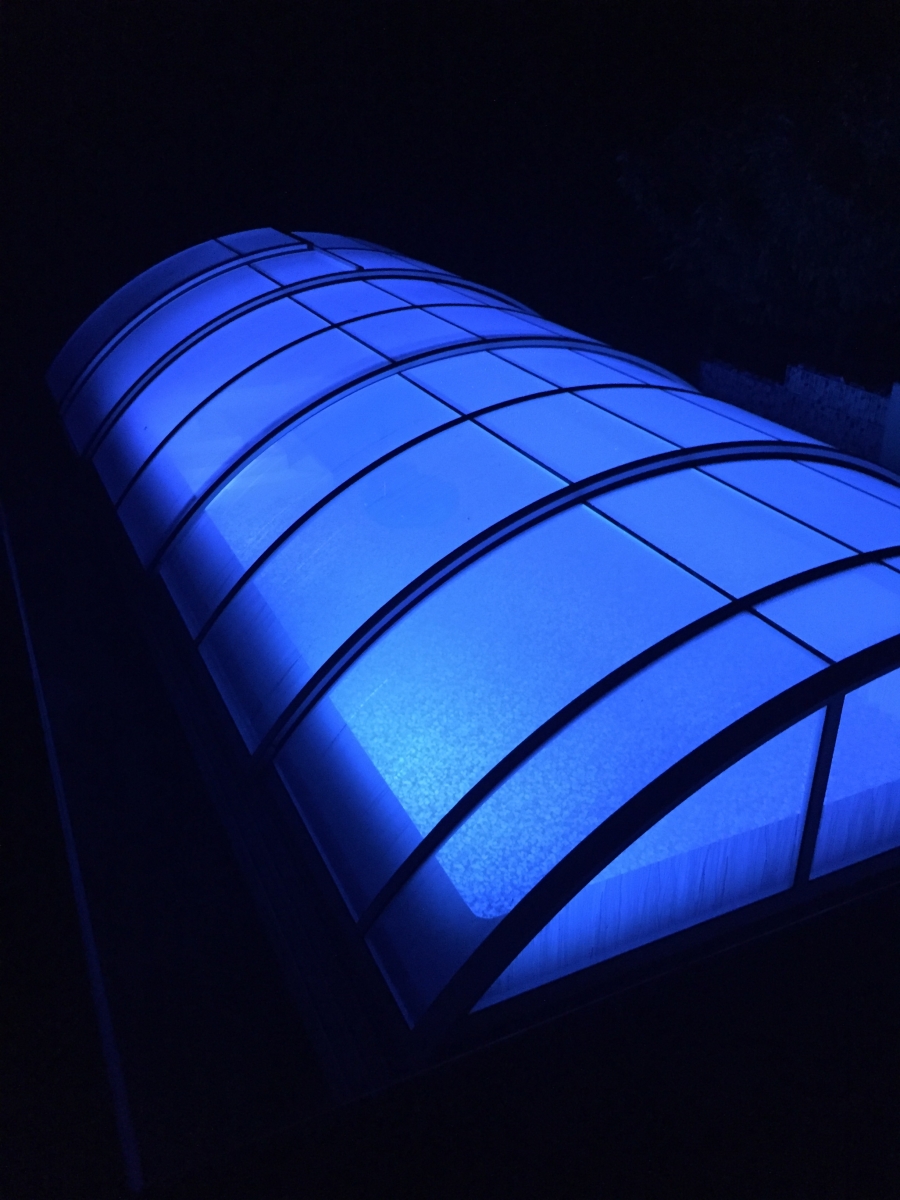

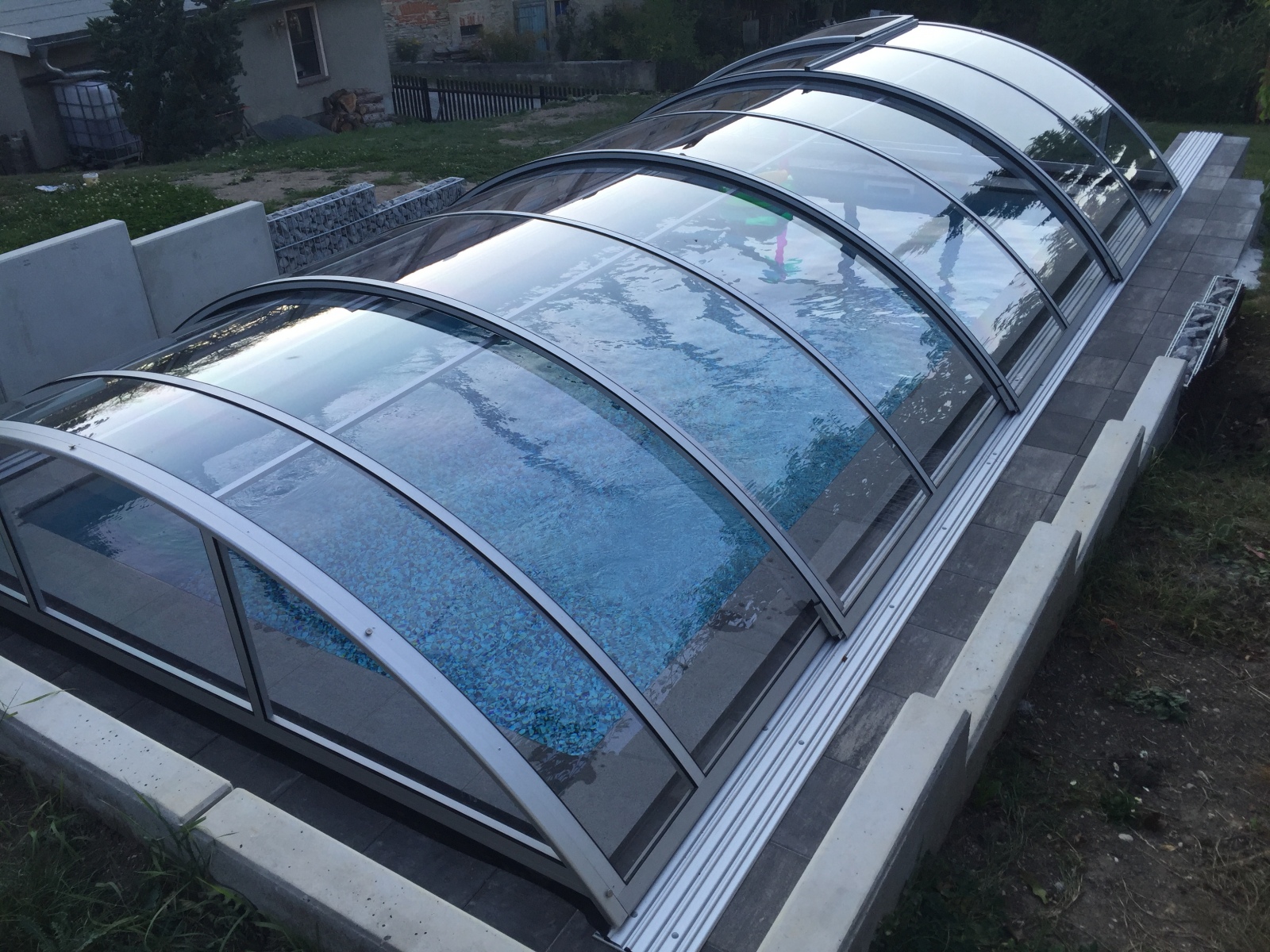

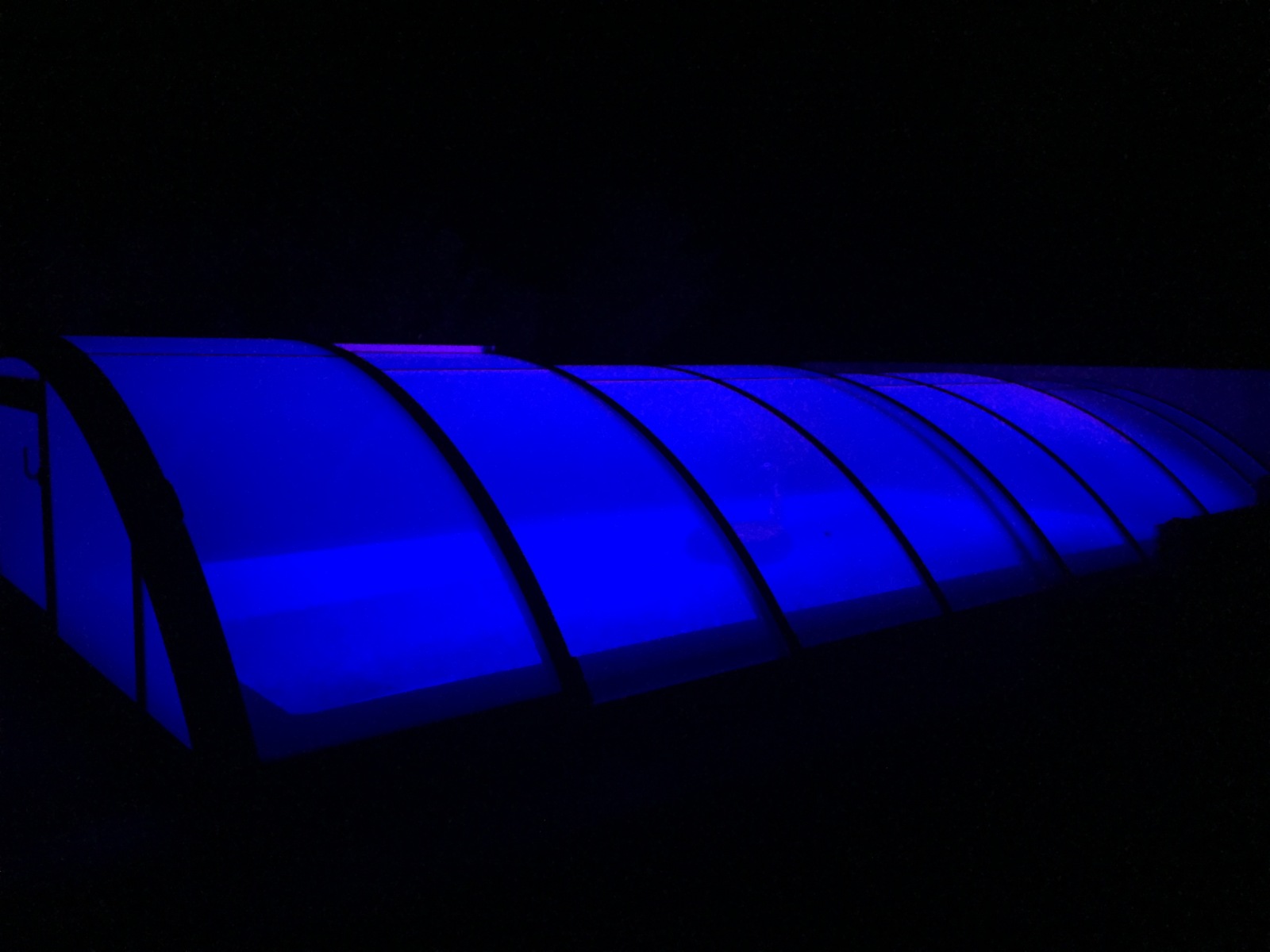

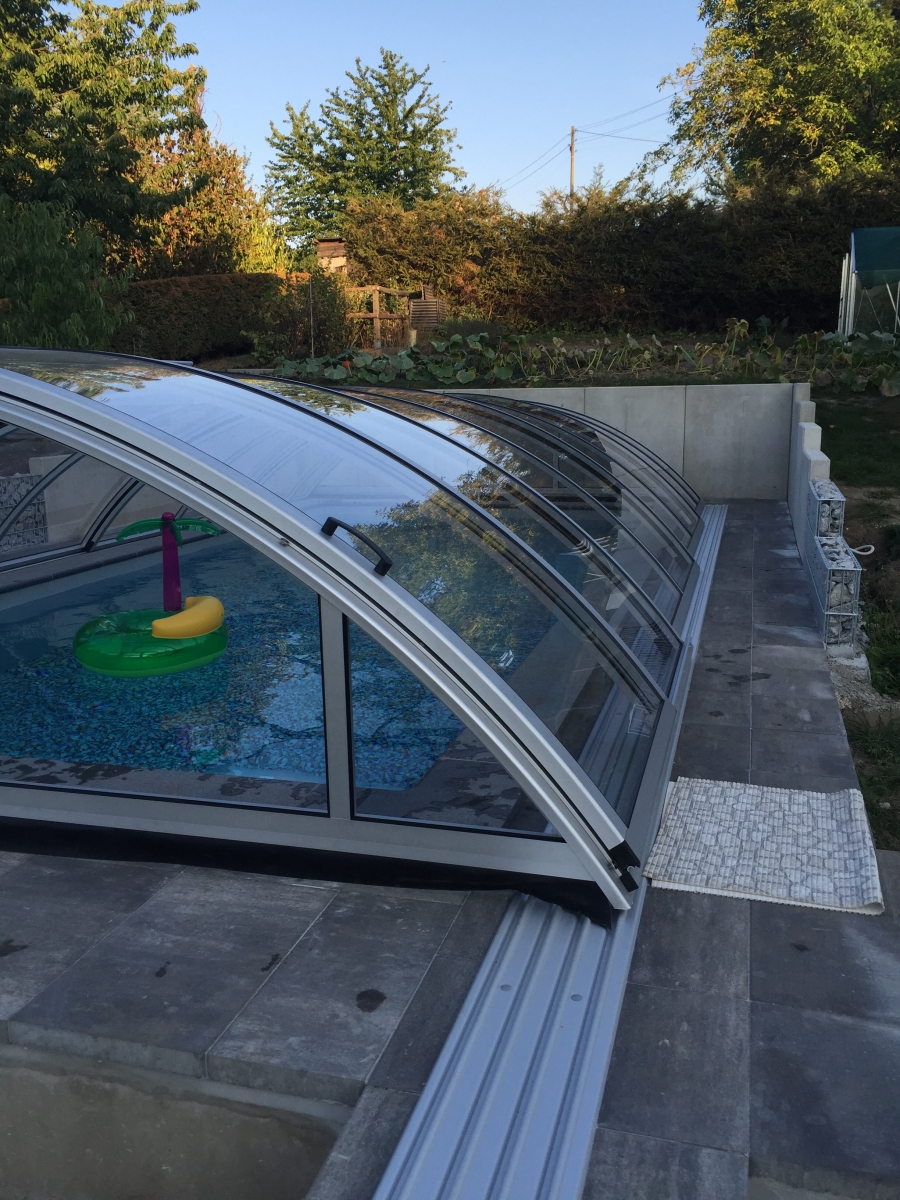

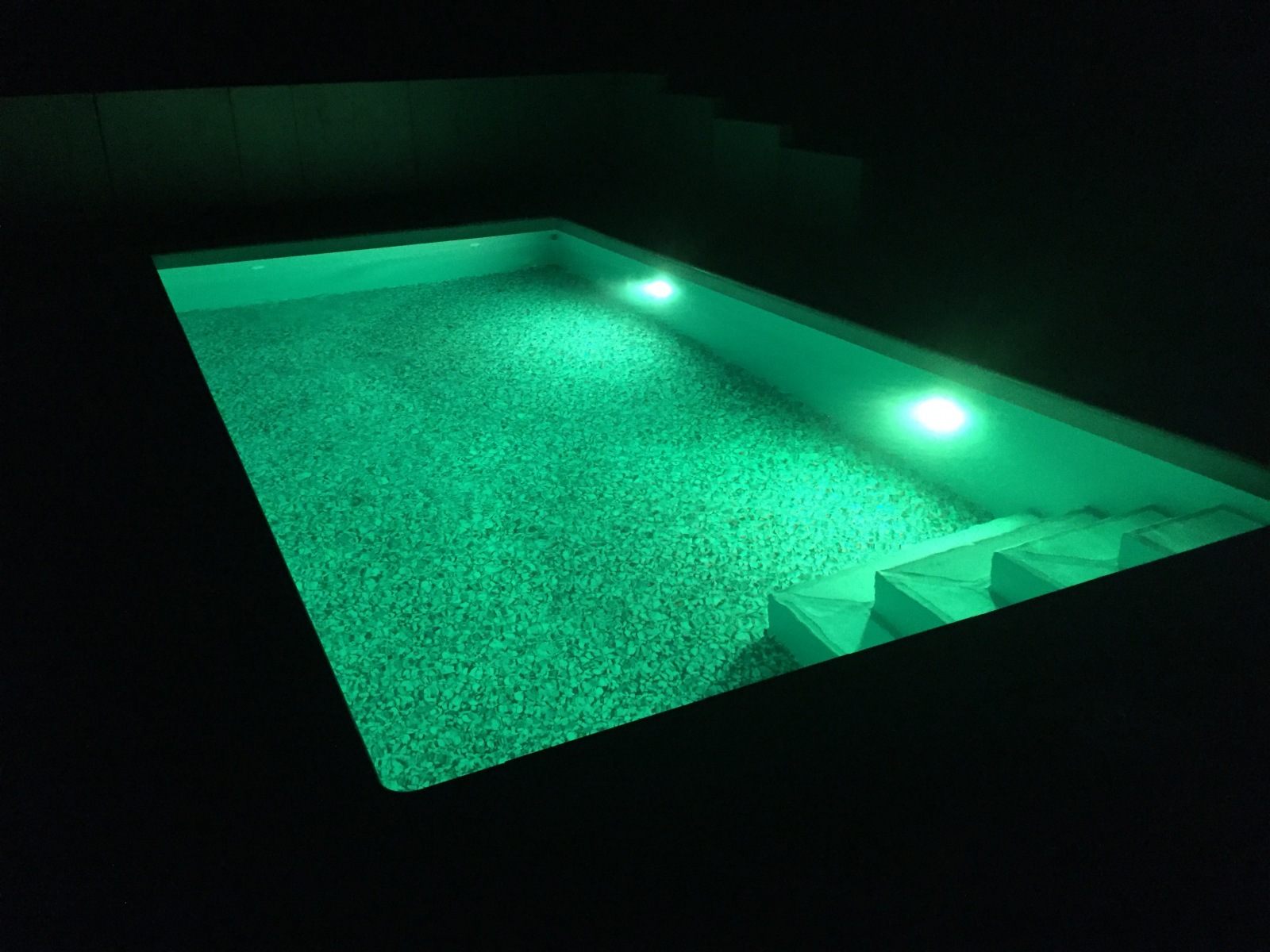

Nachdem die Terrassenplatten verlegt waren hatte ich das Glück, dass die Poolüberdachung kurz danach geliefert und montiert wurde. Das wahr echt passend, weil kurz danach die Temperaturen in der Nacht stark nachgelassen haben. So konnte man noch entspannt bis Ende Septmber / Anfang November baden.
Poolbau 2016 Woche 8

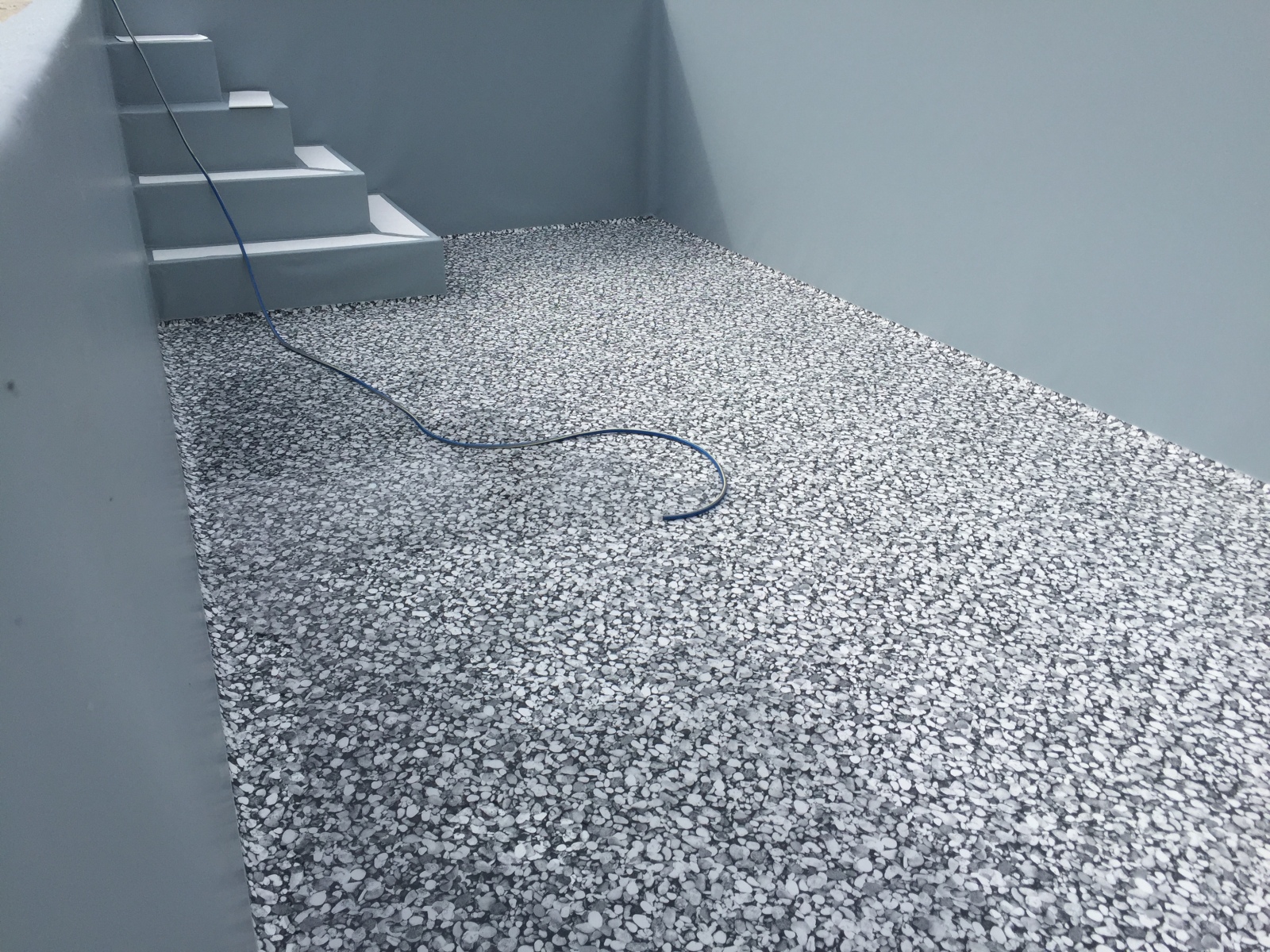

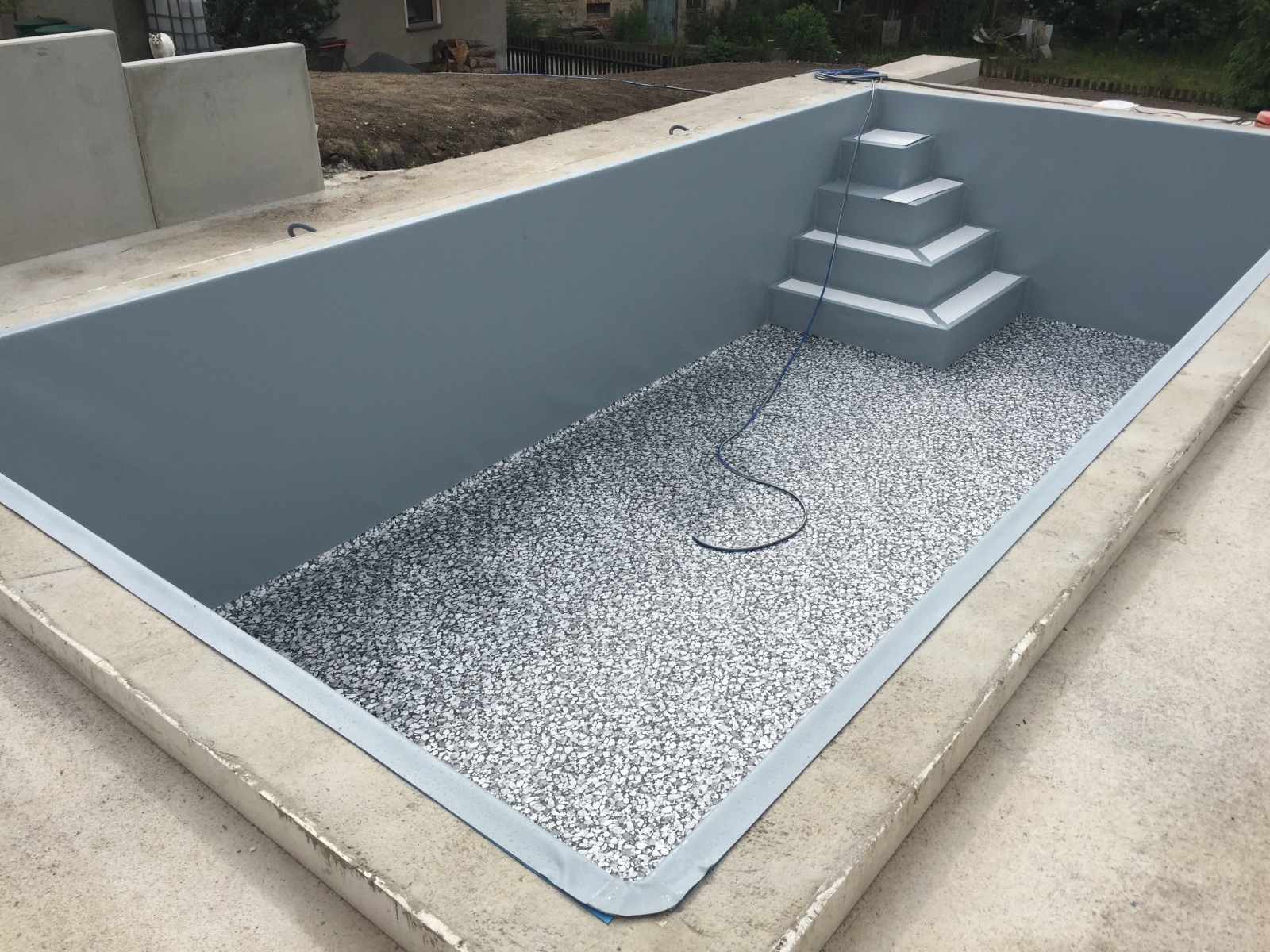

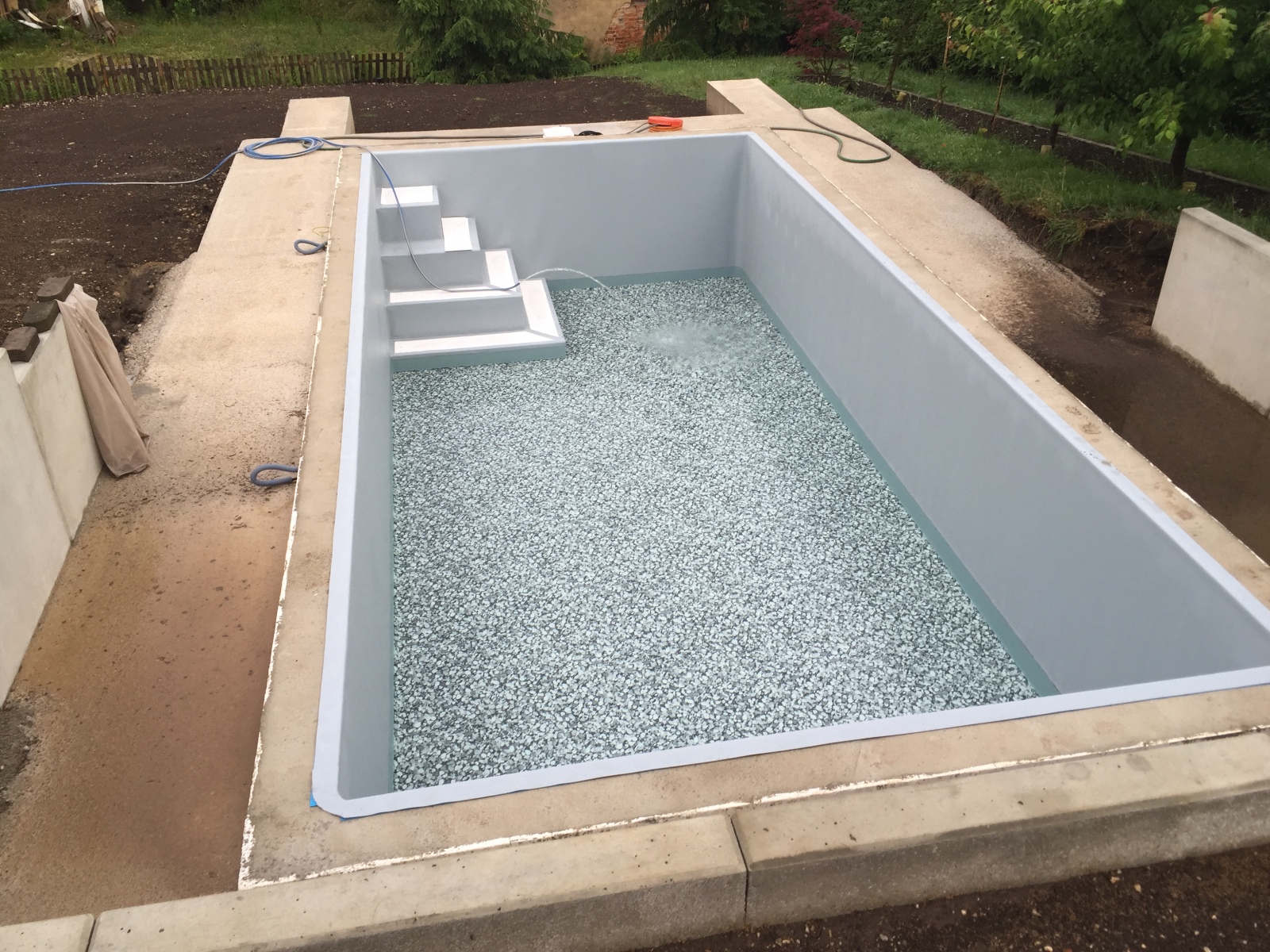

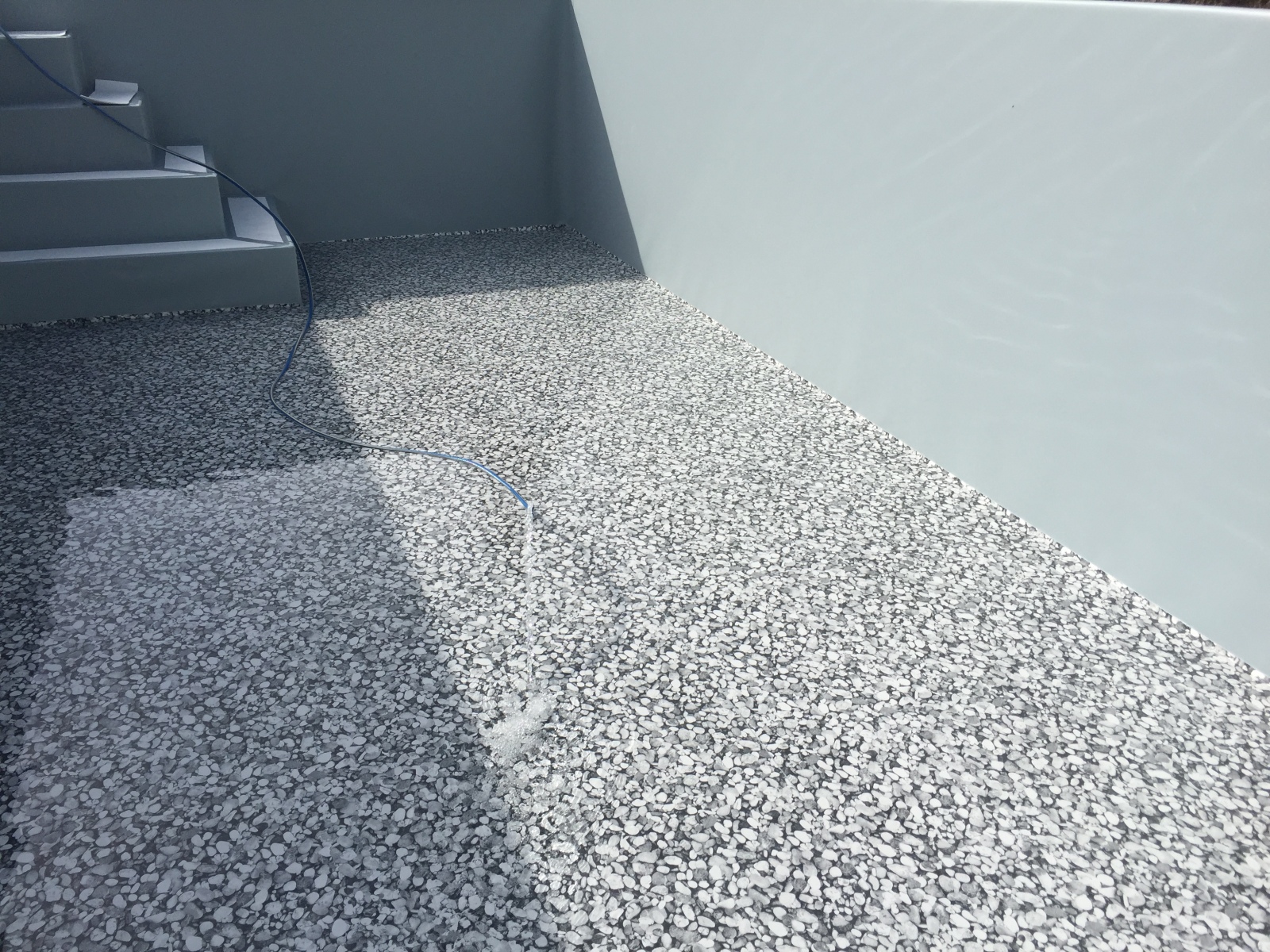

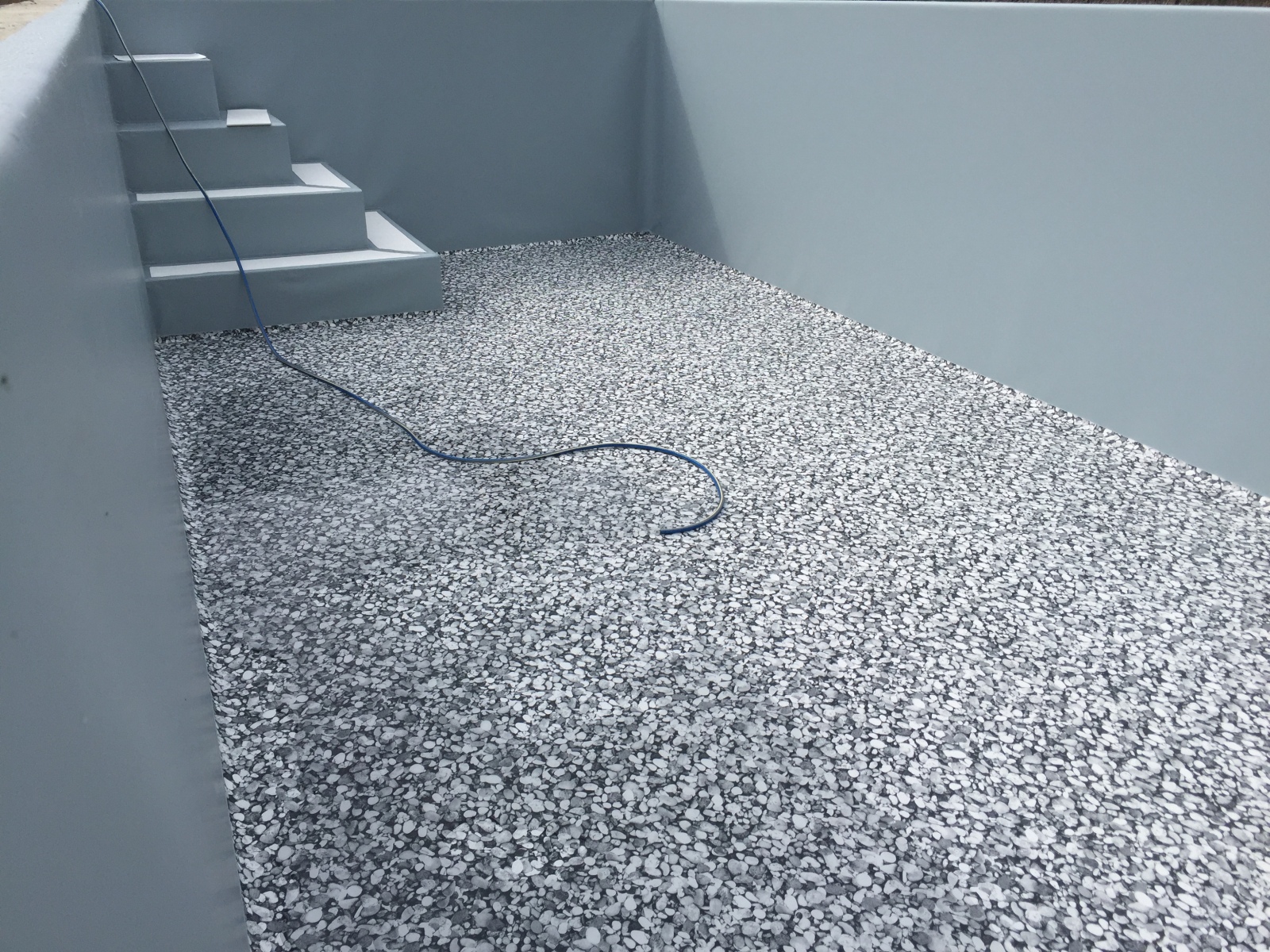

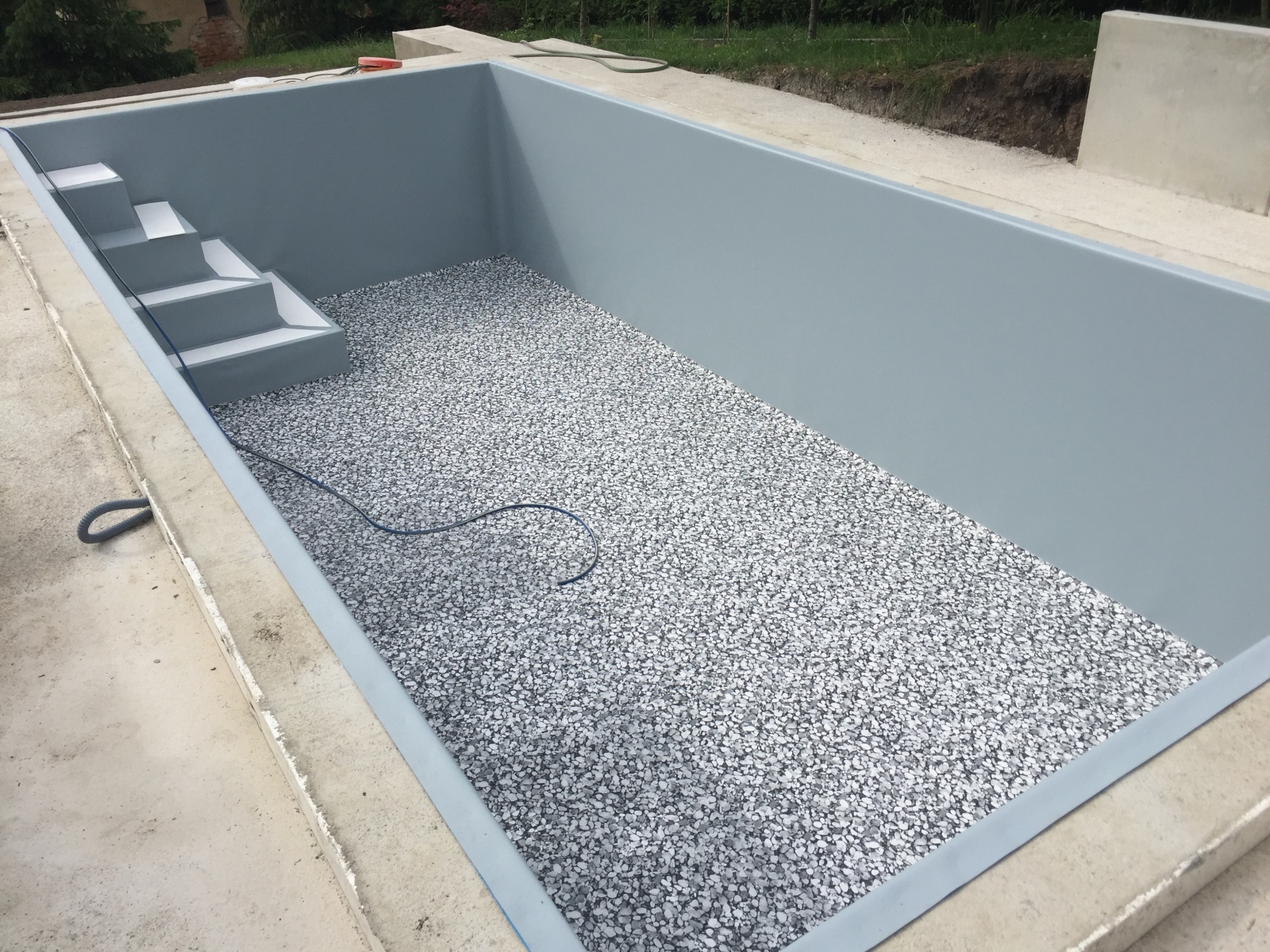

Die abschließenden Arbeiten lagen danach wieder in den Händen des Poolbauers. Trotz schlechter Wetteraussichten wurde die komplette Folien innerhalb eines Tages verlegt.

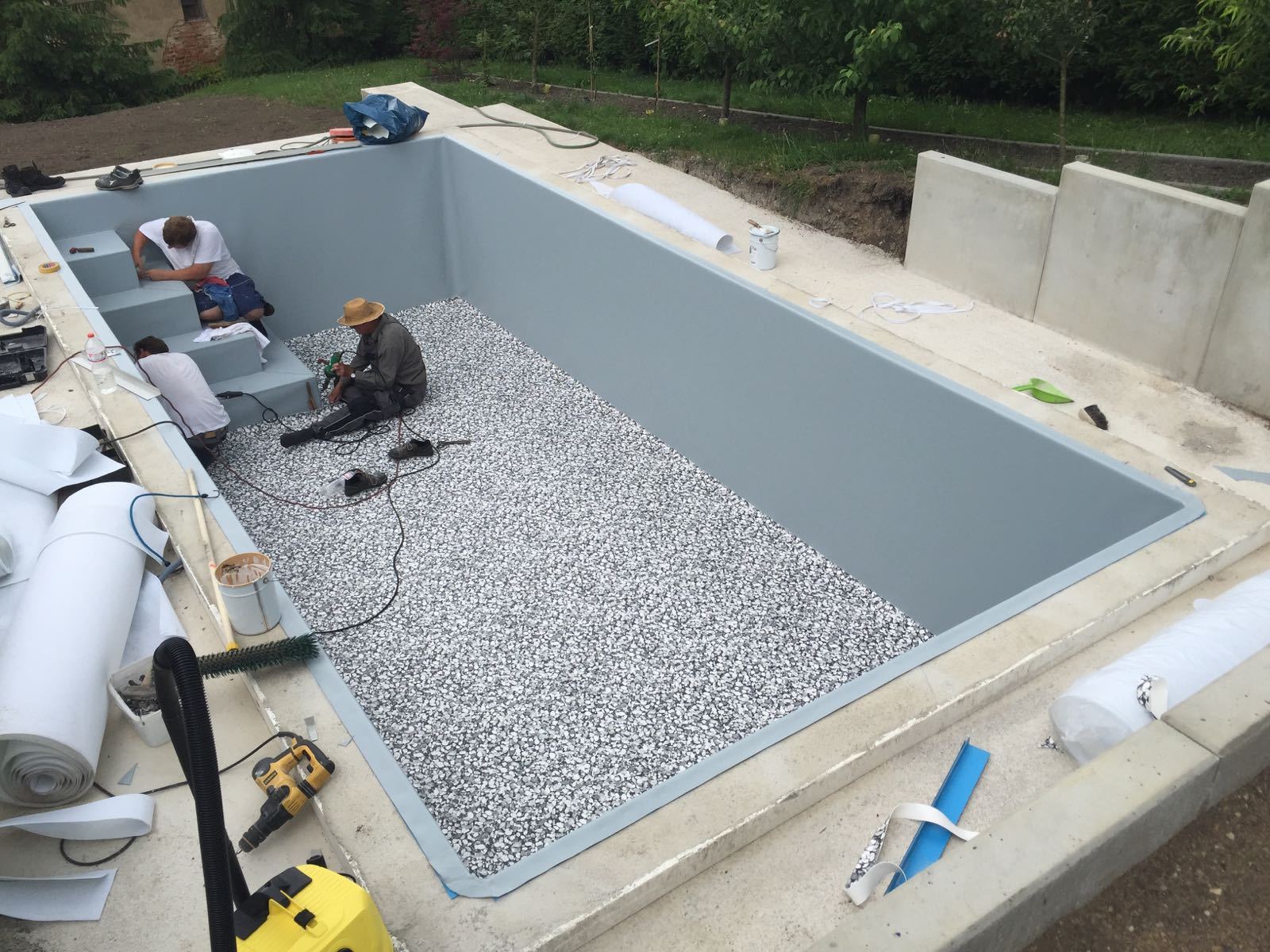

Der Einbau der Einbauteile und das Verlegen der Randsteine erfolgte am nächsten Tag.

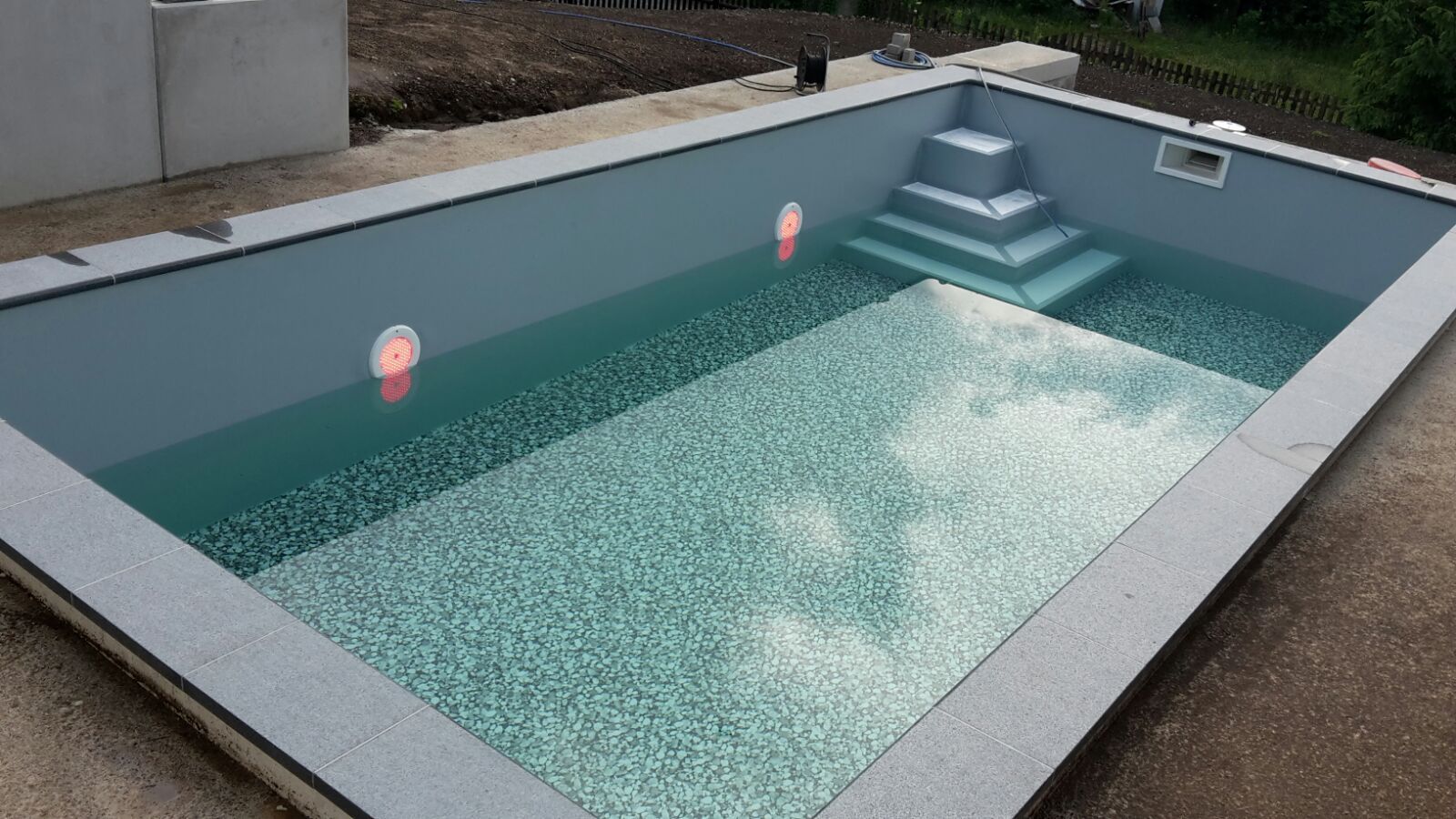

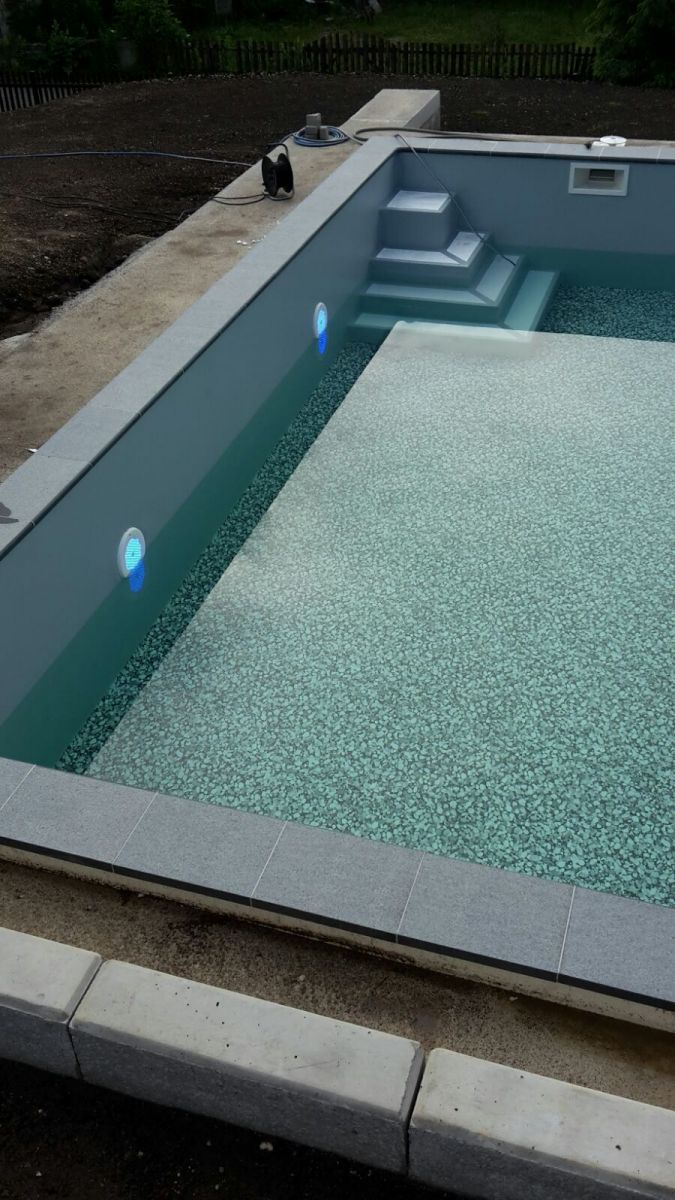

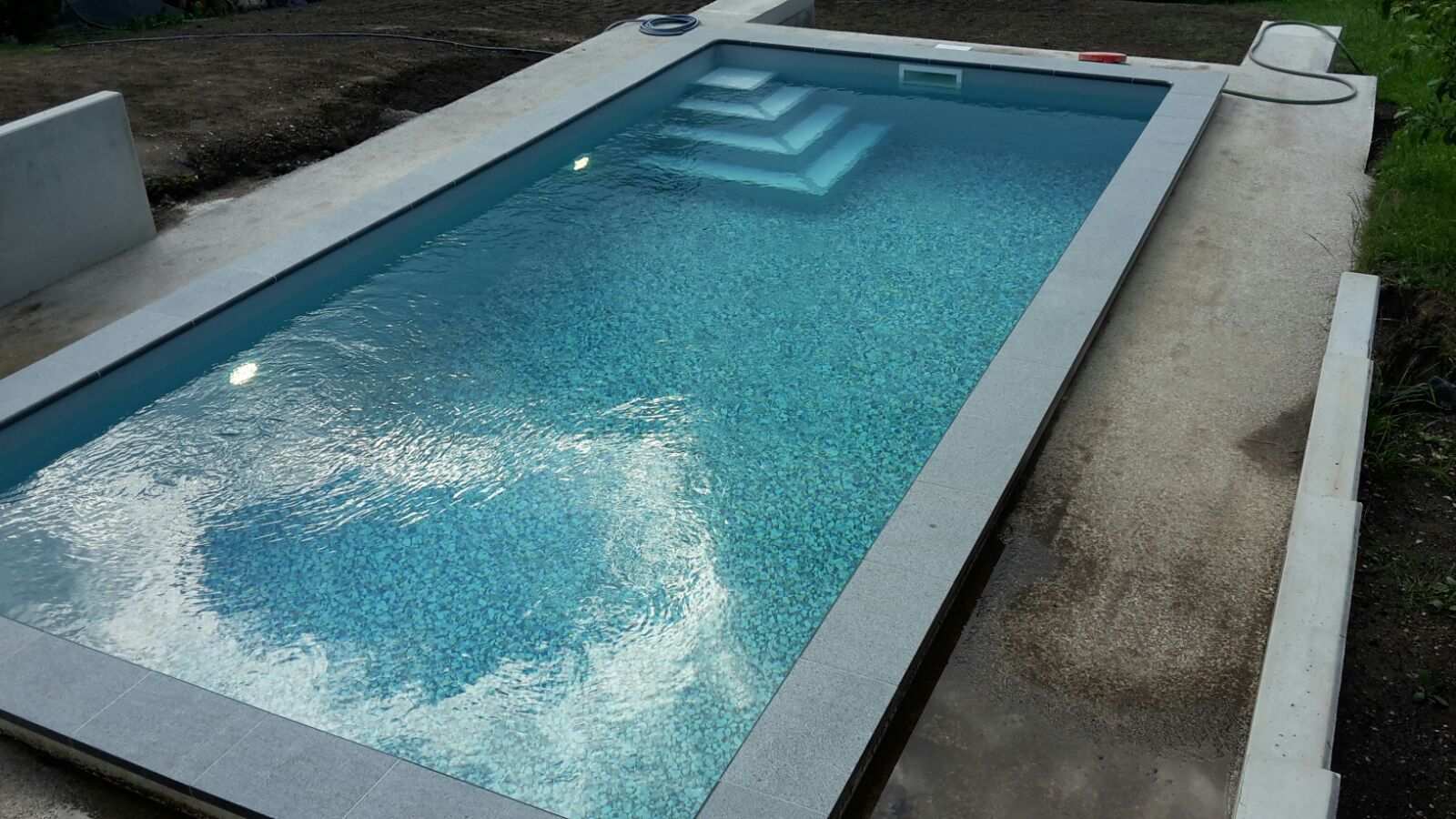

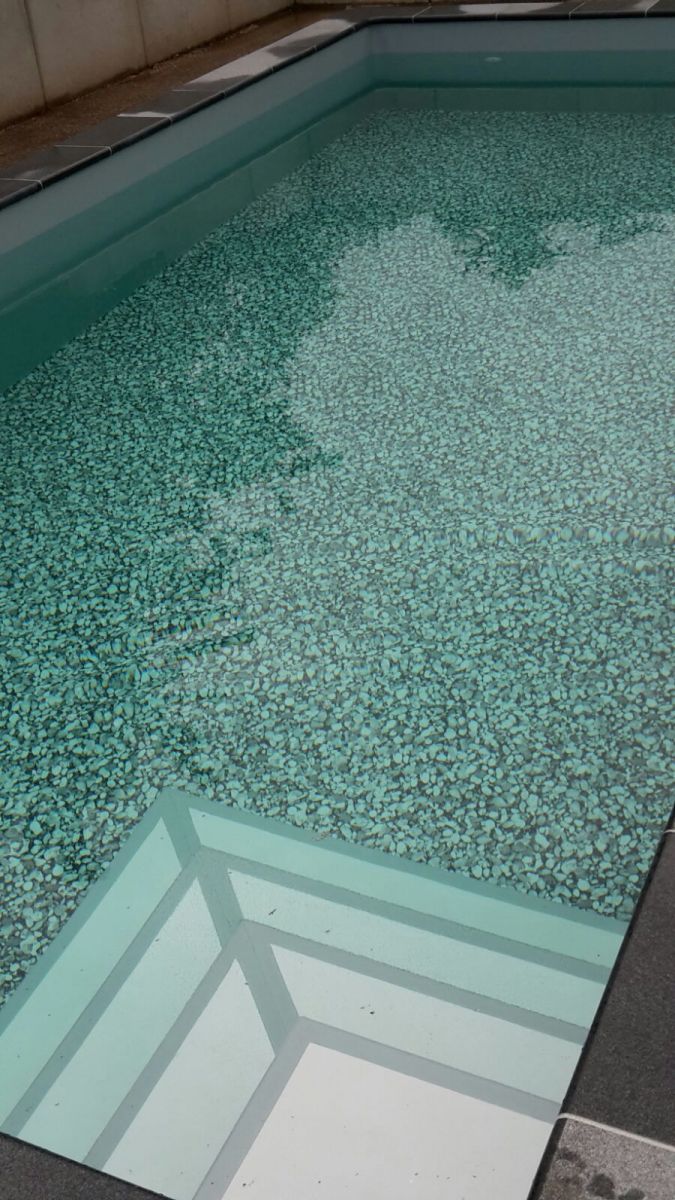

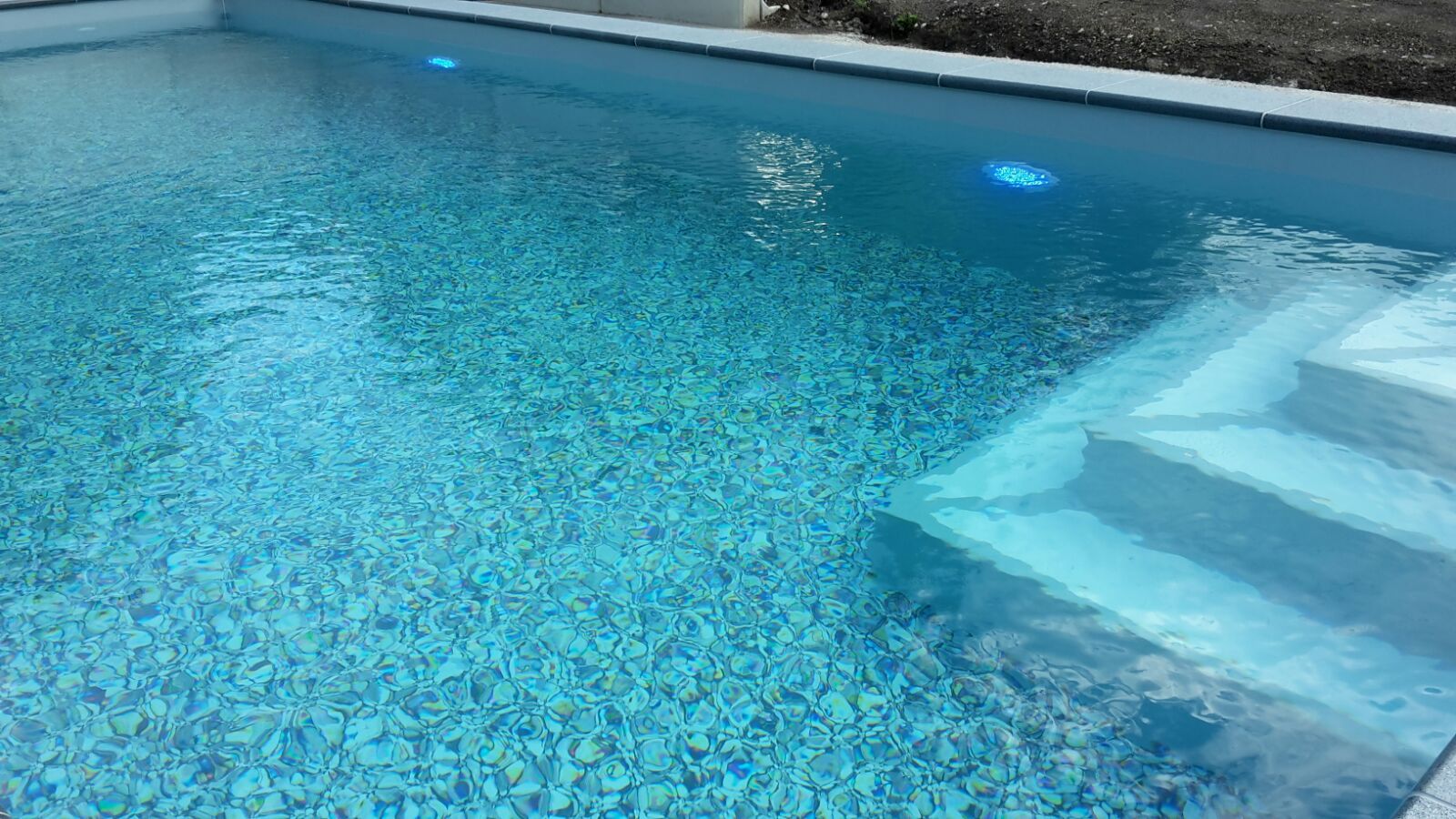

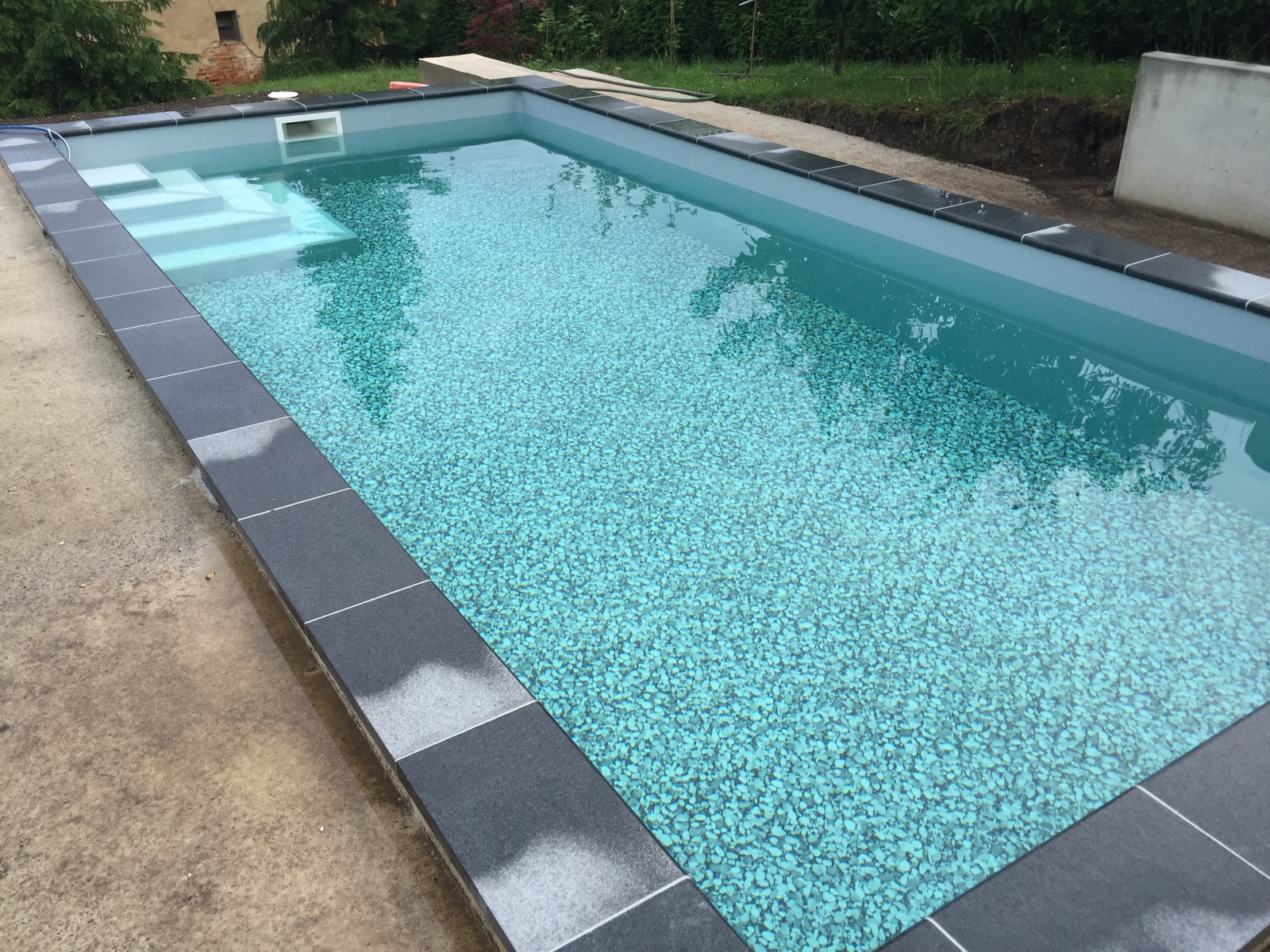

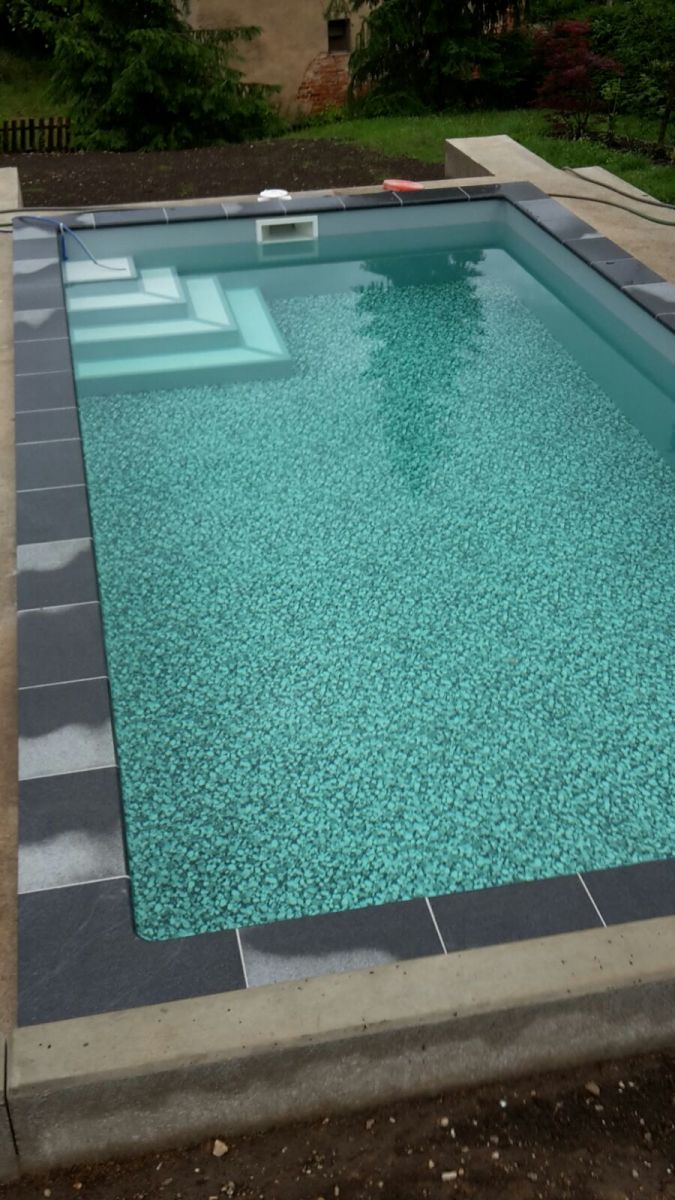

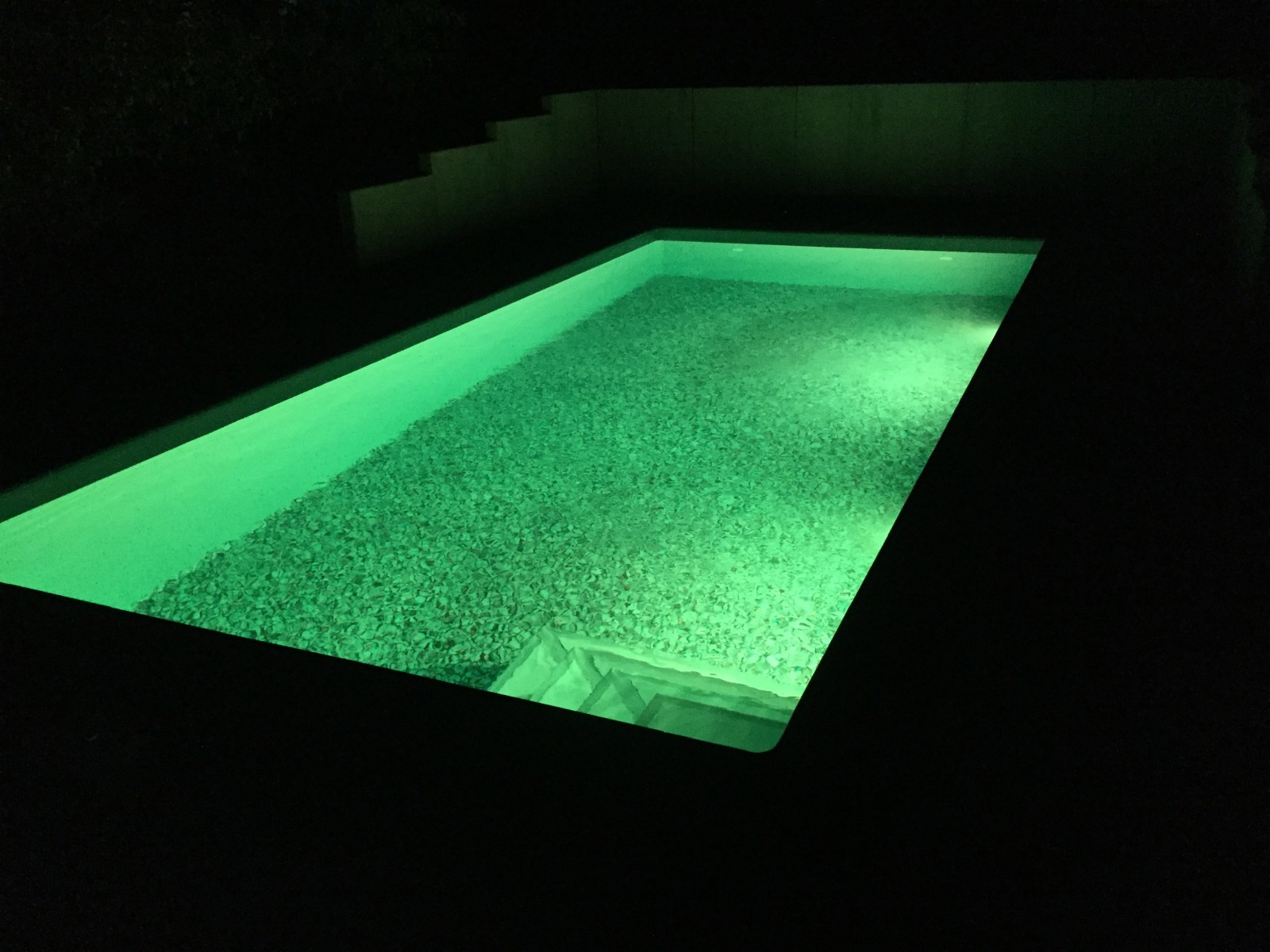

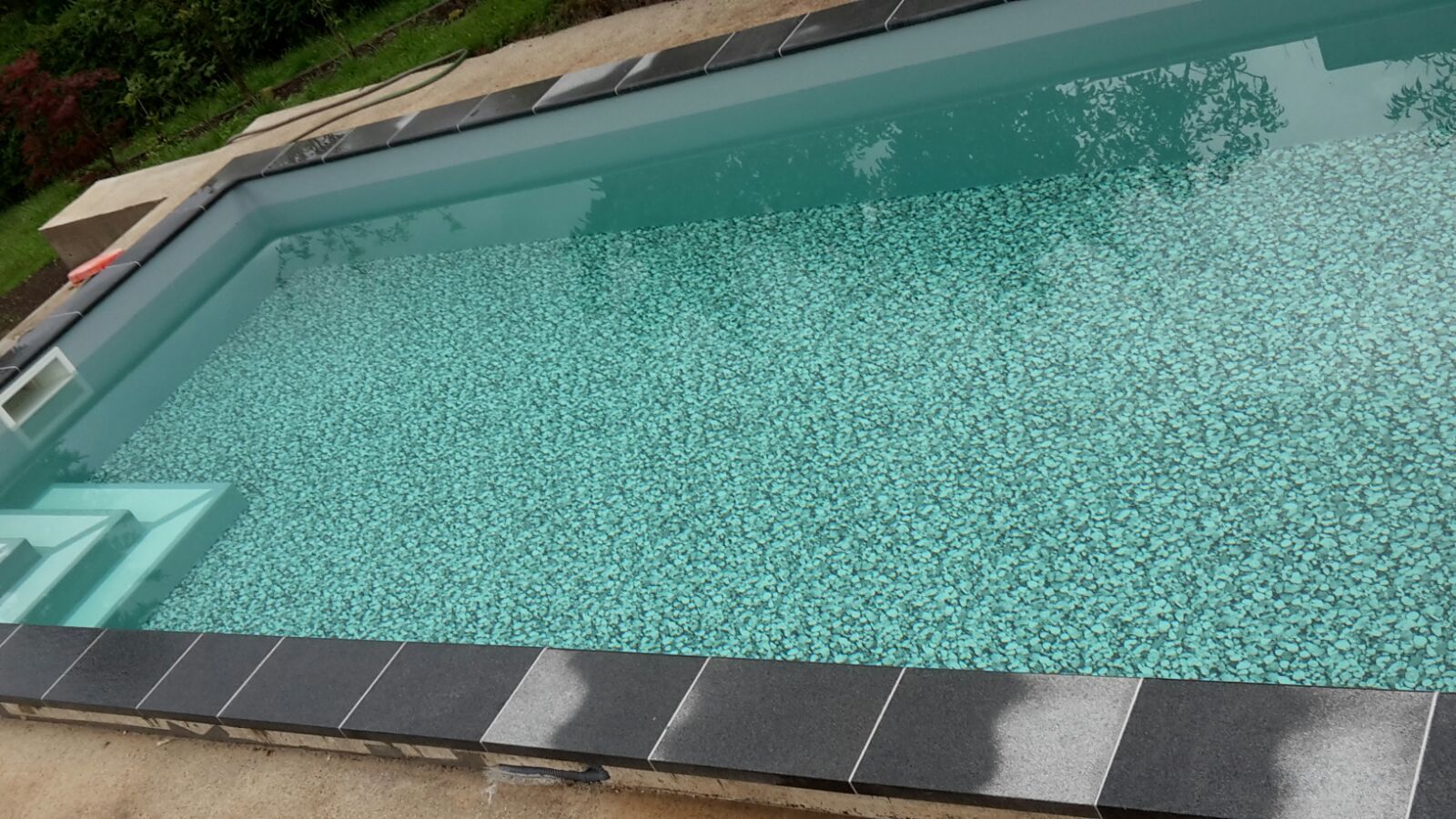

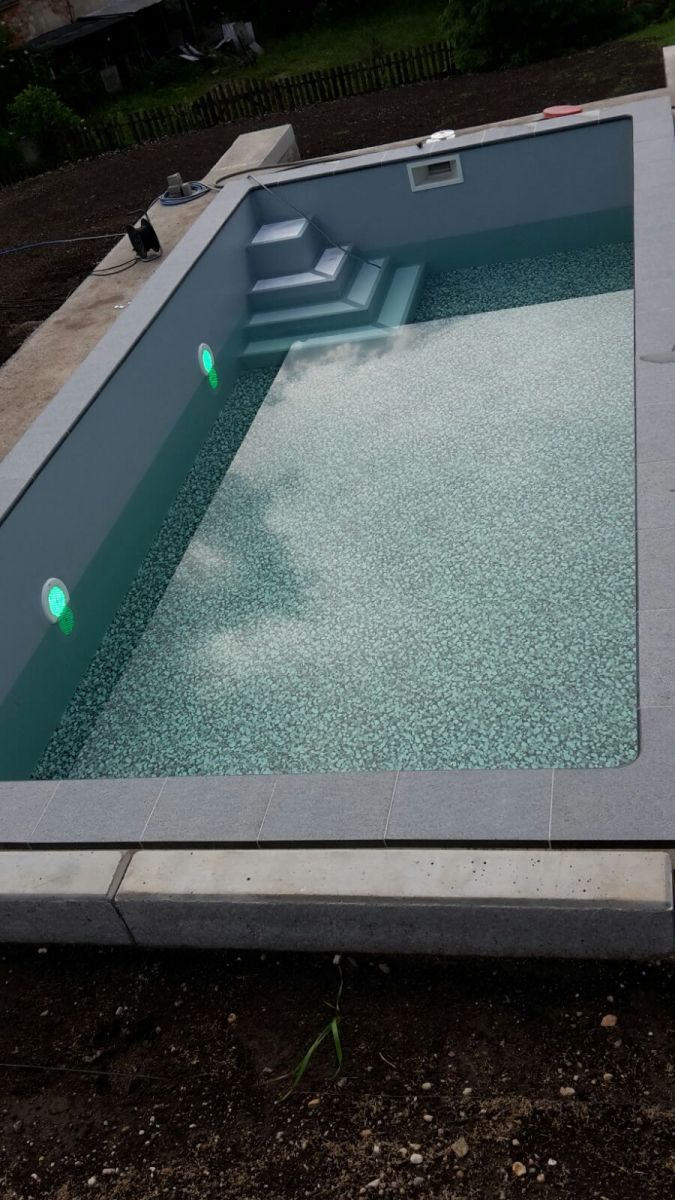

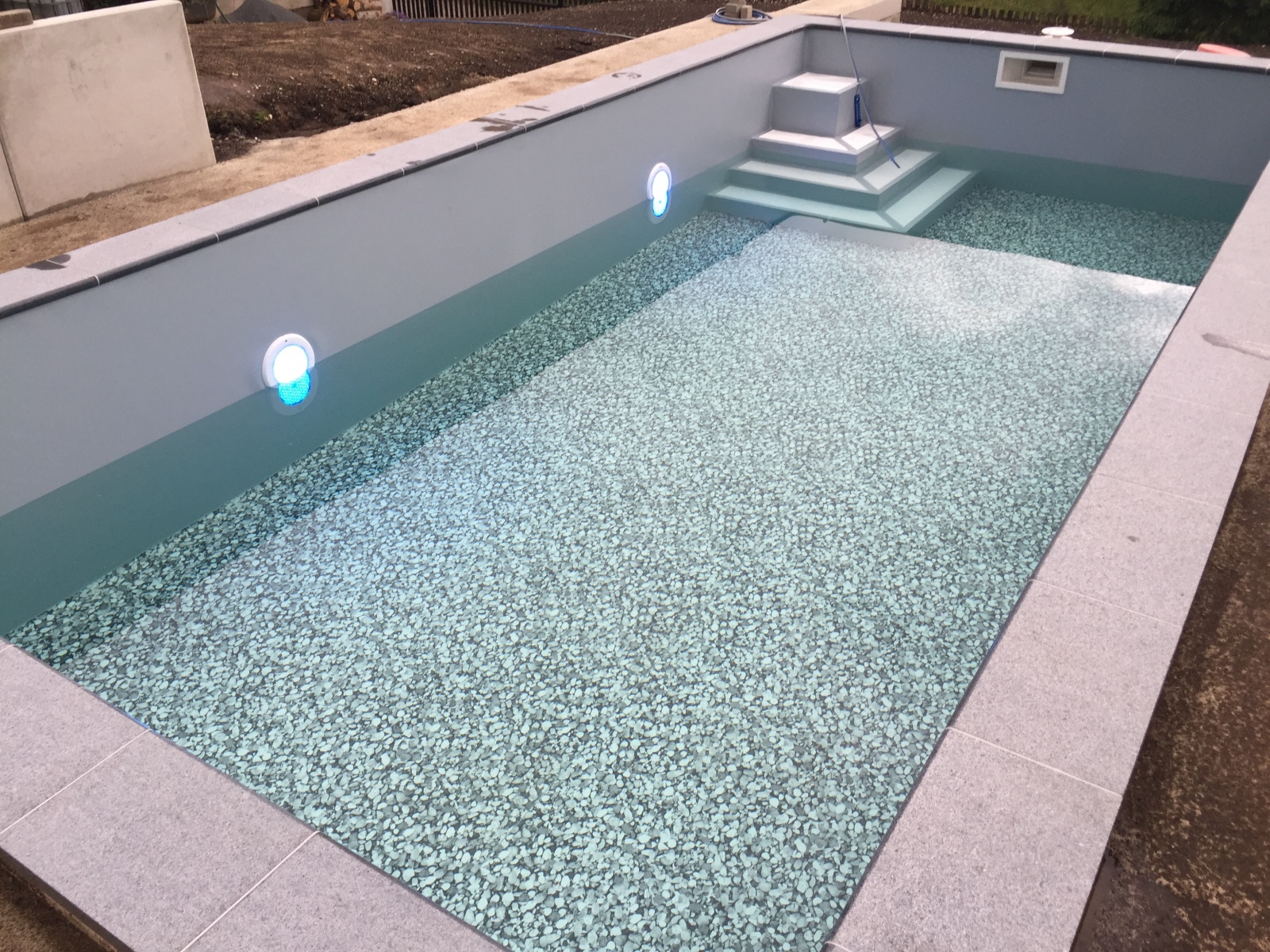

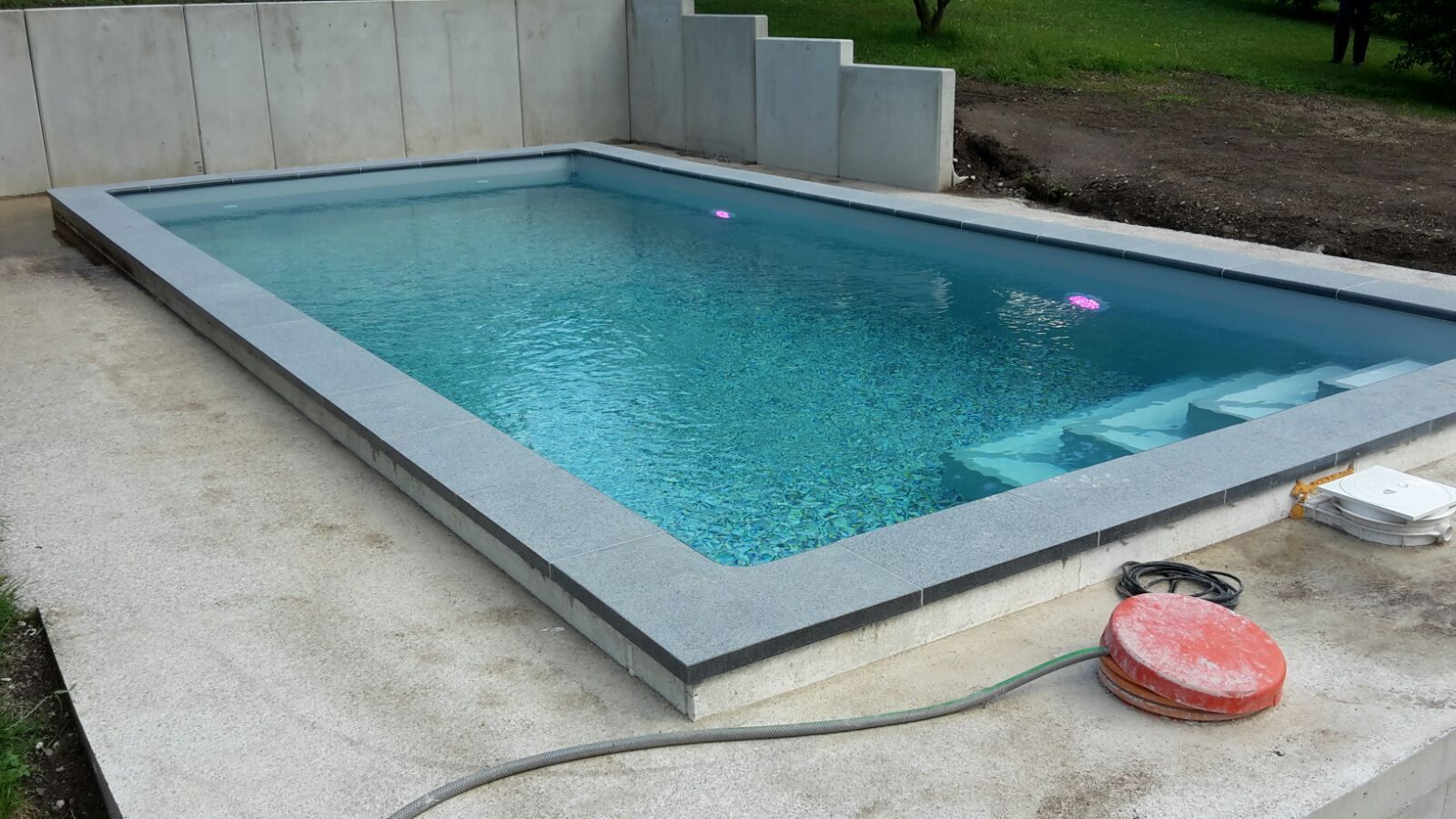

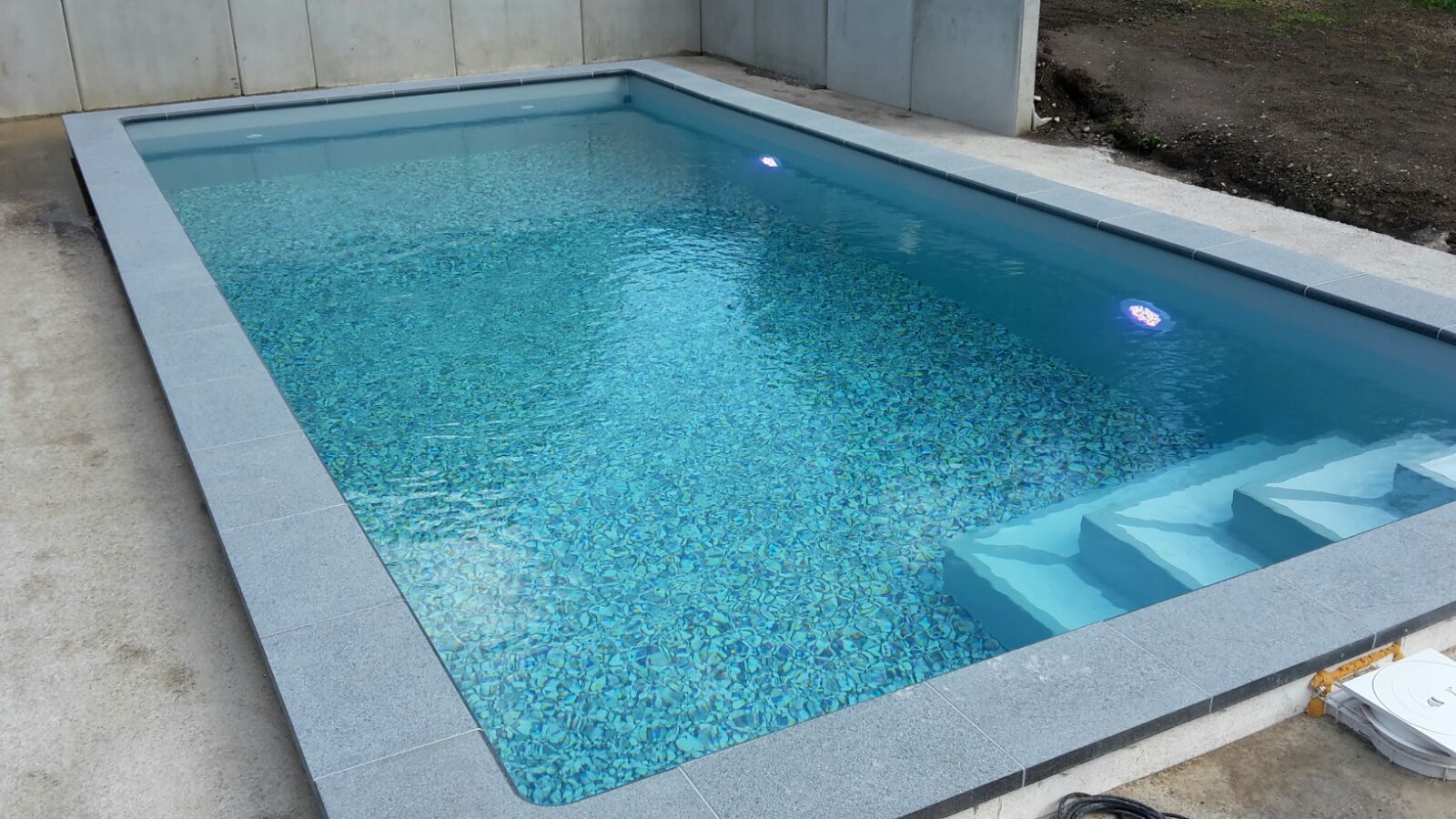

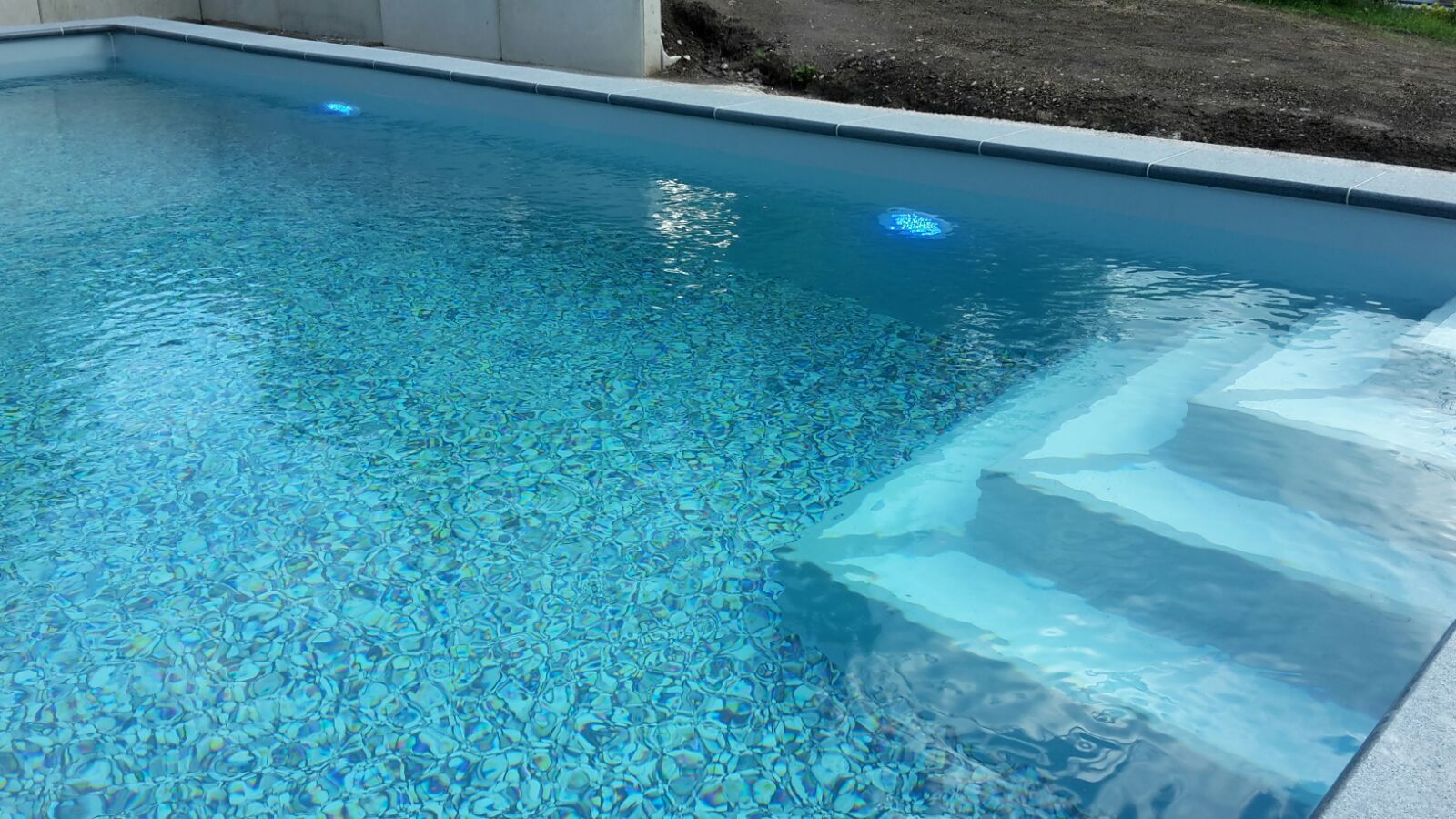

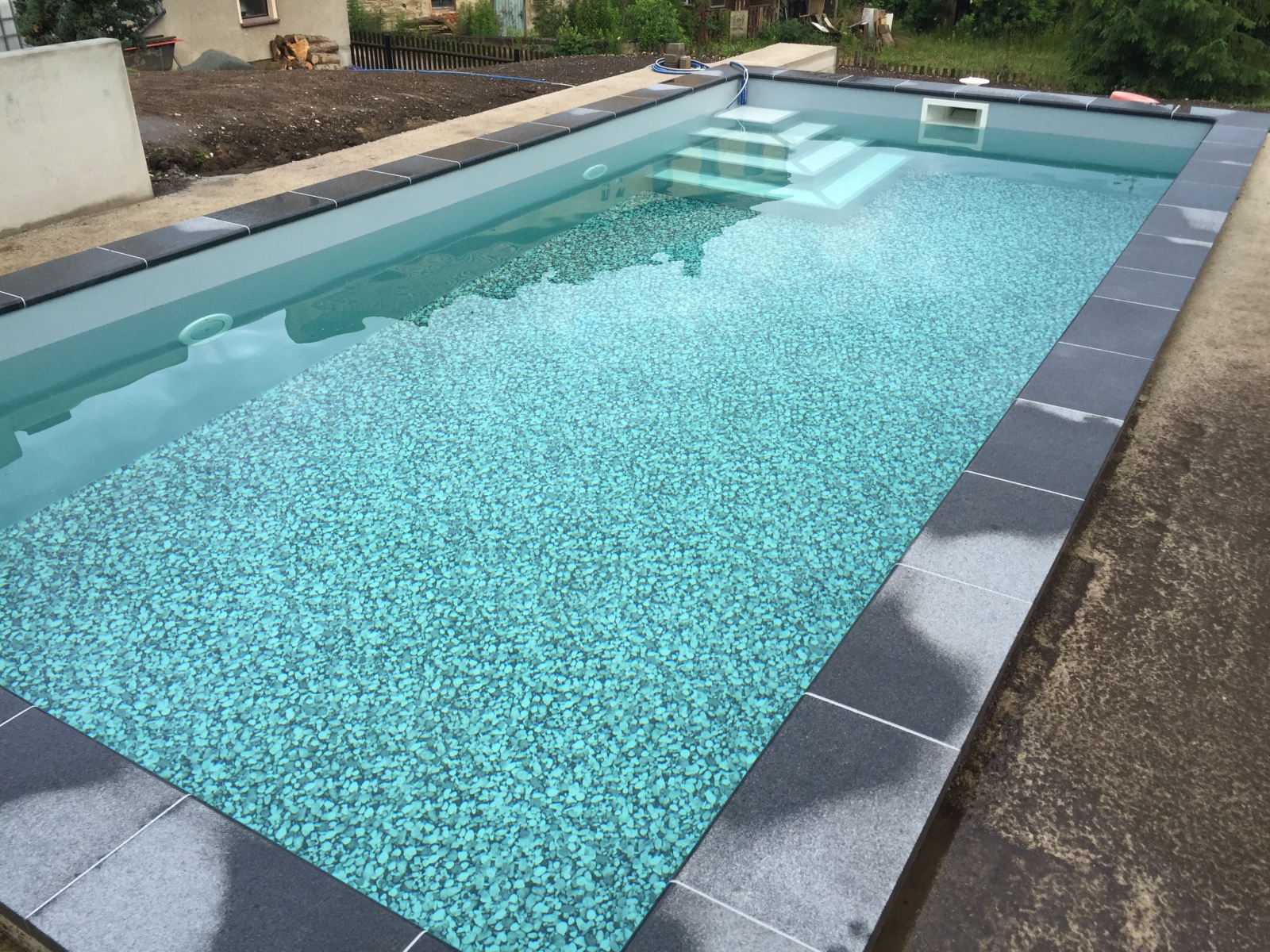

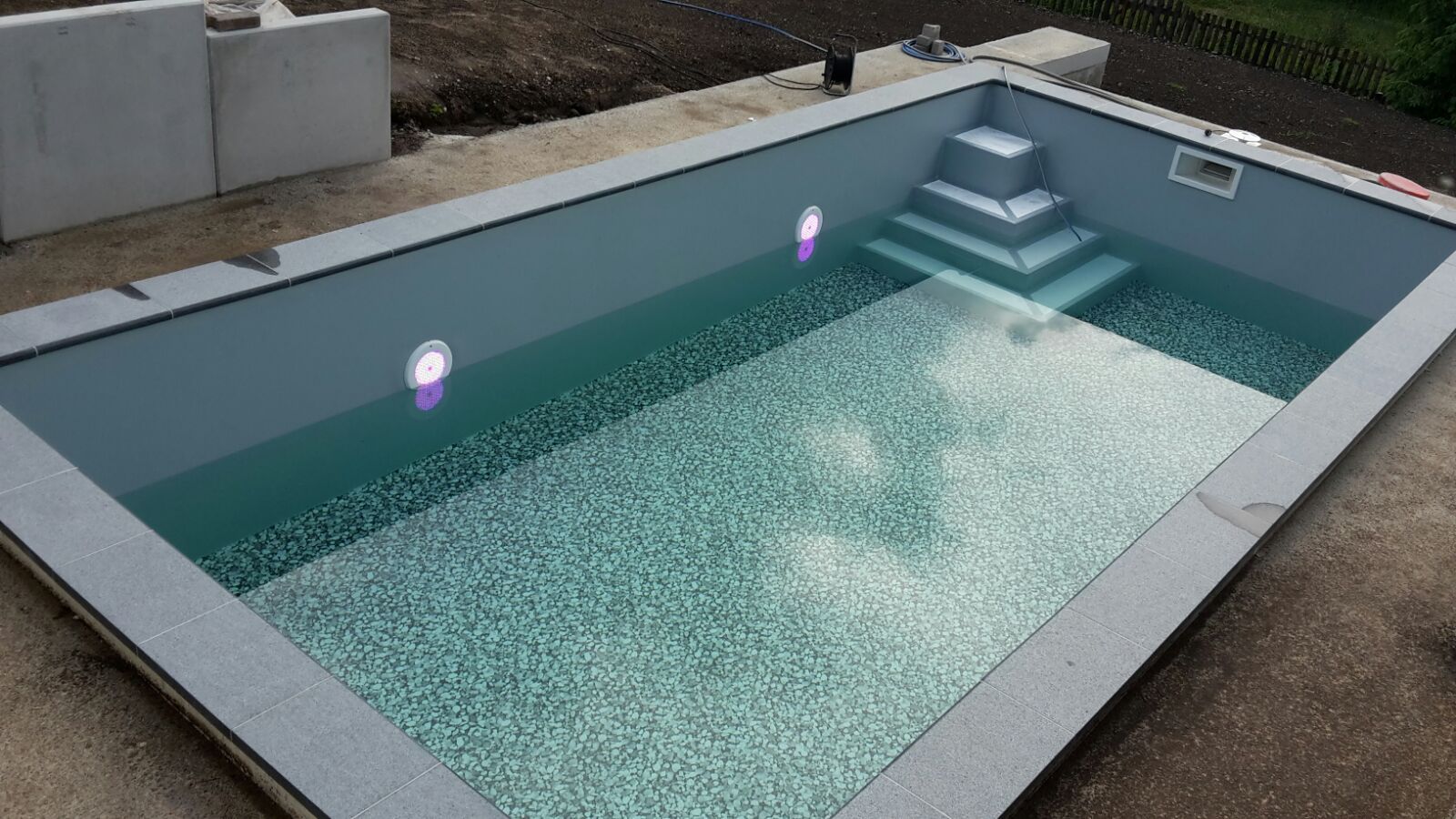

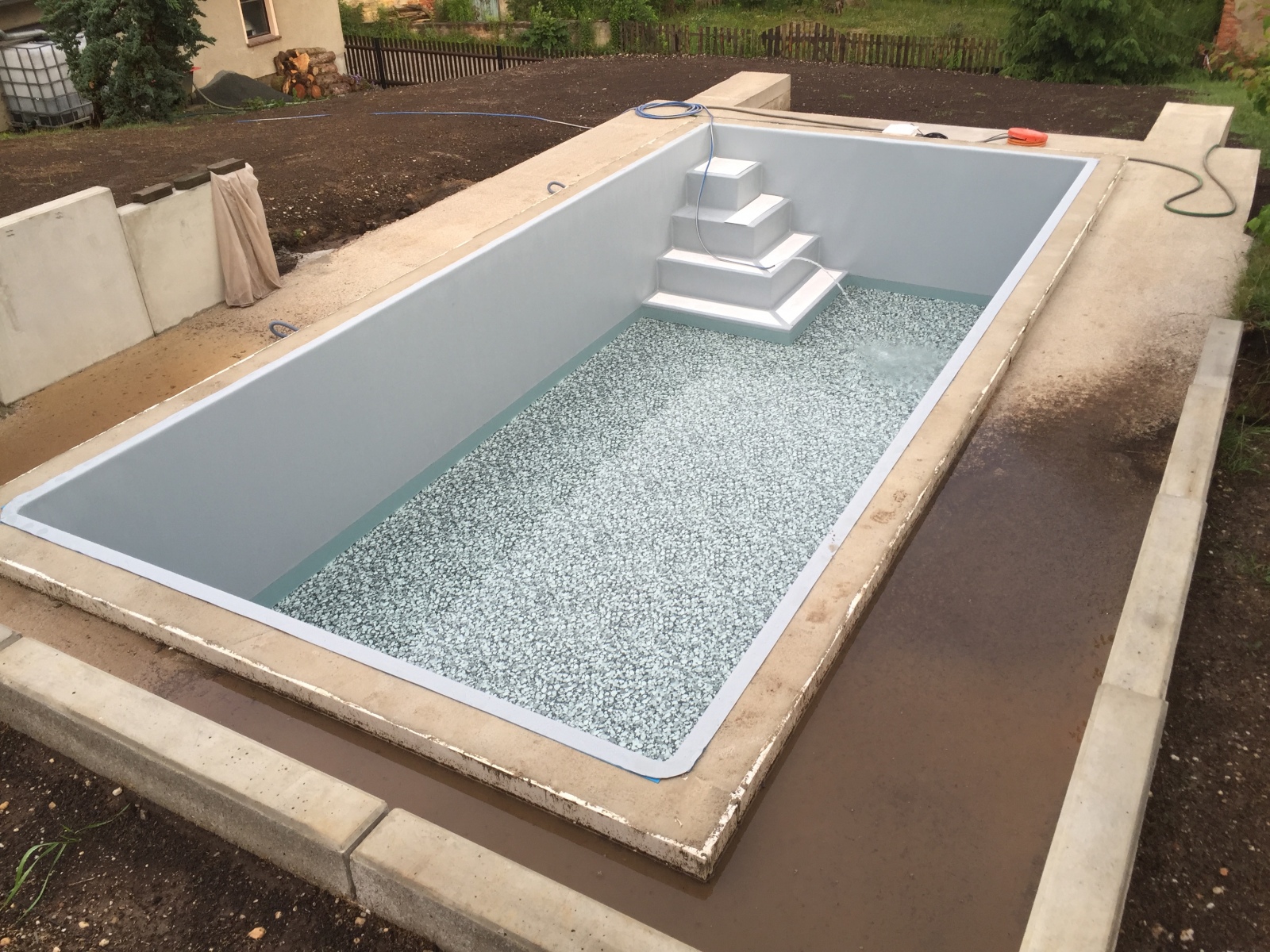

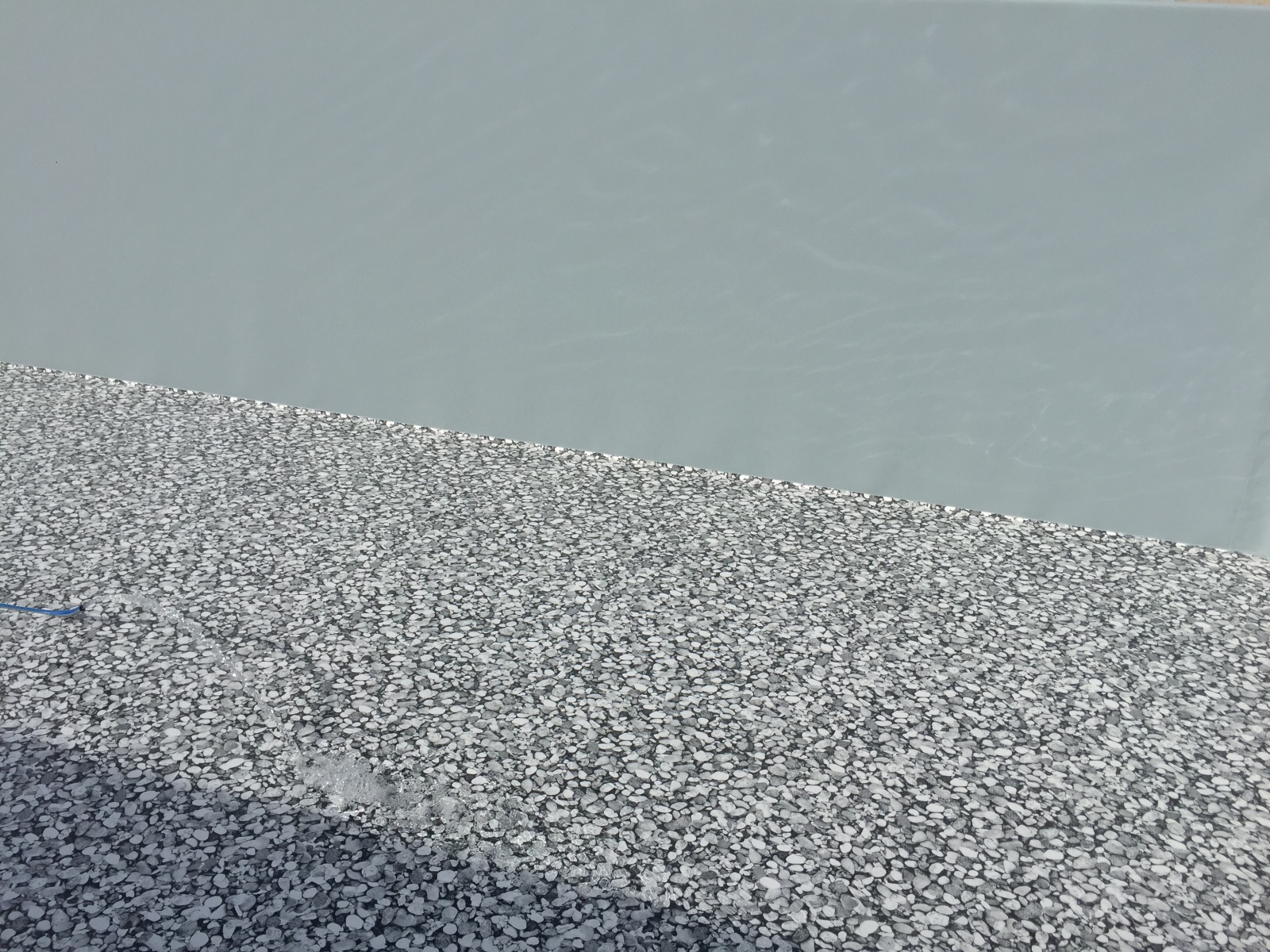

Danach hieß es Wasser marsch. Nach knappen zwei Tagen, über den Hauswasseranschluss, war der Pool komplett gefüllt und der erste Badegast war zufrieden.
Poolbau 2016 Woche 7
Als vorletzter Schritt kam noch einmal die Baufirma zum Einsatz.
Um das Problem mit dem Wasser zum Abschluss zu bringen, wurde rund um den Pool eine Drainage verlegt und mit etwas Kies abgedeckt.

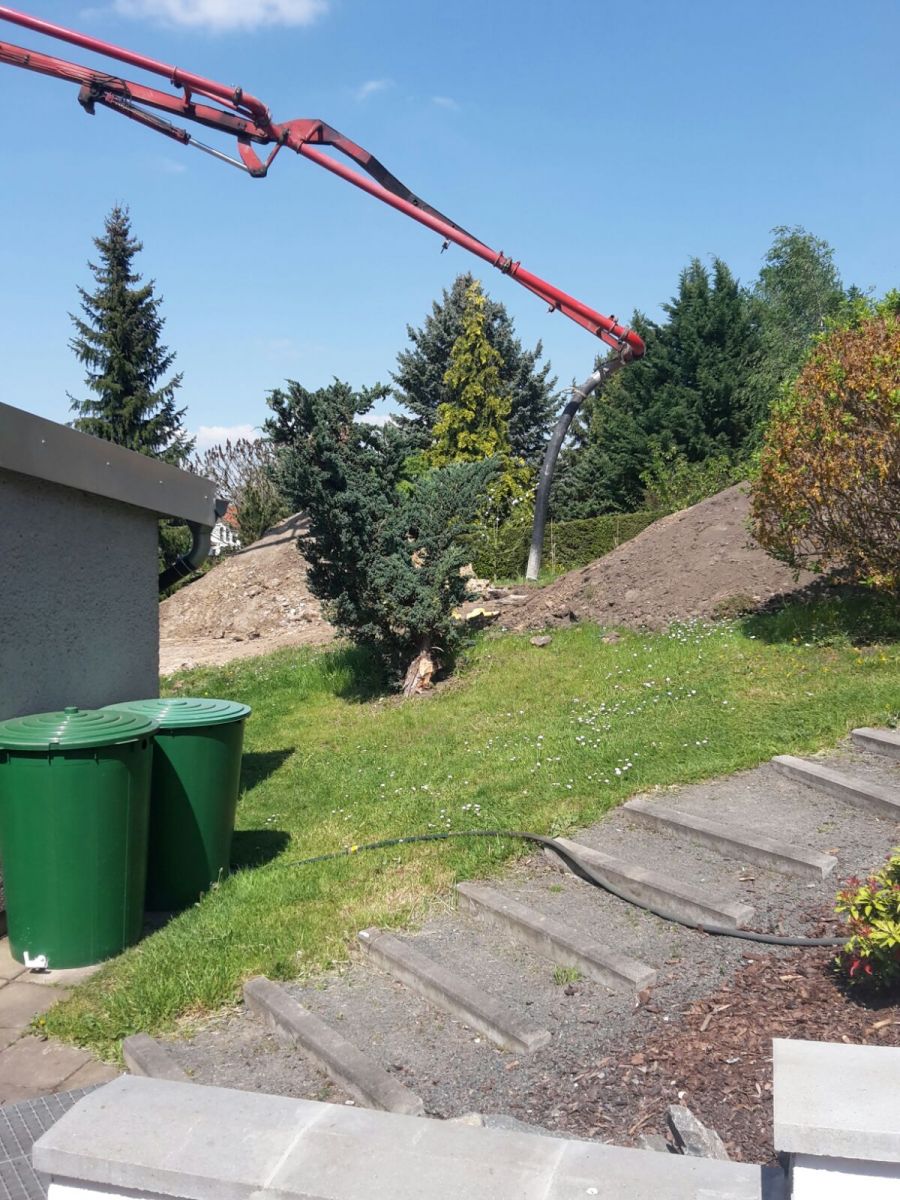

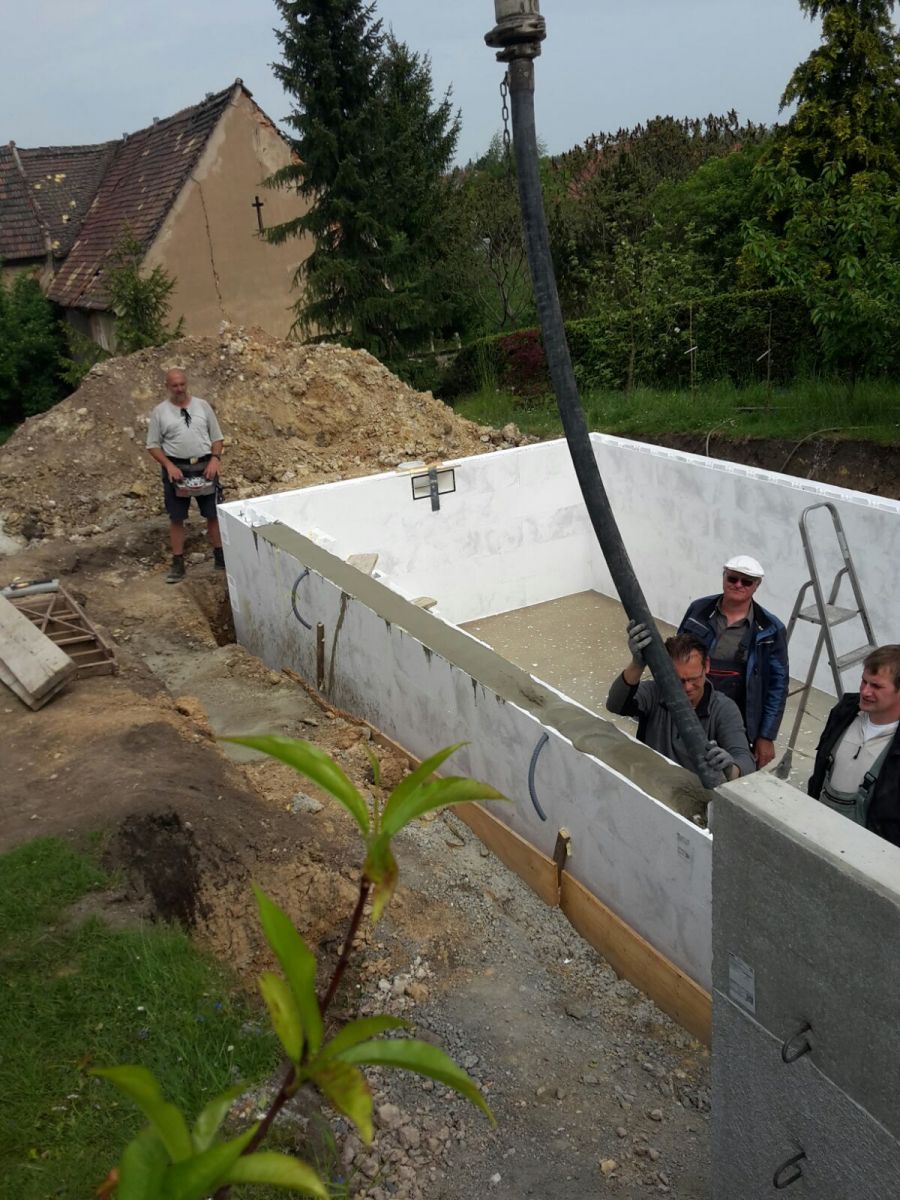

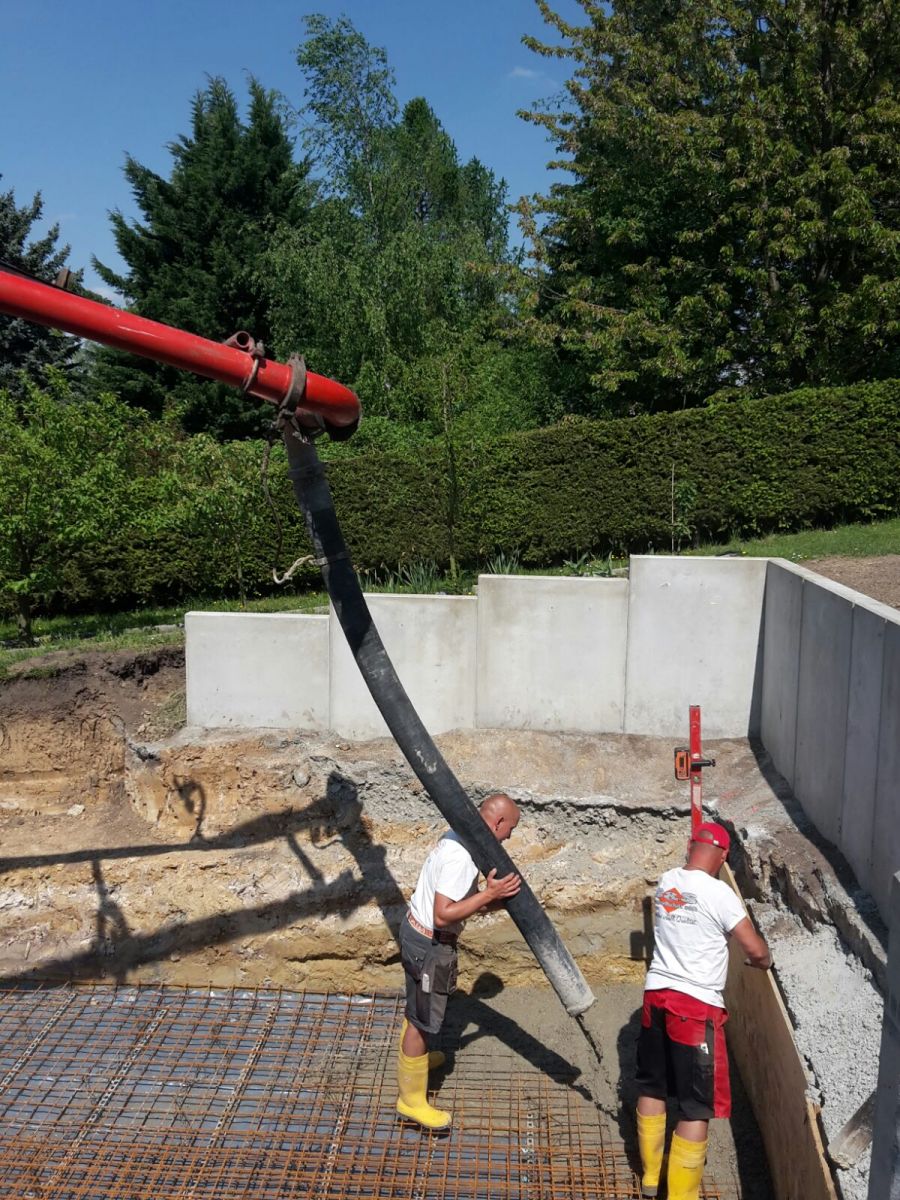

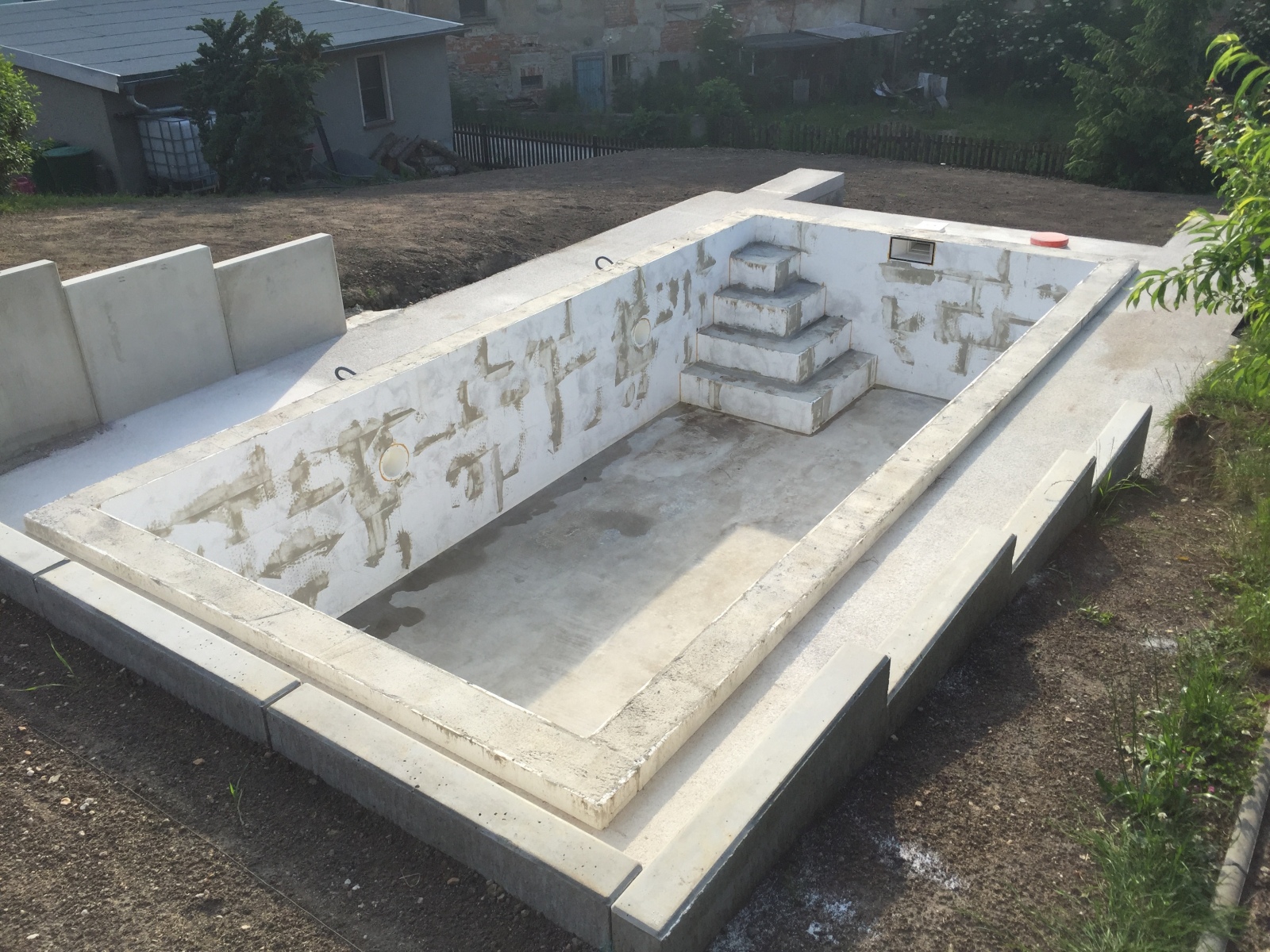

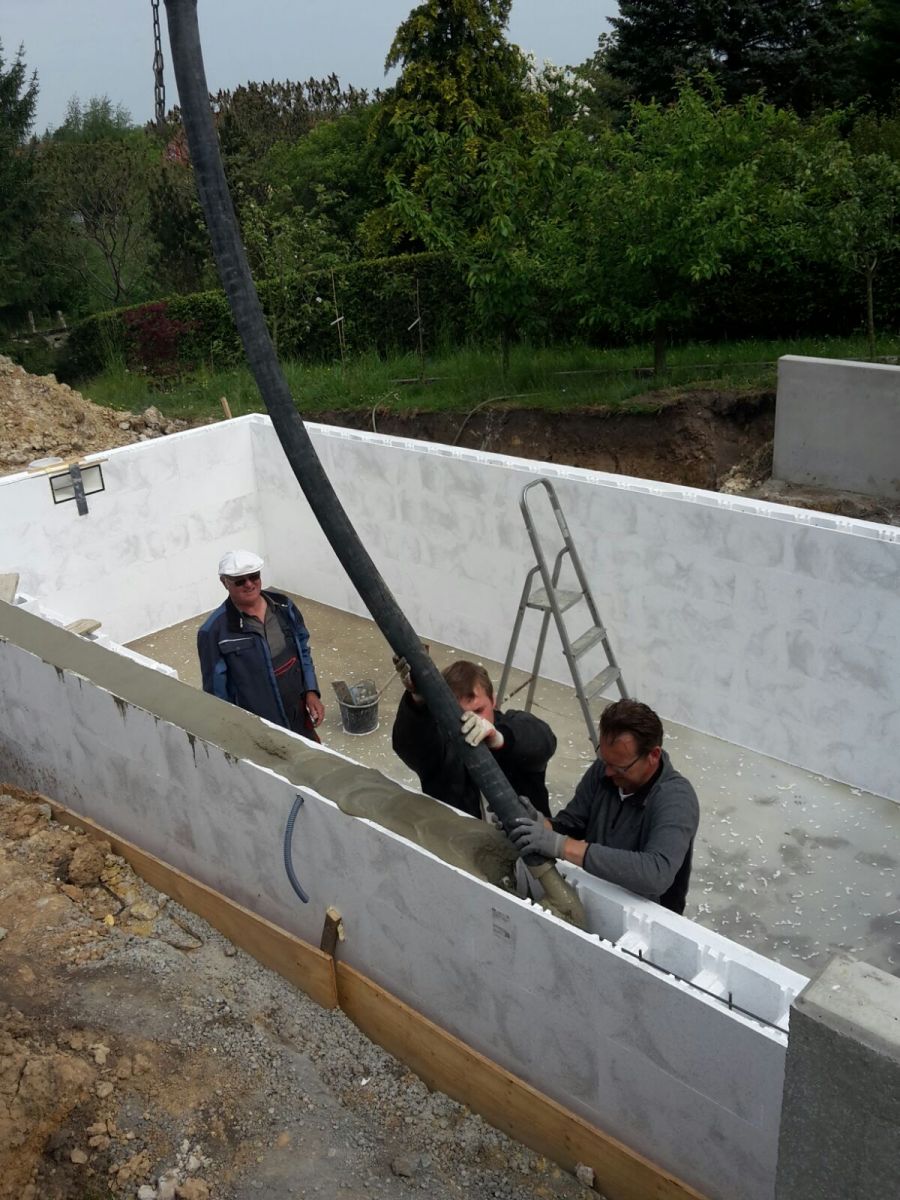

Danach wurde eine Schalung für die Poolumrandung aufgebaut und mit knapp 20m³ Beton verfüllt. Dabei wurde auch gleich die entsprechenden Fundamente für eine spätere Überdachung mit gegossen.

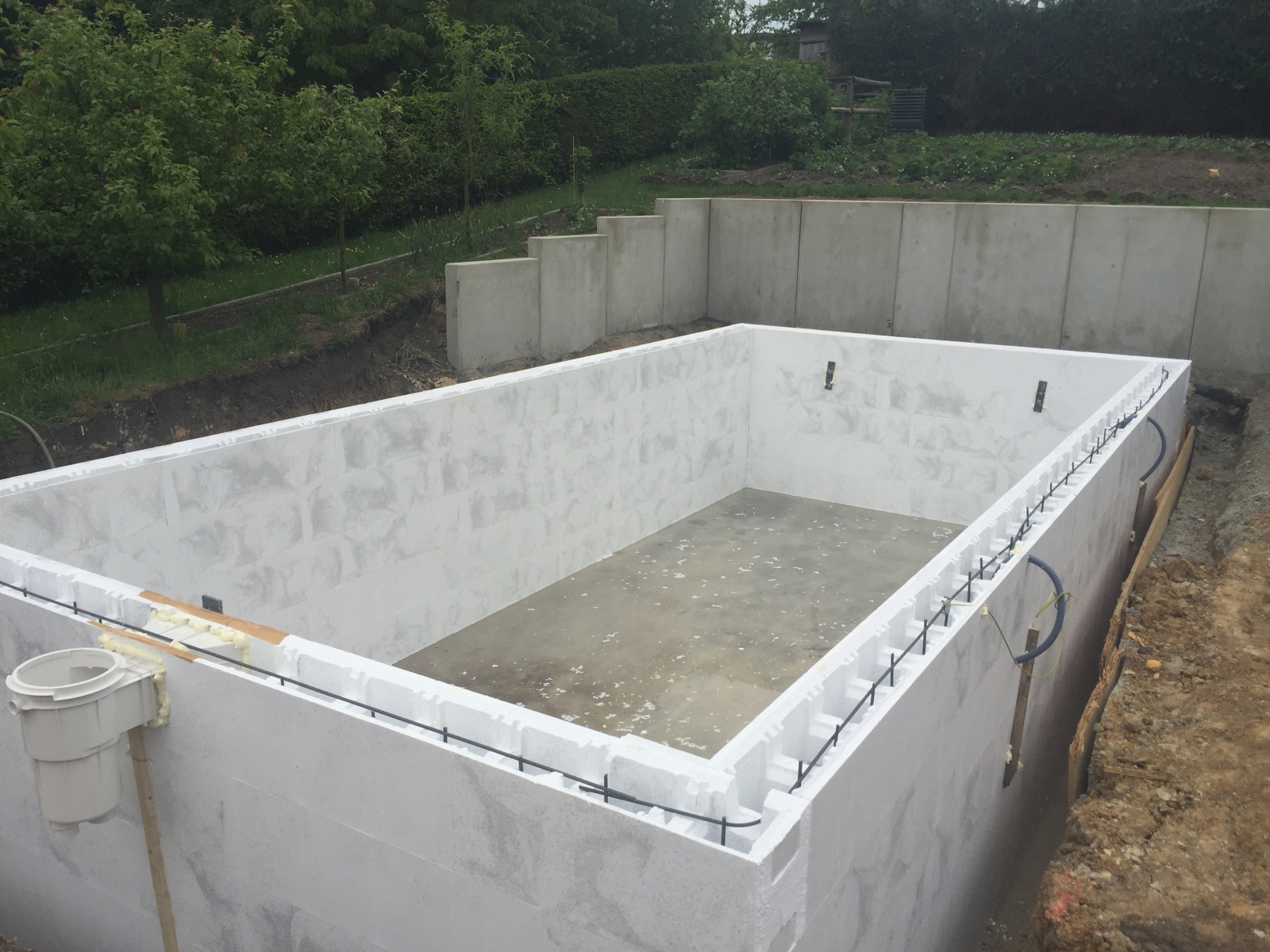

Um die Poolwände gegen den Beton abzusichern, wurden diese entsprechend abgestützt.
Langsam steigt die Vorfreude auf das erste Anbaden.
Poolbau 2016 Woche 6

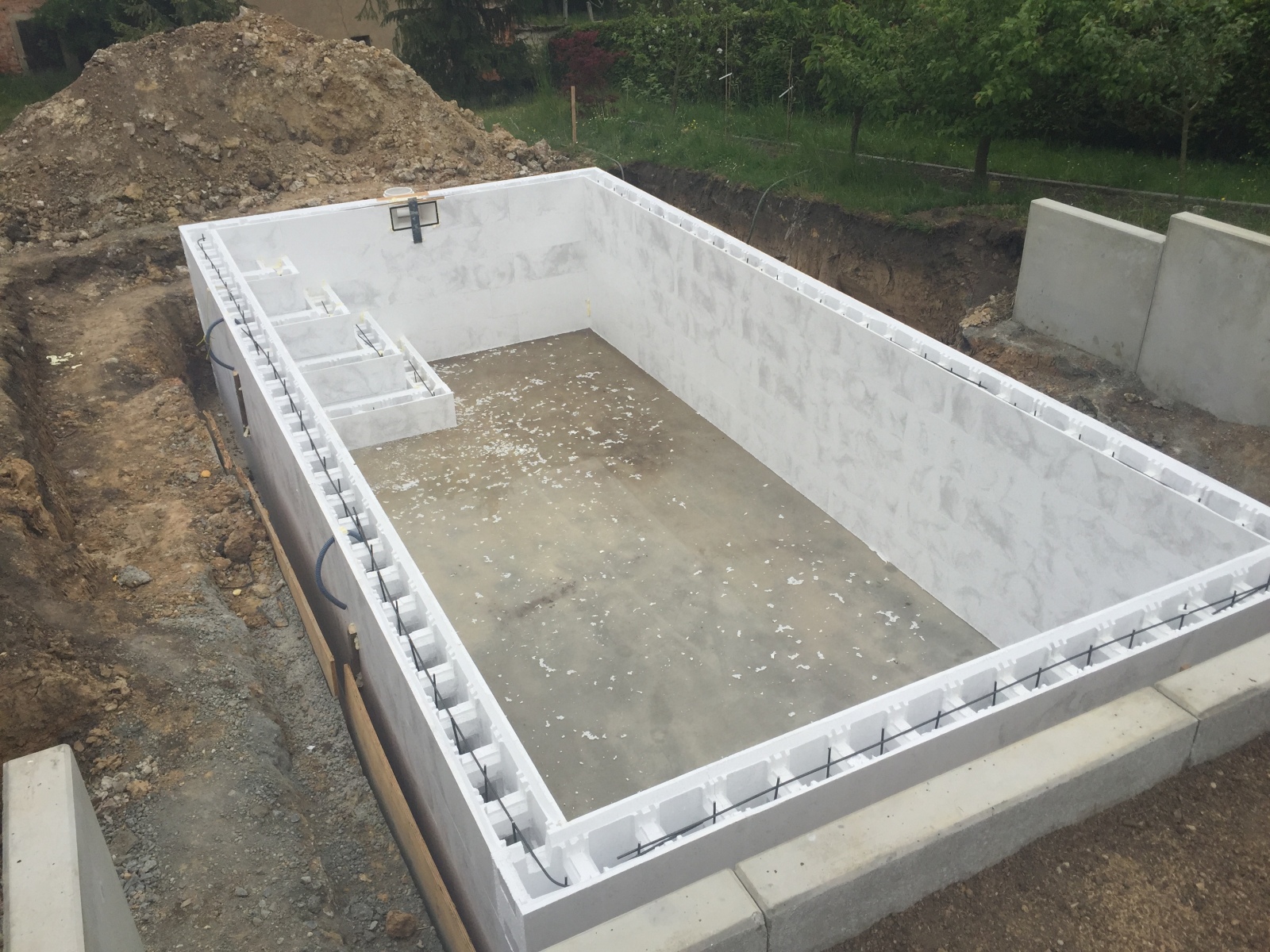

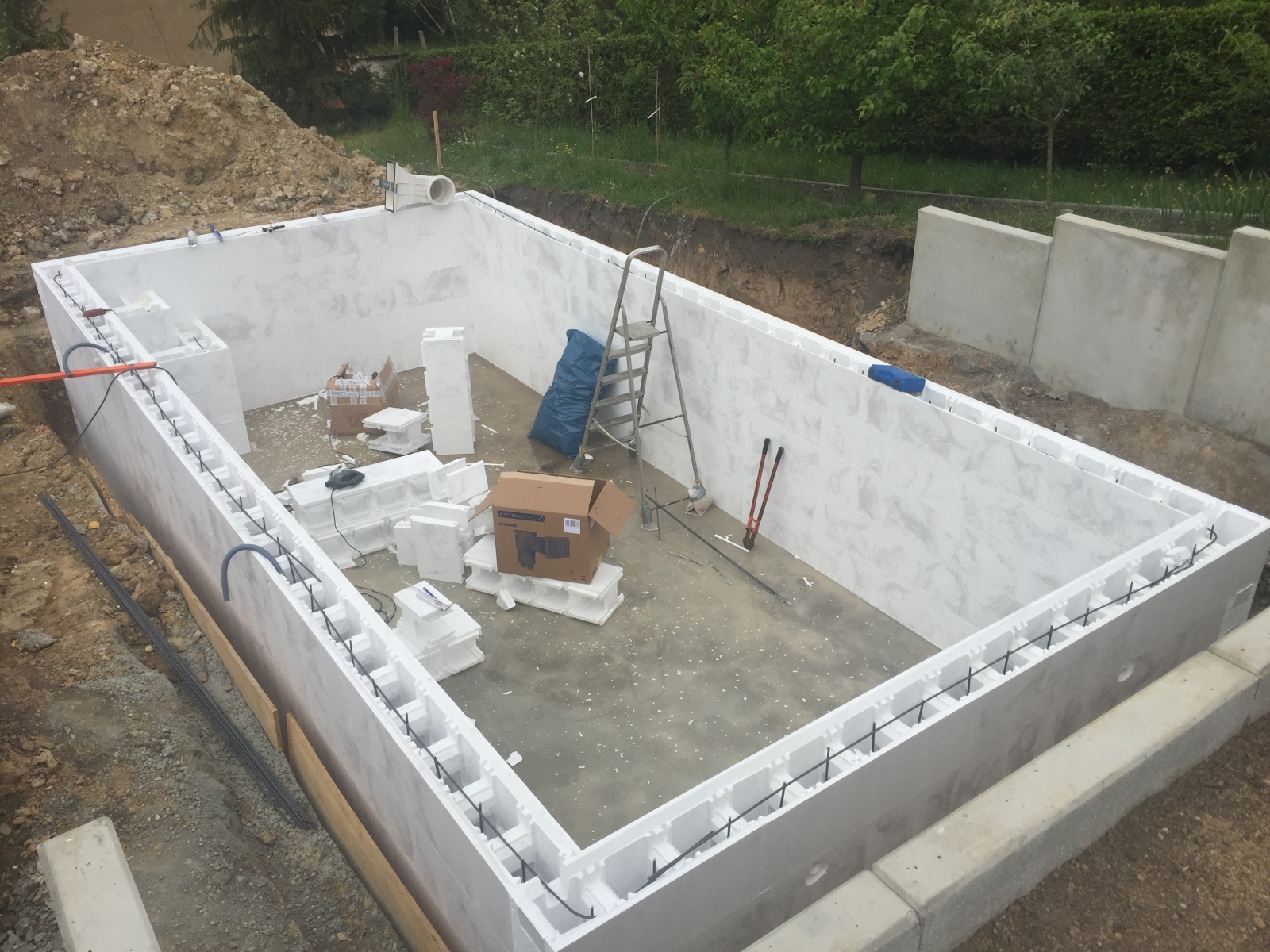

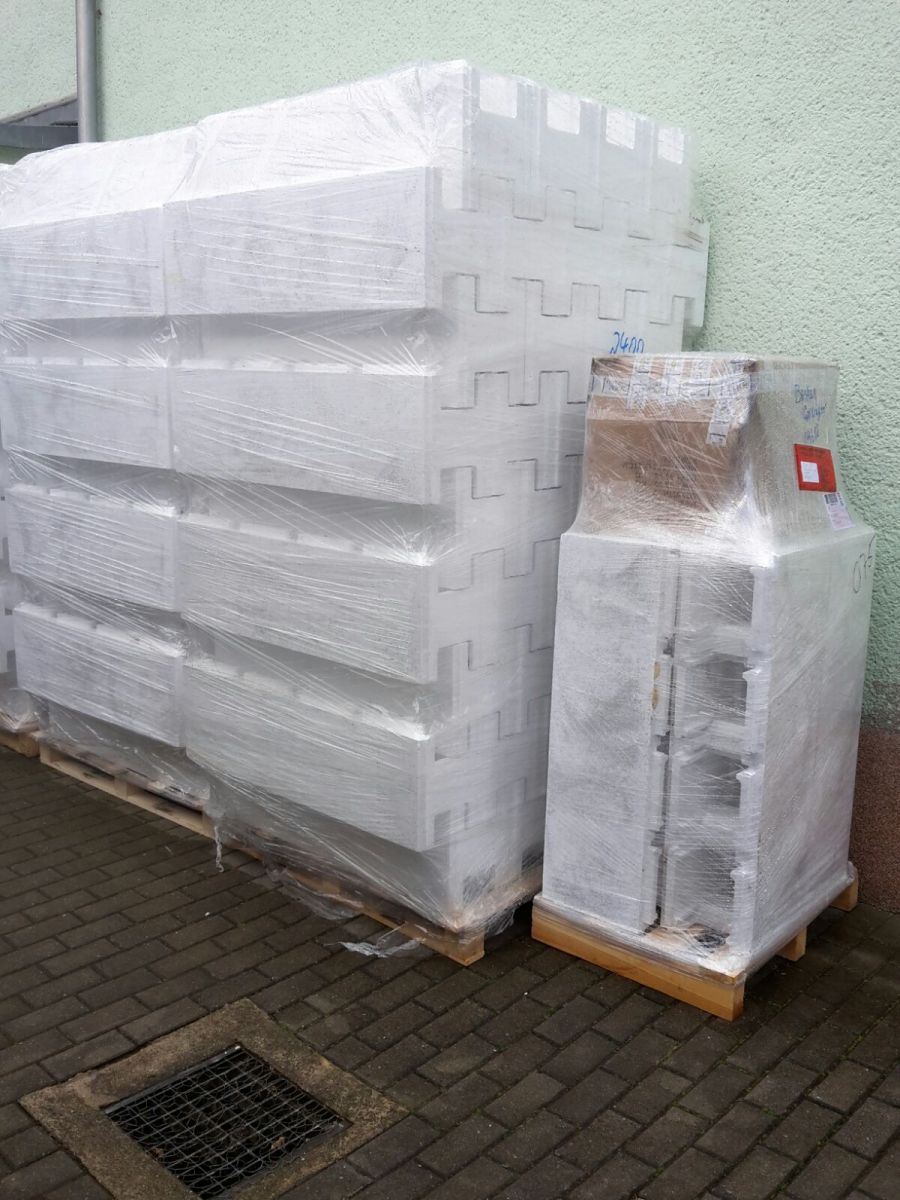

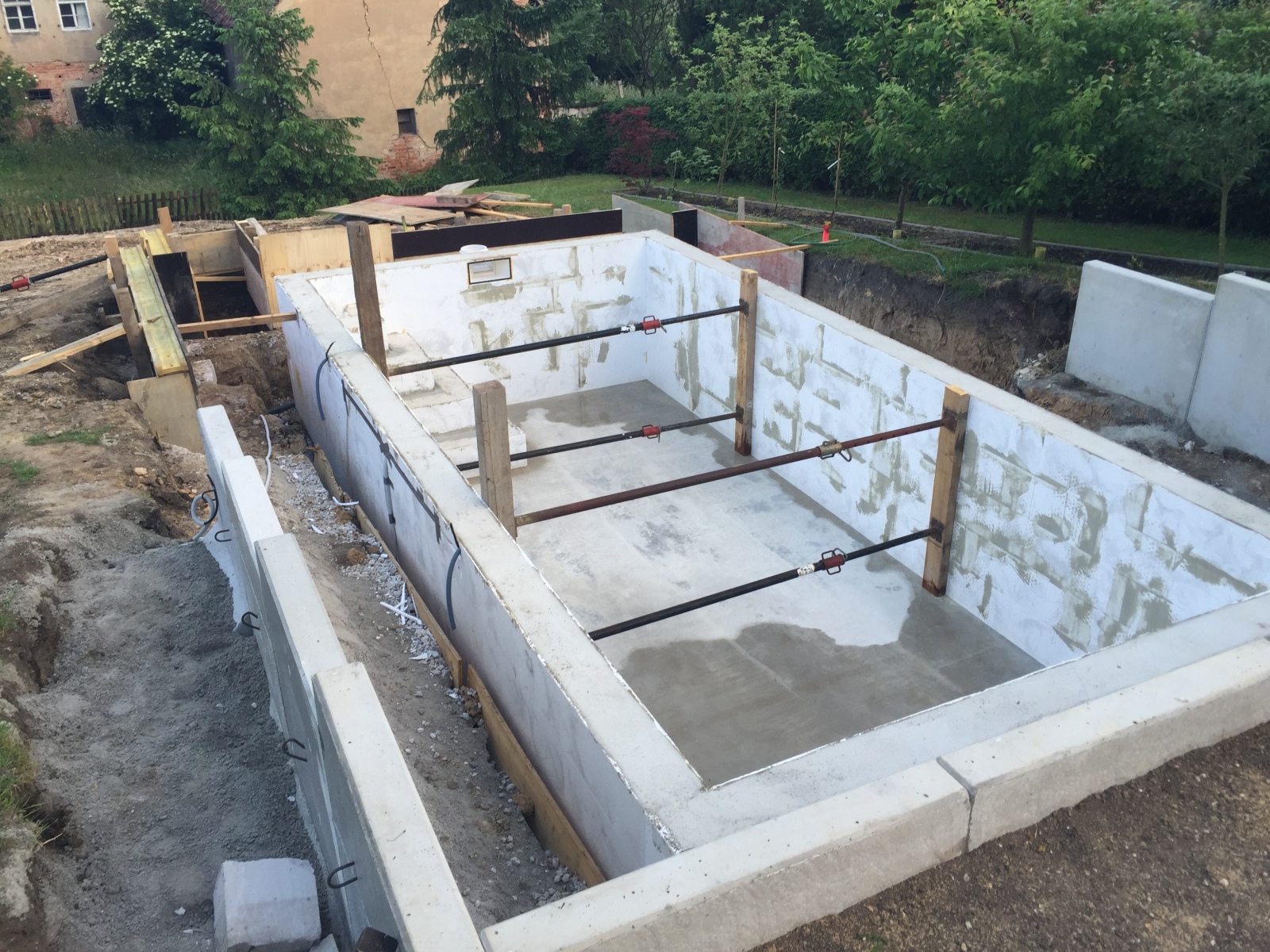

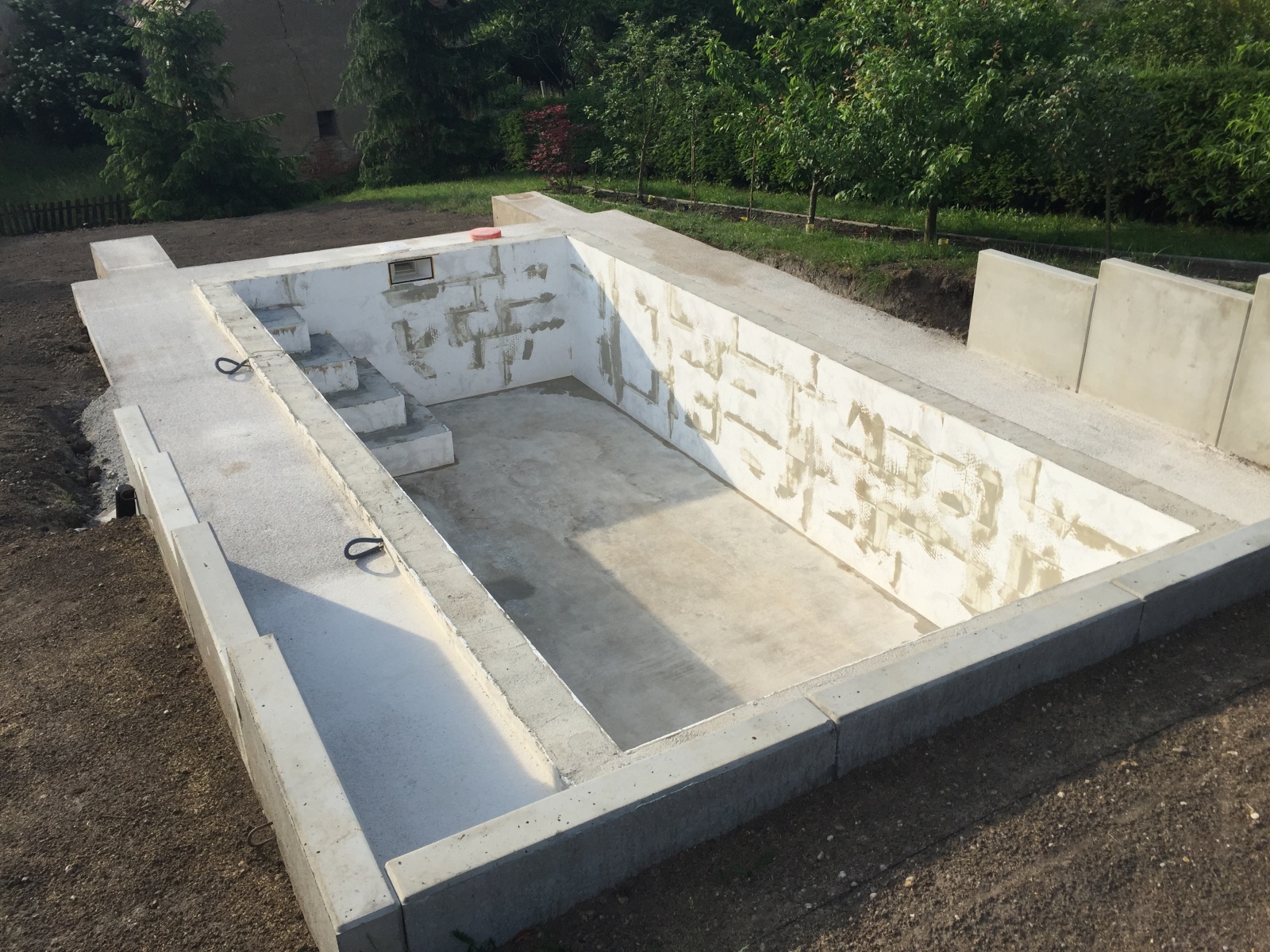

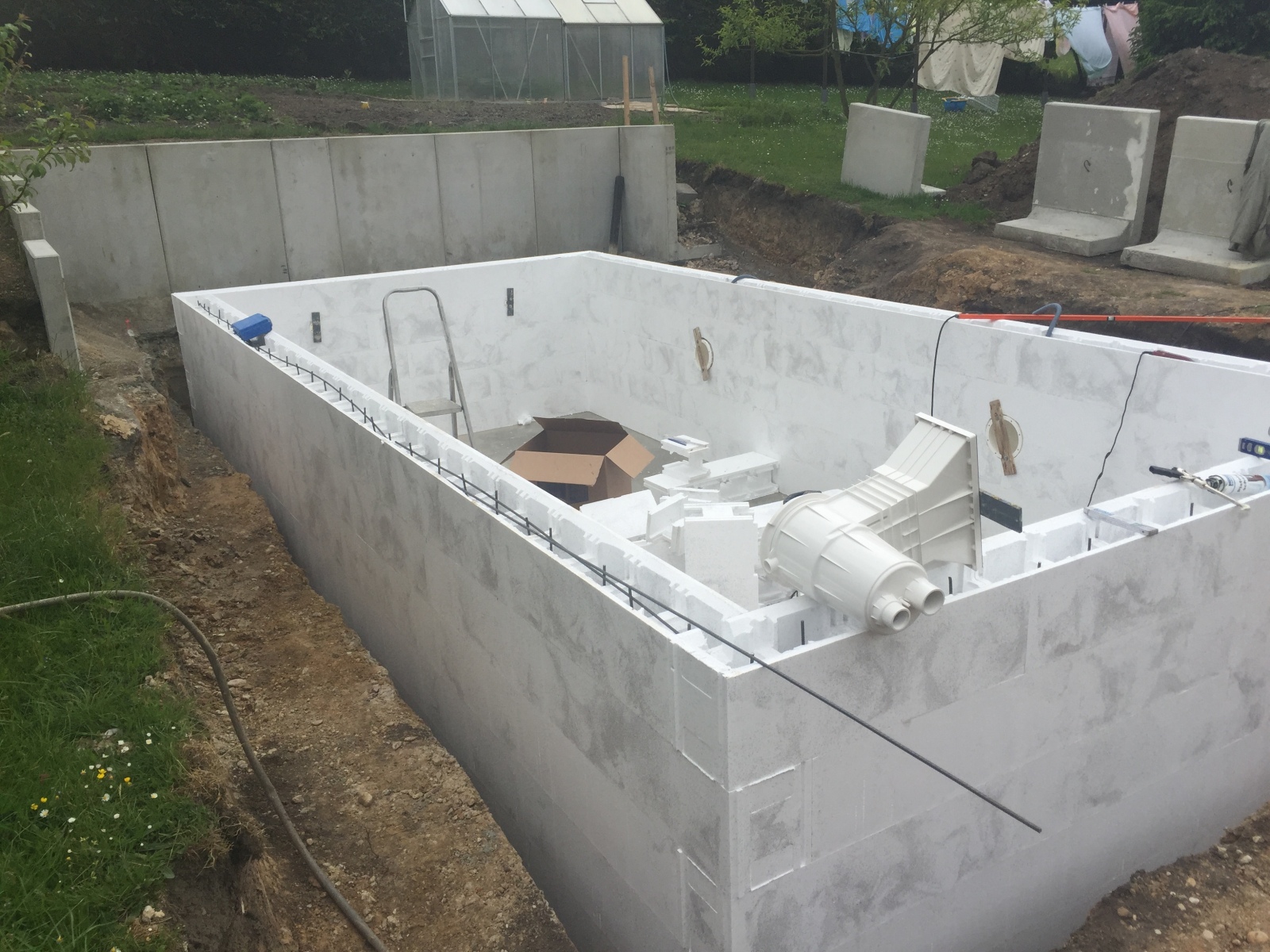

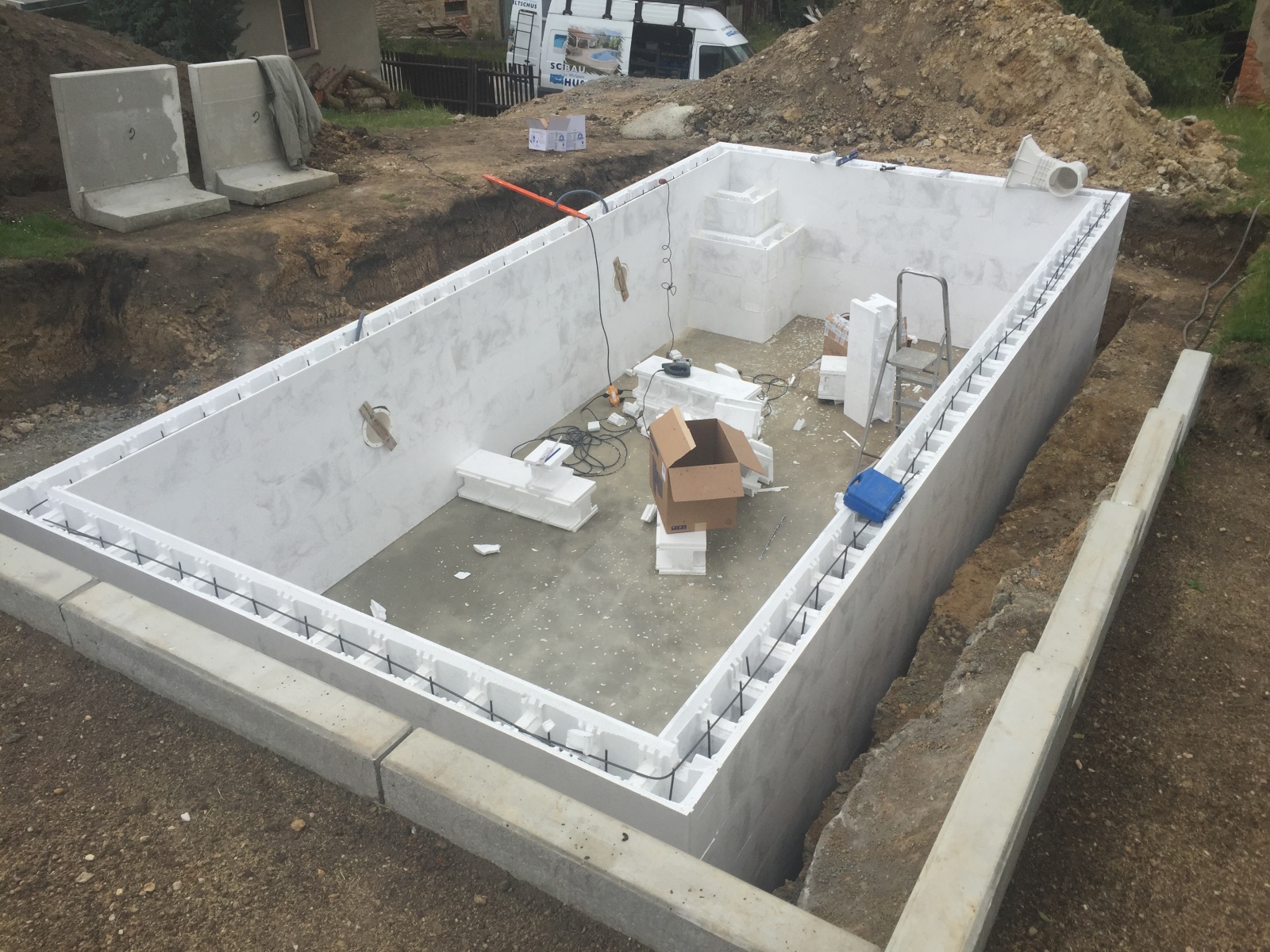

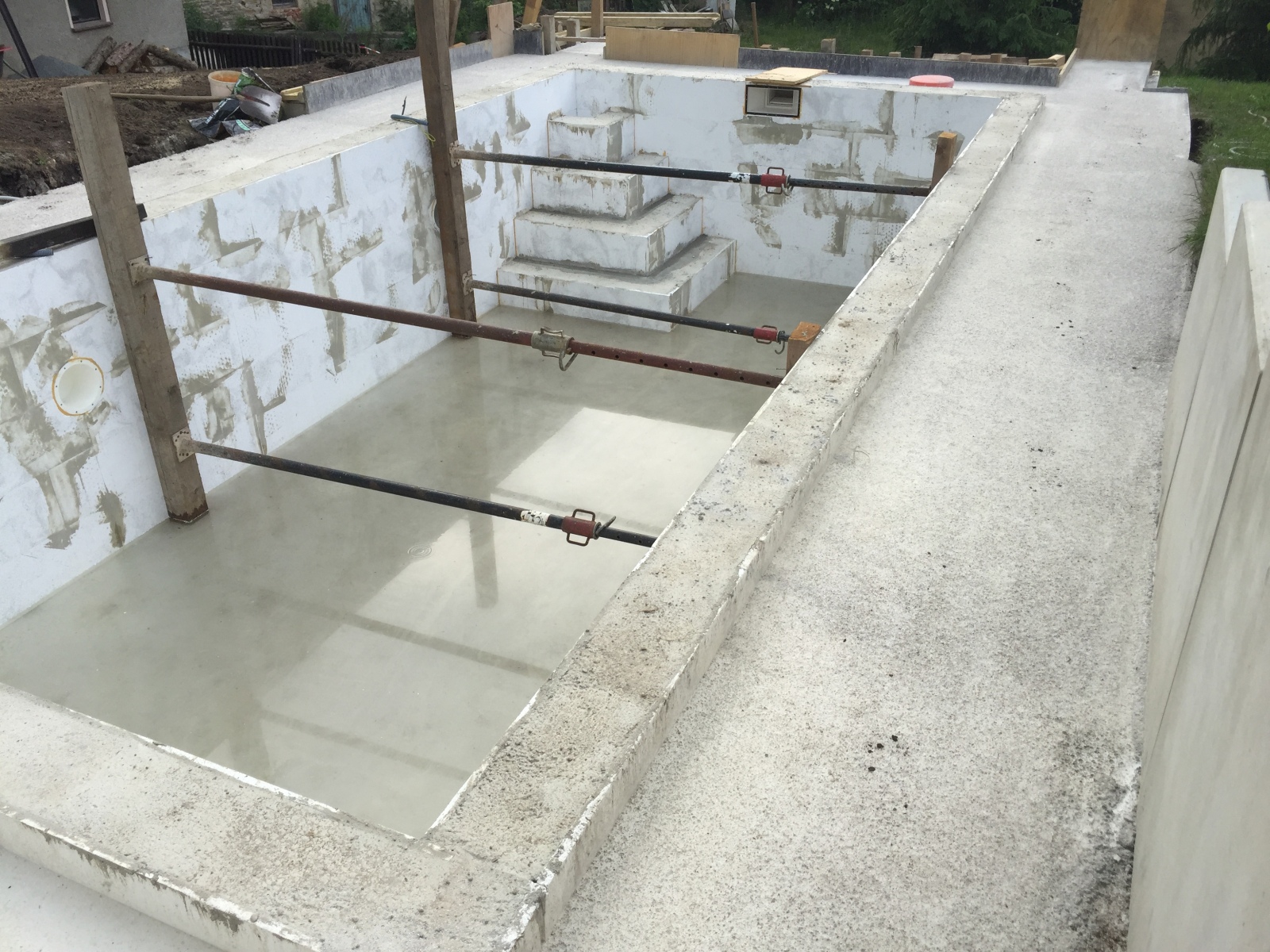

Nach dem die Bodenplatte soweit getrocknet ist, ging es an das setzten der Styroporsteine und den Einbau der einzelnen Einbauteile.
- Skimmer
- zwei Einlaufdüsen

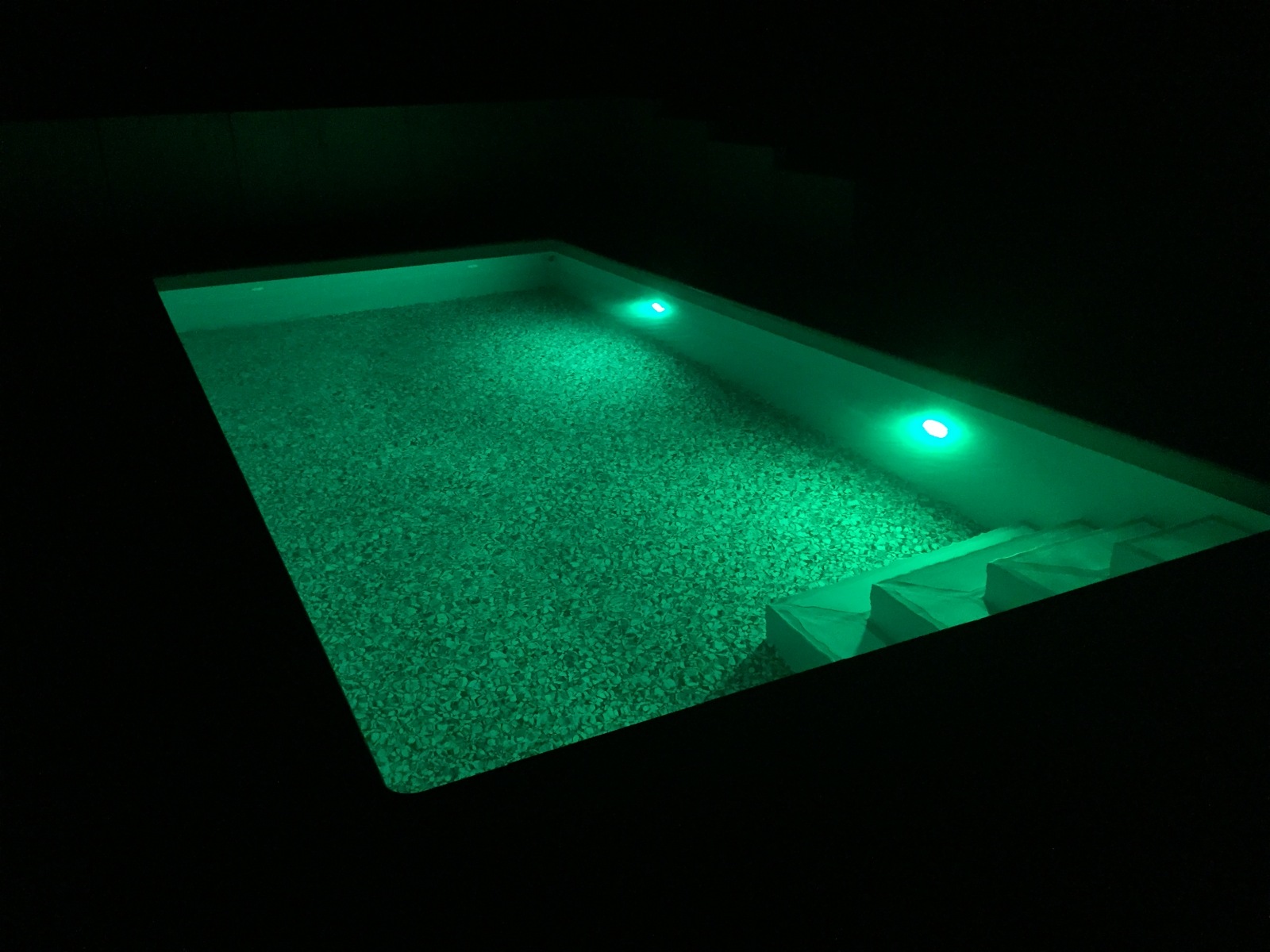

- zwei LED Unterwasserscheinwerfer

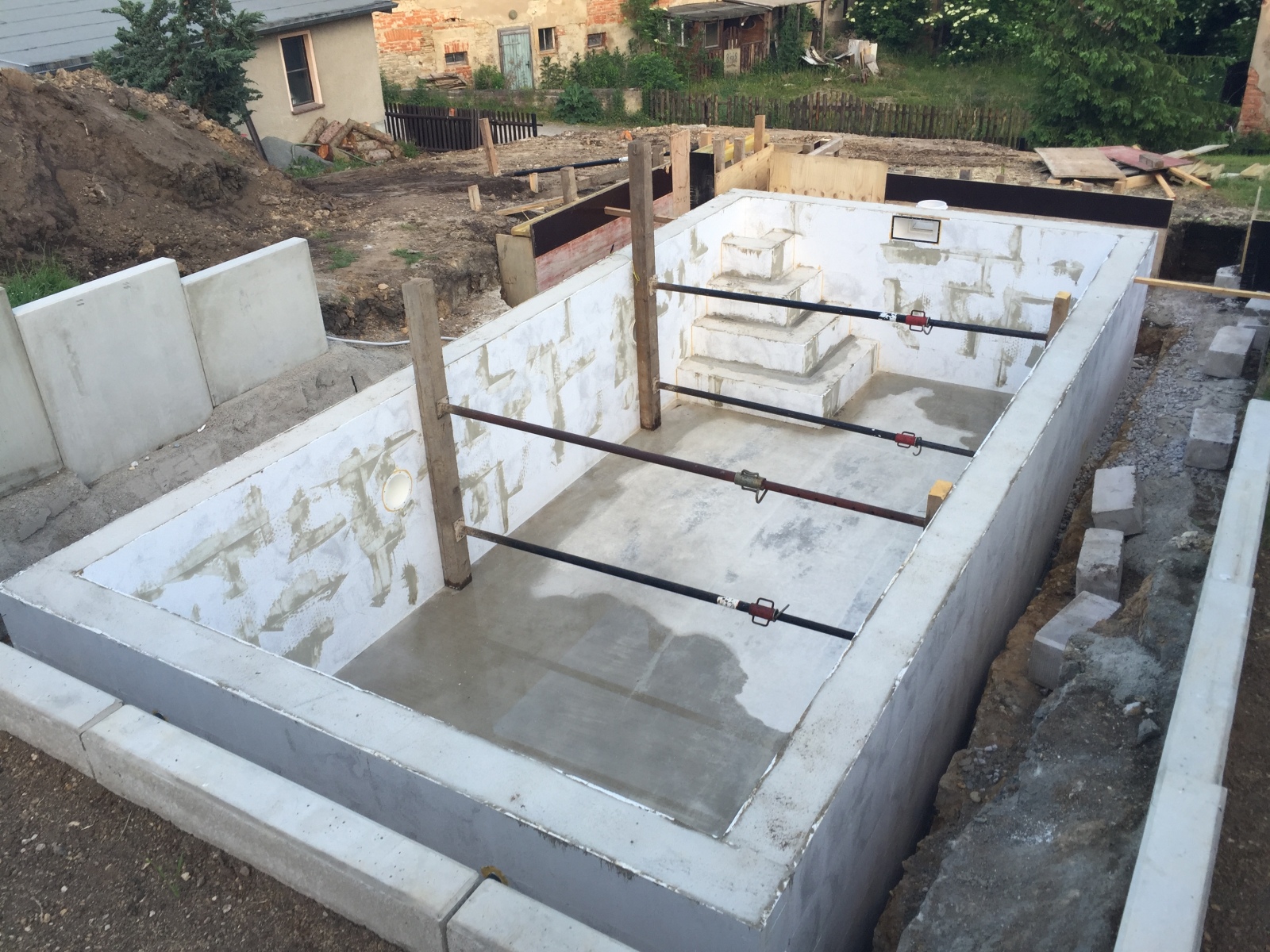

Ich habe mich bei der Planung für eine Treppe im Eck entschieden, da mir eine Edelstahlleiter nicht gefallen hat und eine Römertreppe zu viel Platz “verbraucht” hätte.

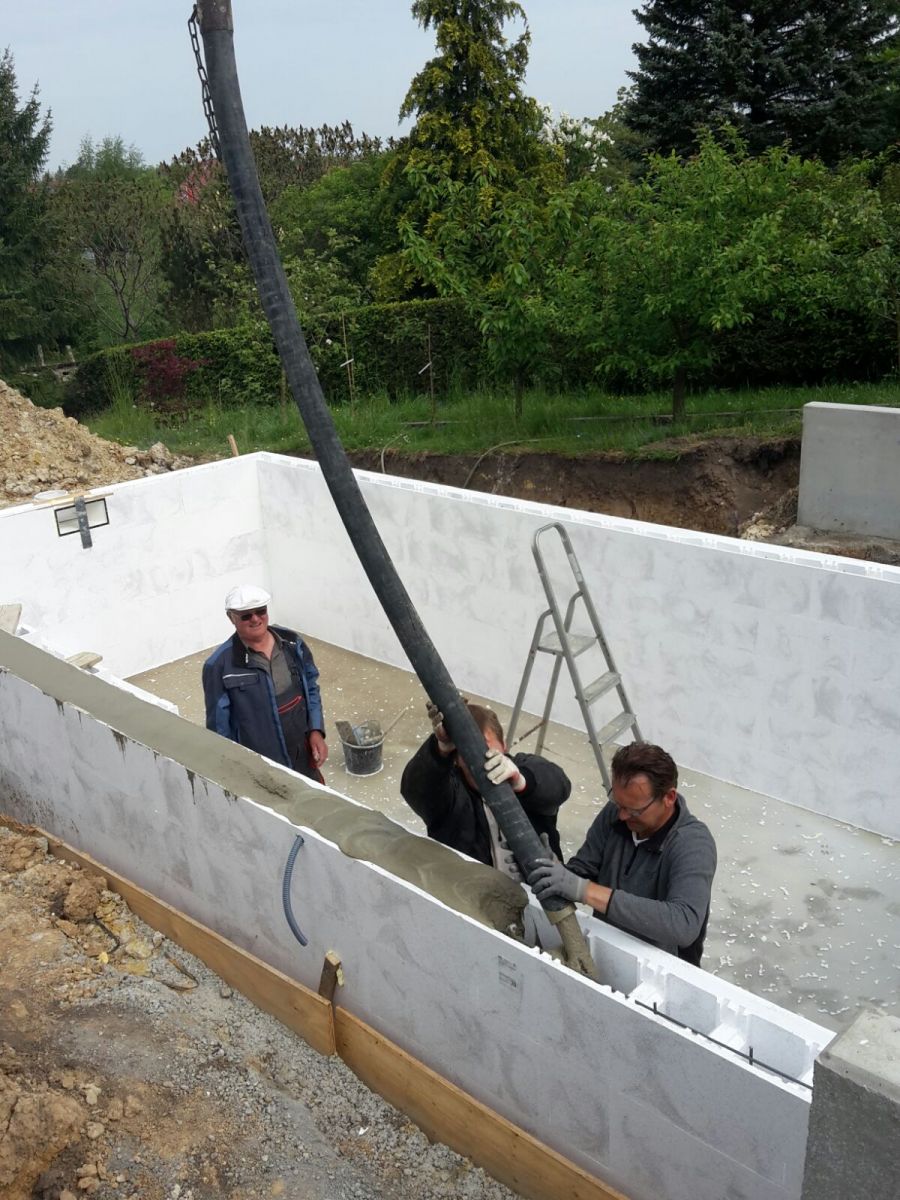

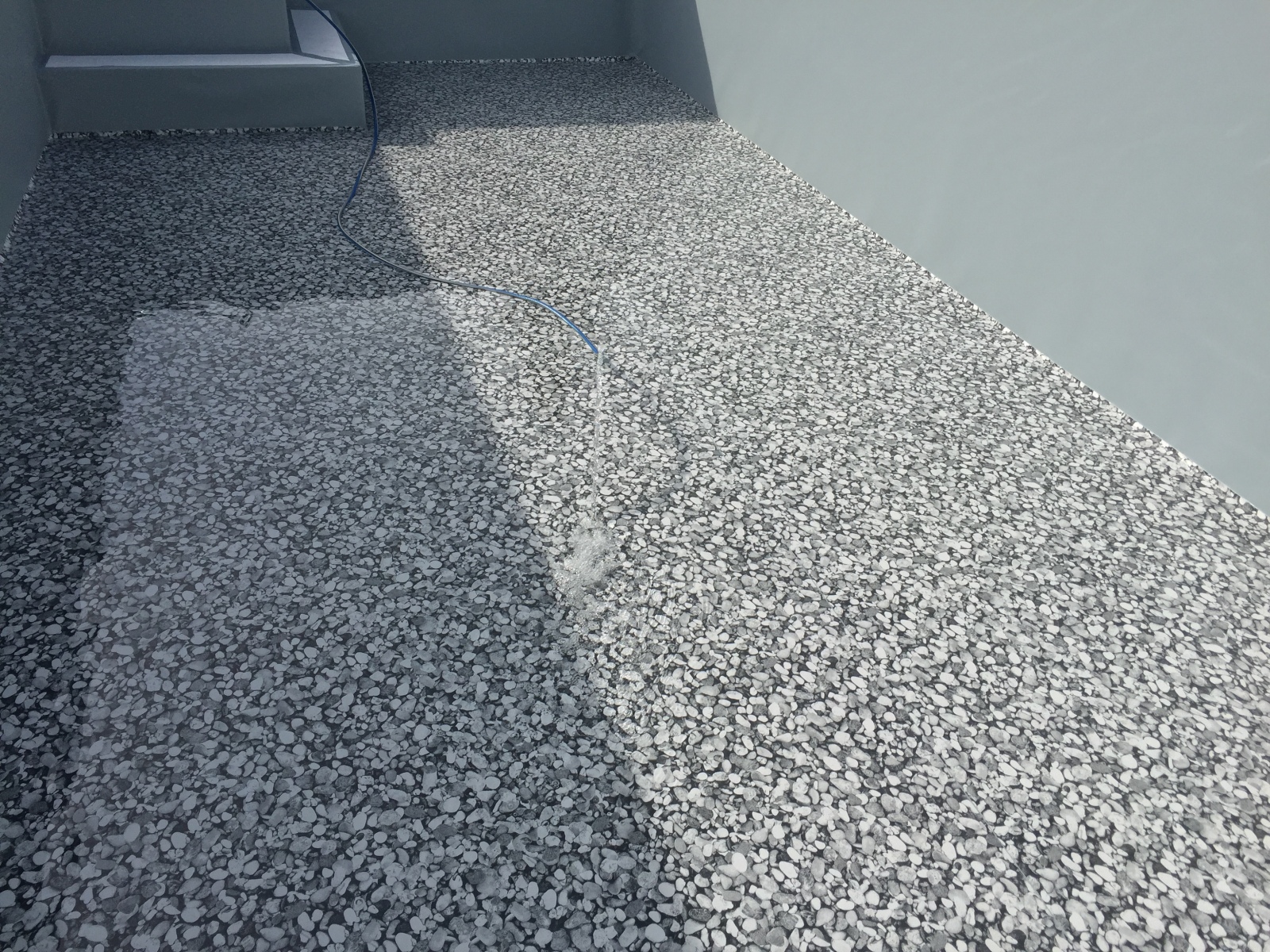

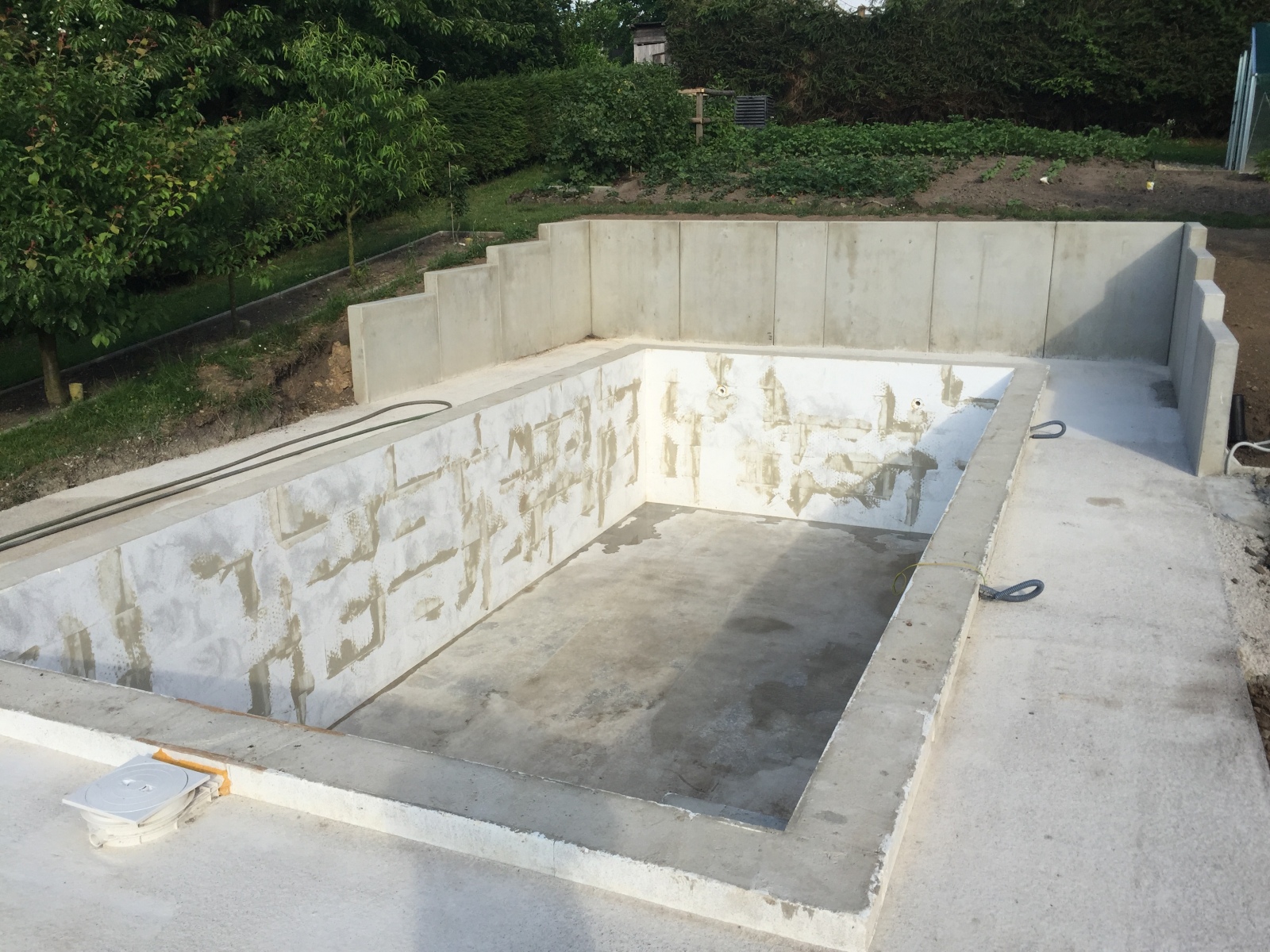

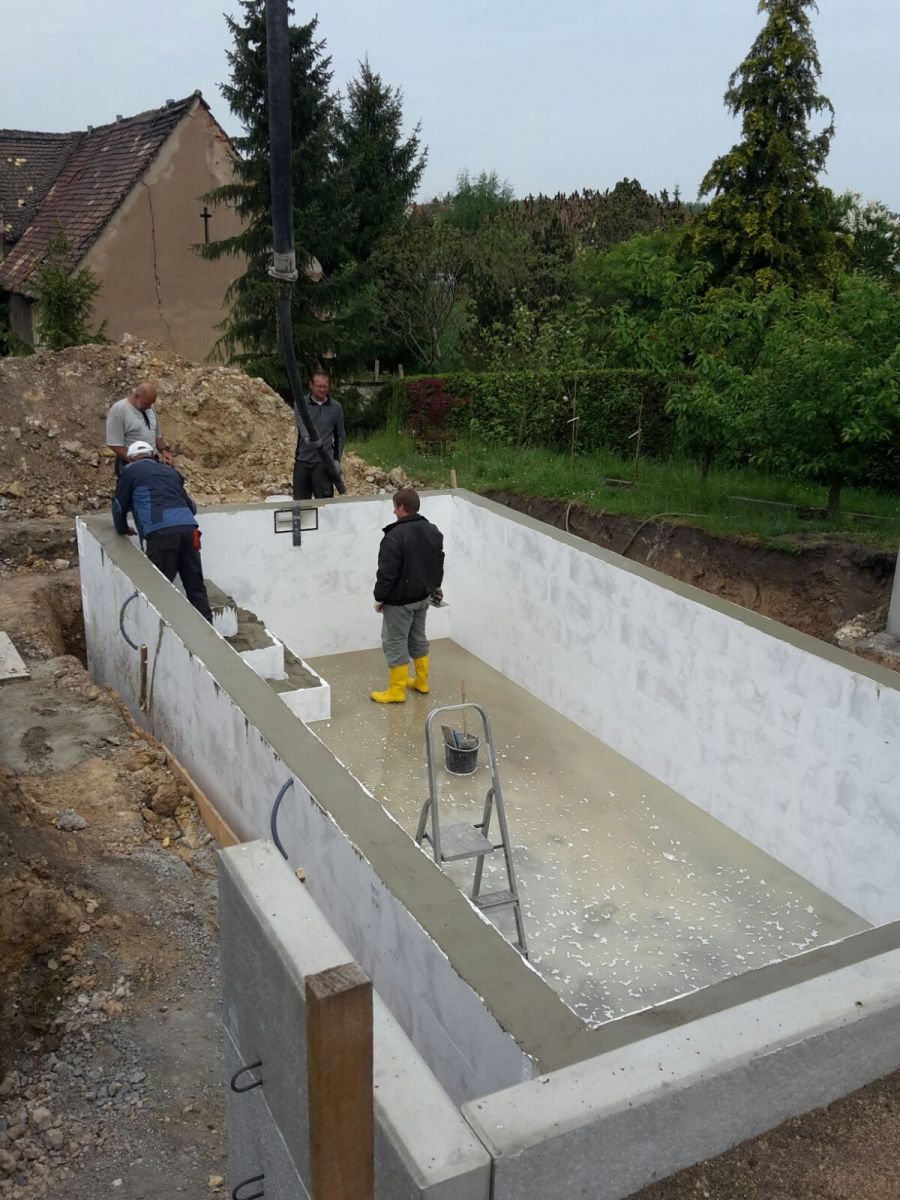

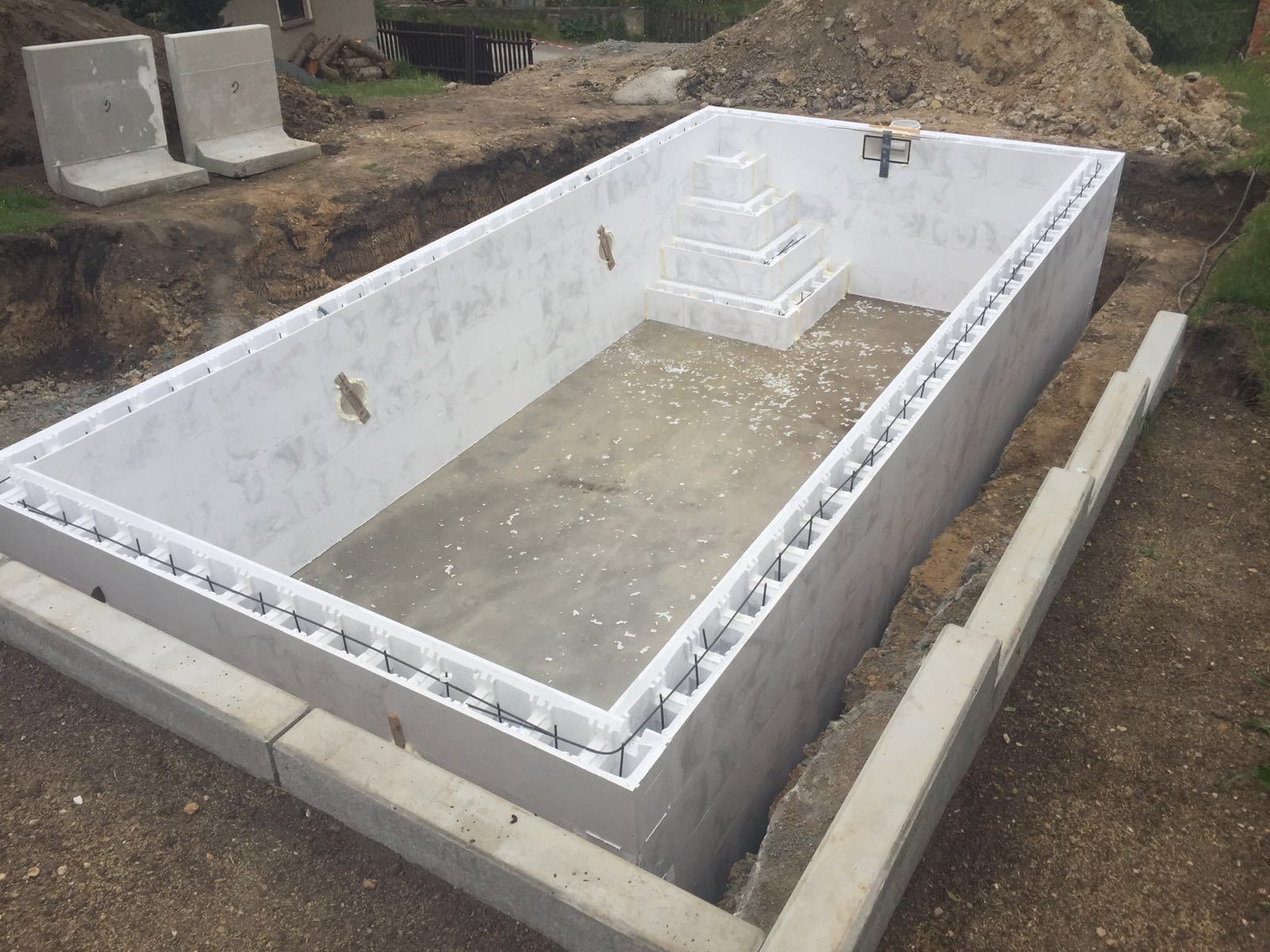

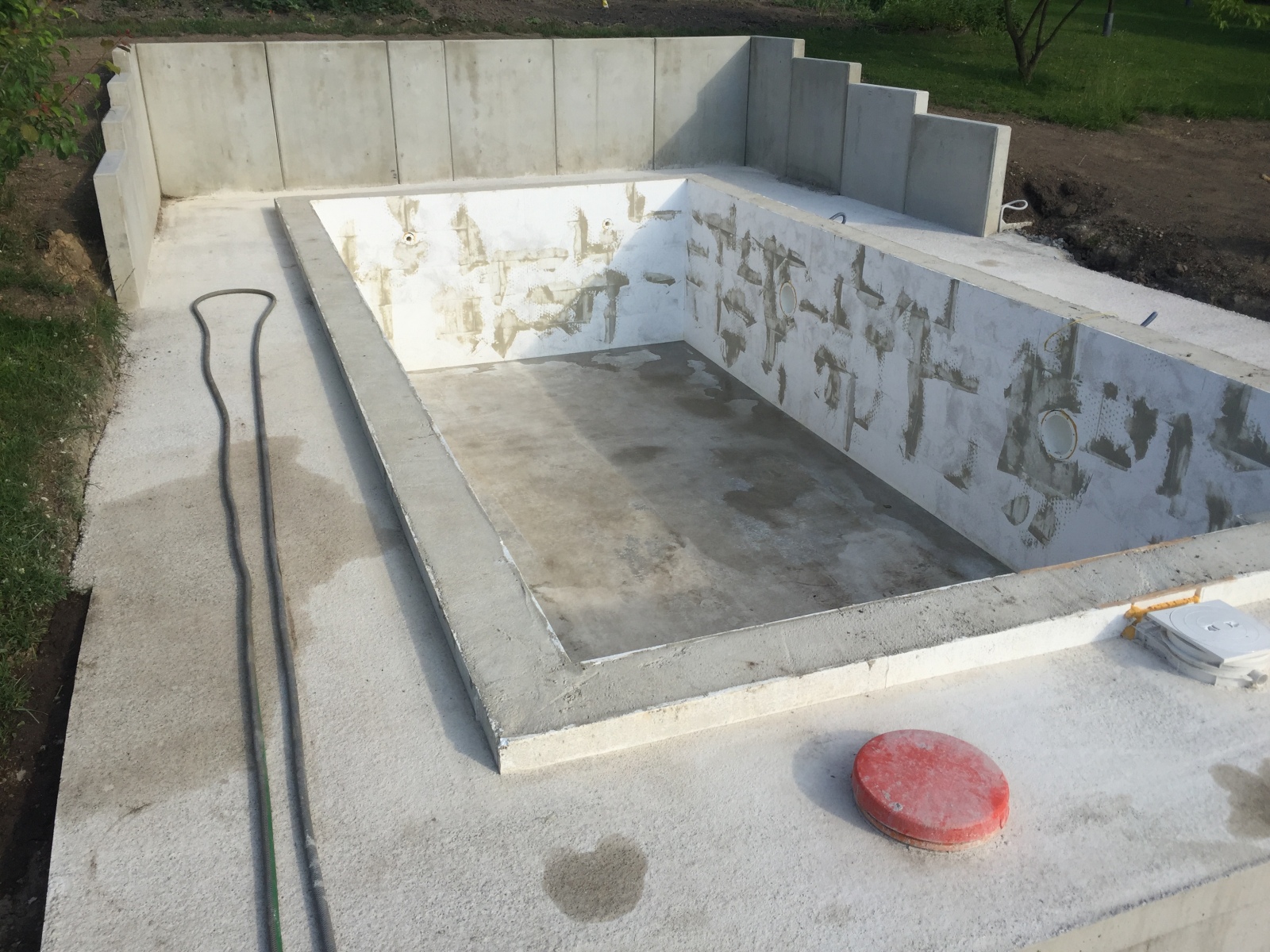

Am zweiten Tag wurden die Poolwände verfüllt und die Innenseiten gespachtelt.
Poolbau 2016 Woche 5

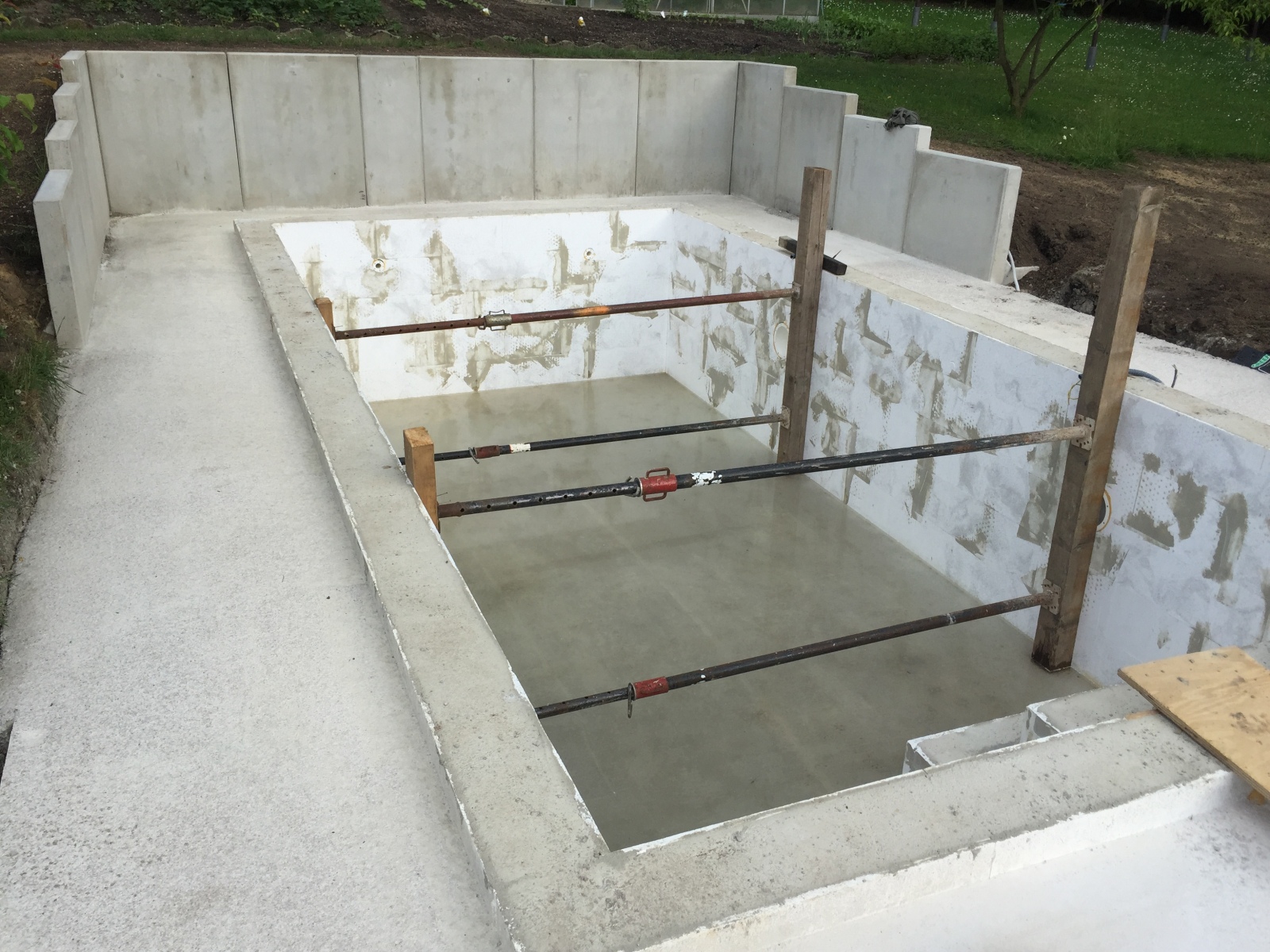

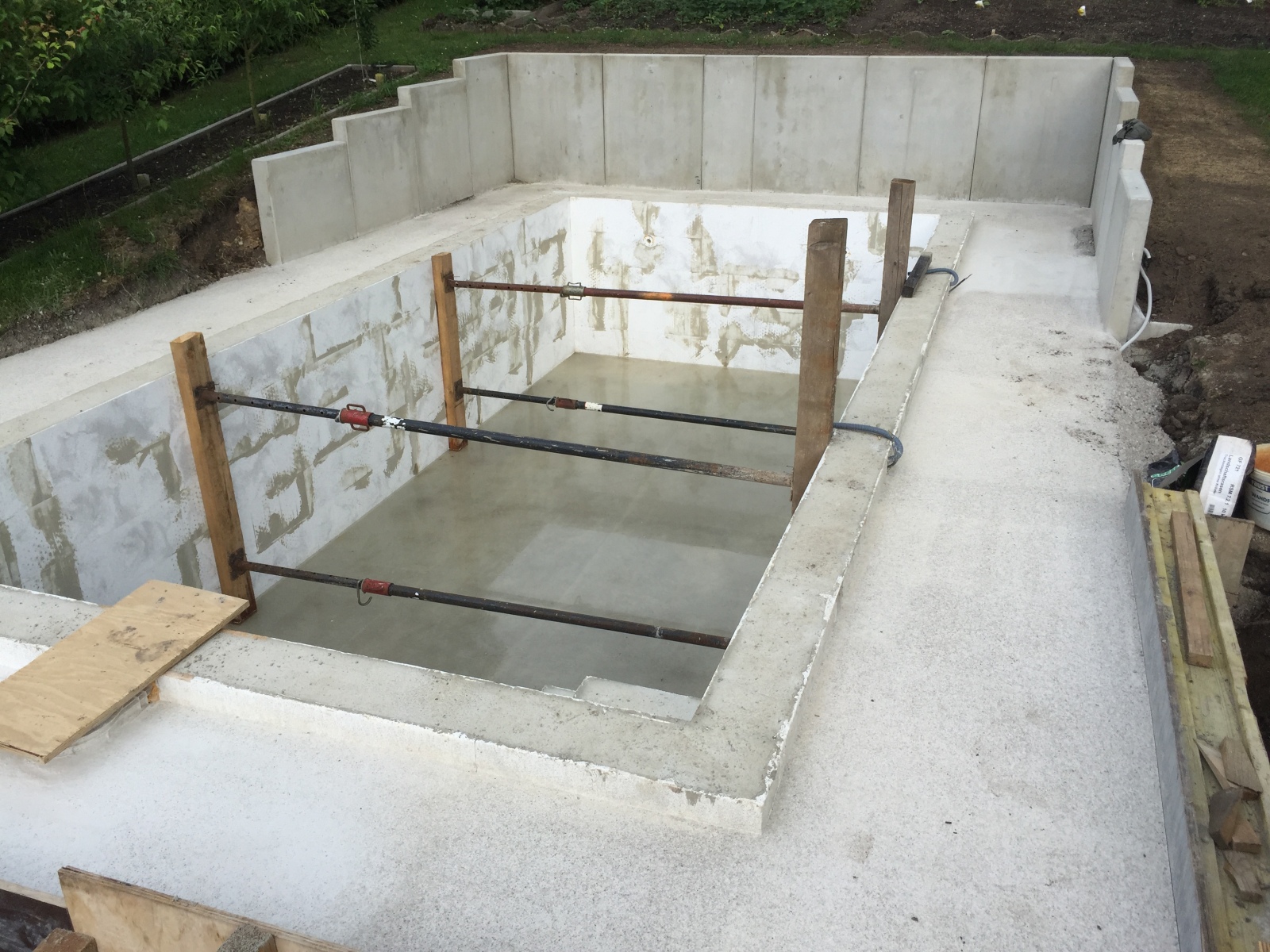

Das Ziel der Woche war, die Bodenplatte fertig zu stellen, sodass sobald es möglich ist, die Styroporsteine gesetzt werden können.

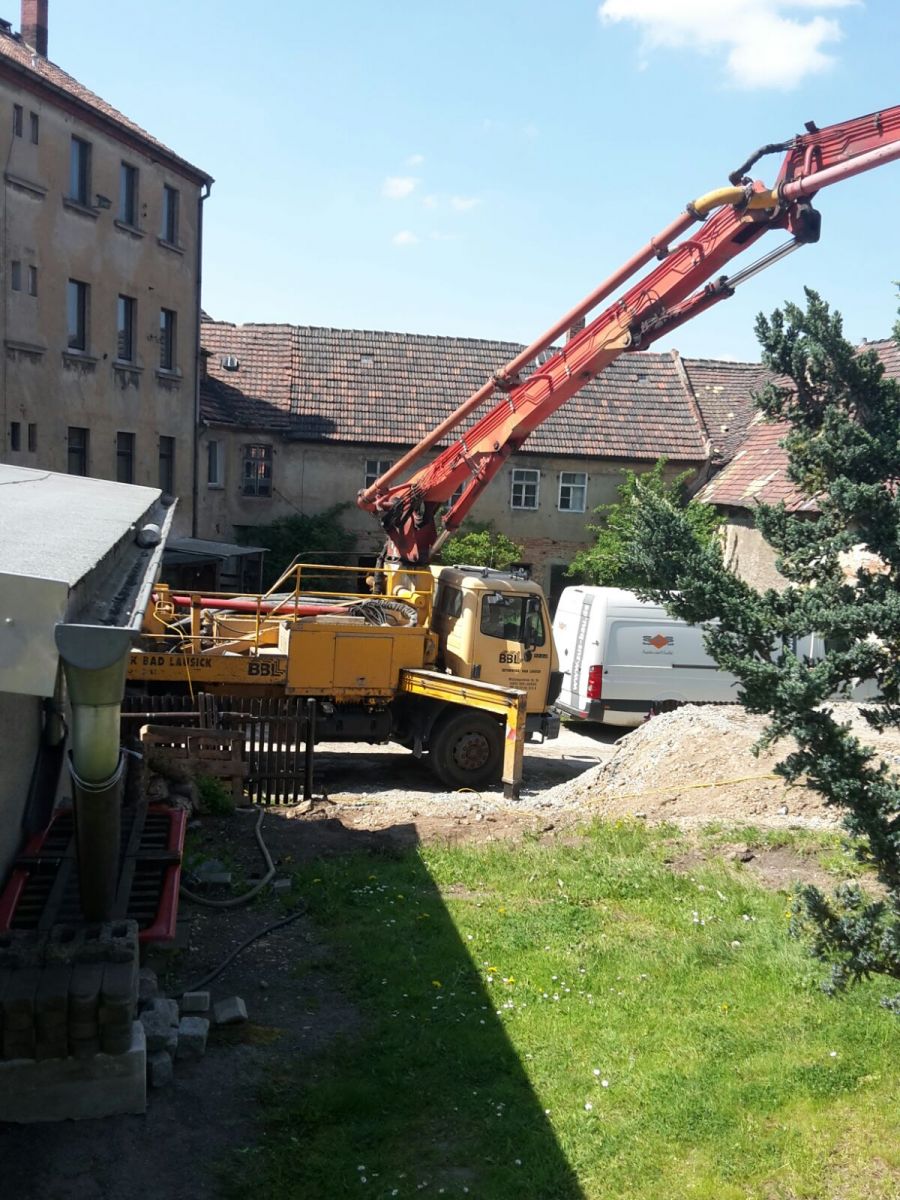

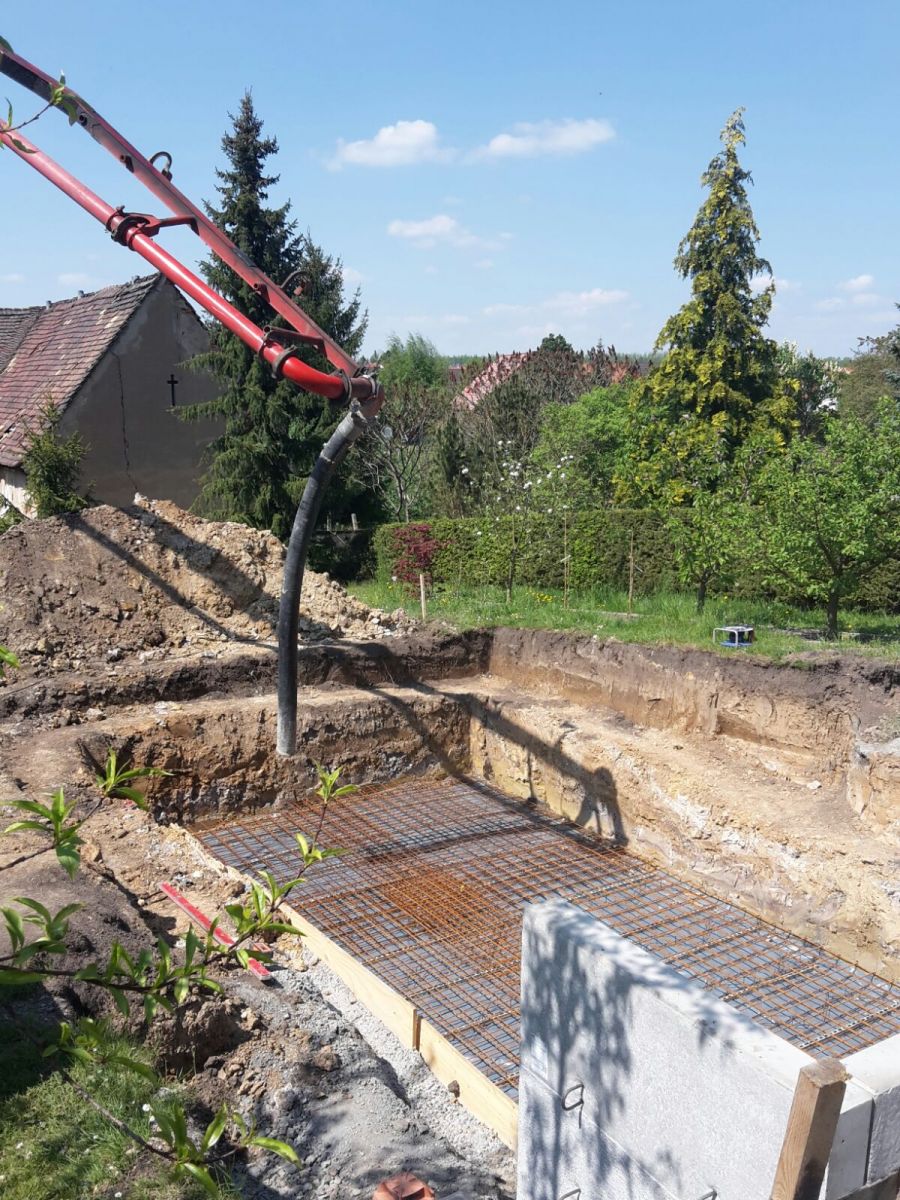

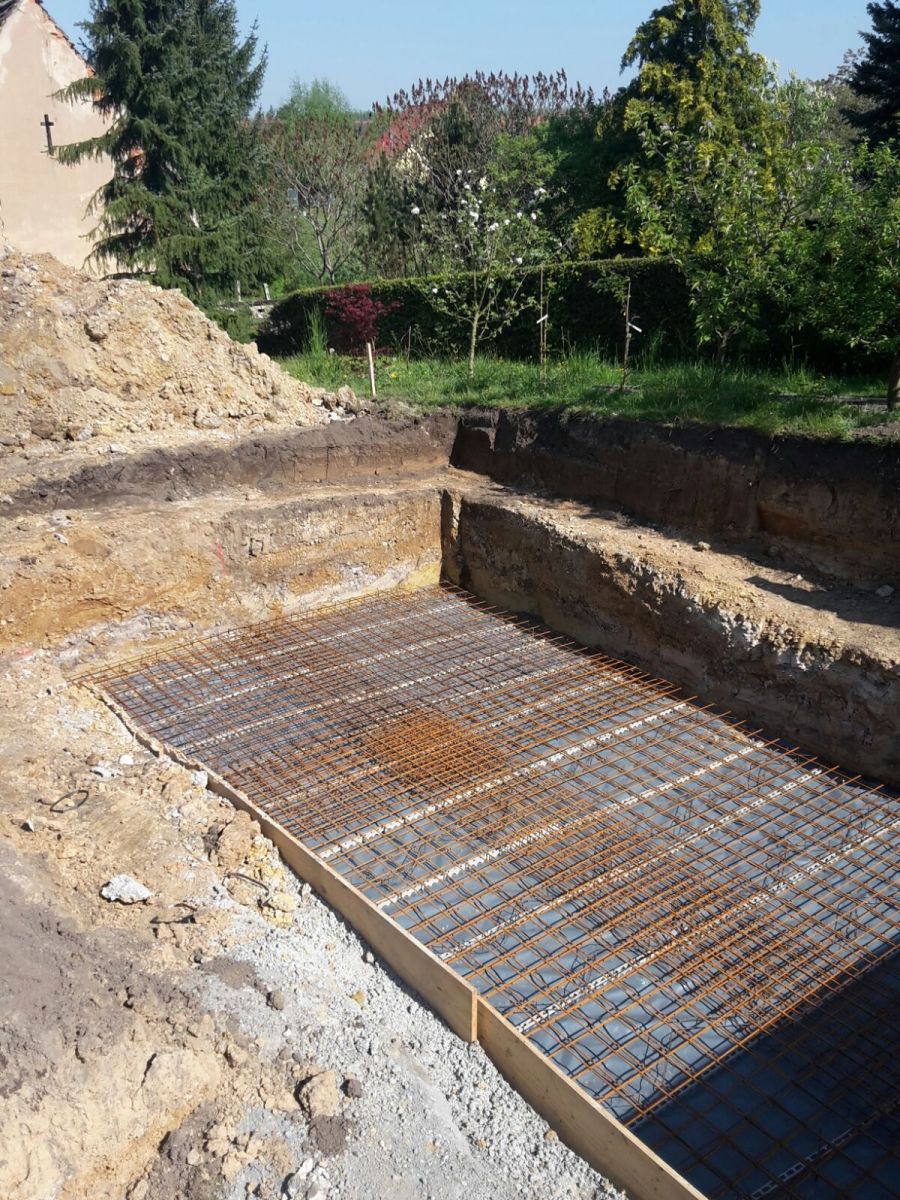

Aus zwei Lagen Baustahl und ca. 6m³ Beton entsteht am Ende eine 20cm starke Bodenplatte (ca. 770 x 400 cm).
Das Trocken verlief ohne Probleme oder Abdrücken unserer Katzen 🙂
Poolbau 2016 Woche 4

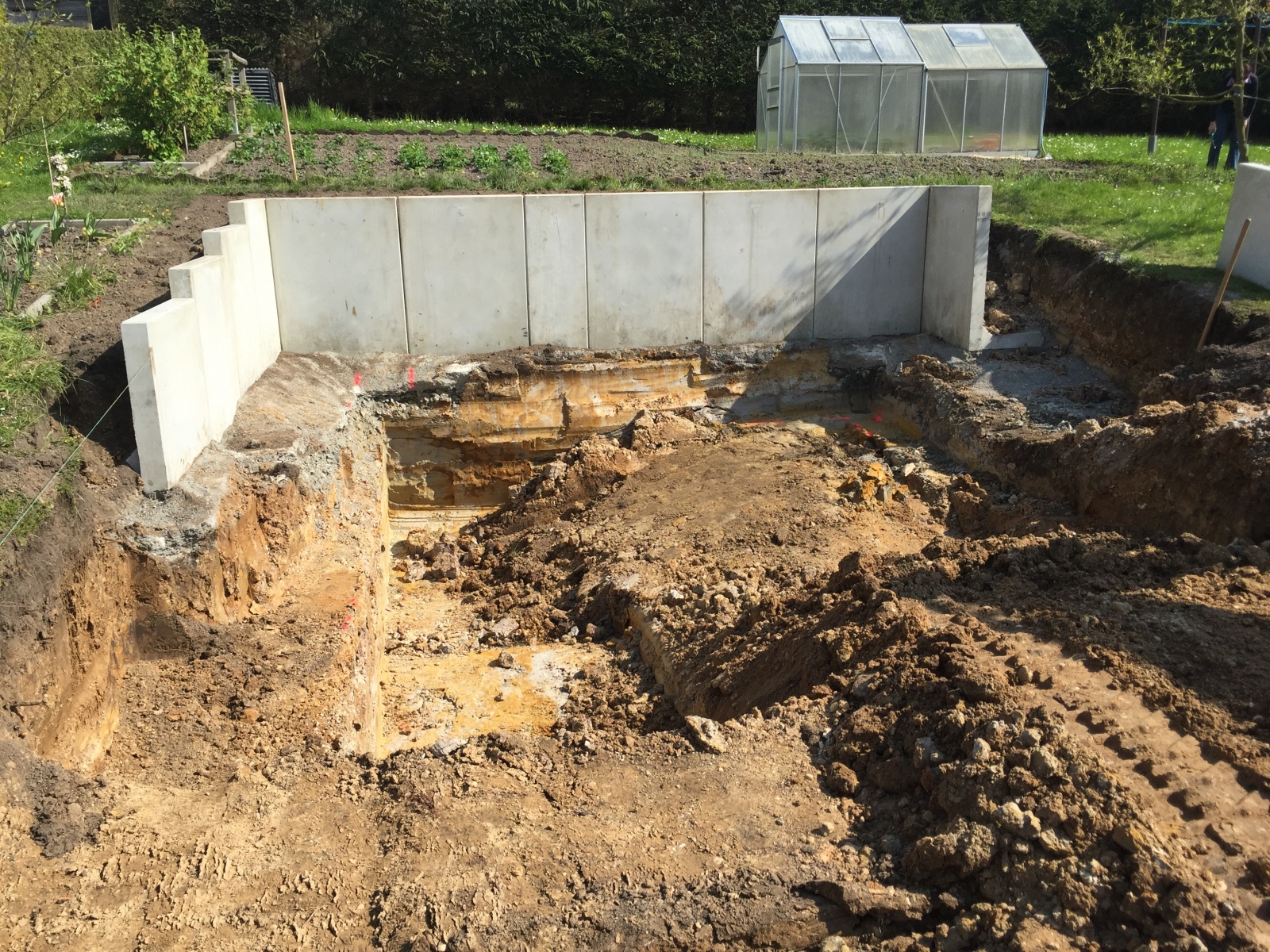

Die Lösung für das Wasserproblem zeigte sich in einer Art “Spundwand”. Dabei wurde mittels einer Schalung ein Bereich vor den L-Steinen verschalt und mit Beton verfüllt. Dieses diente zur Abstützung des Hanges und der L-Steine.

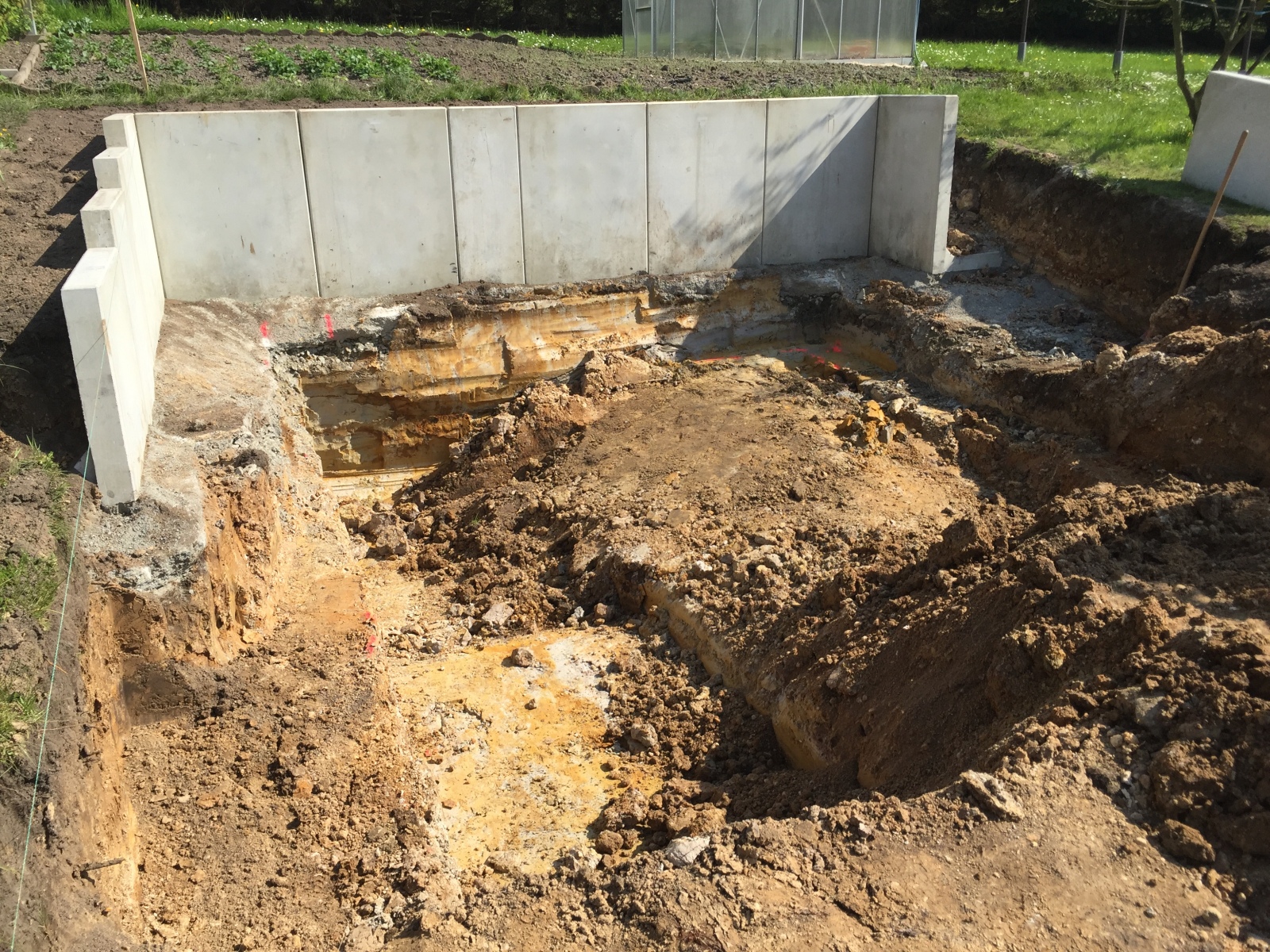

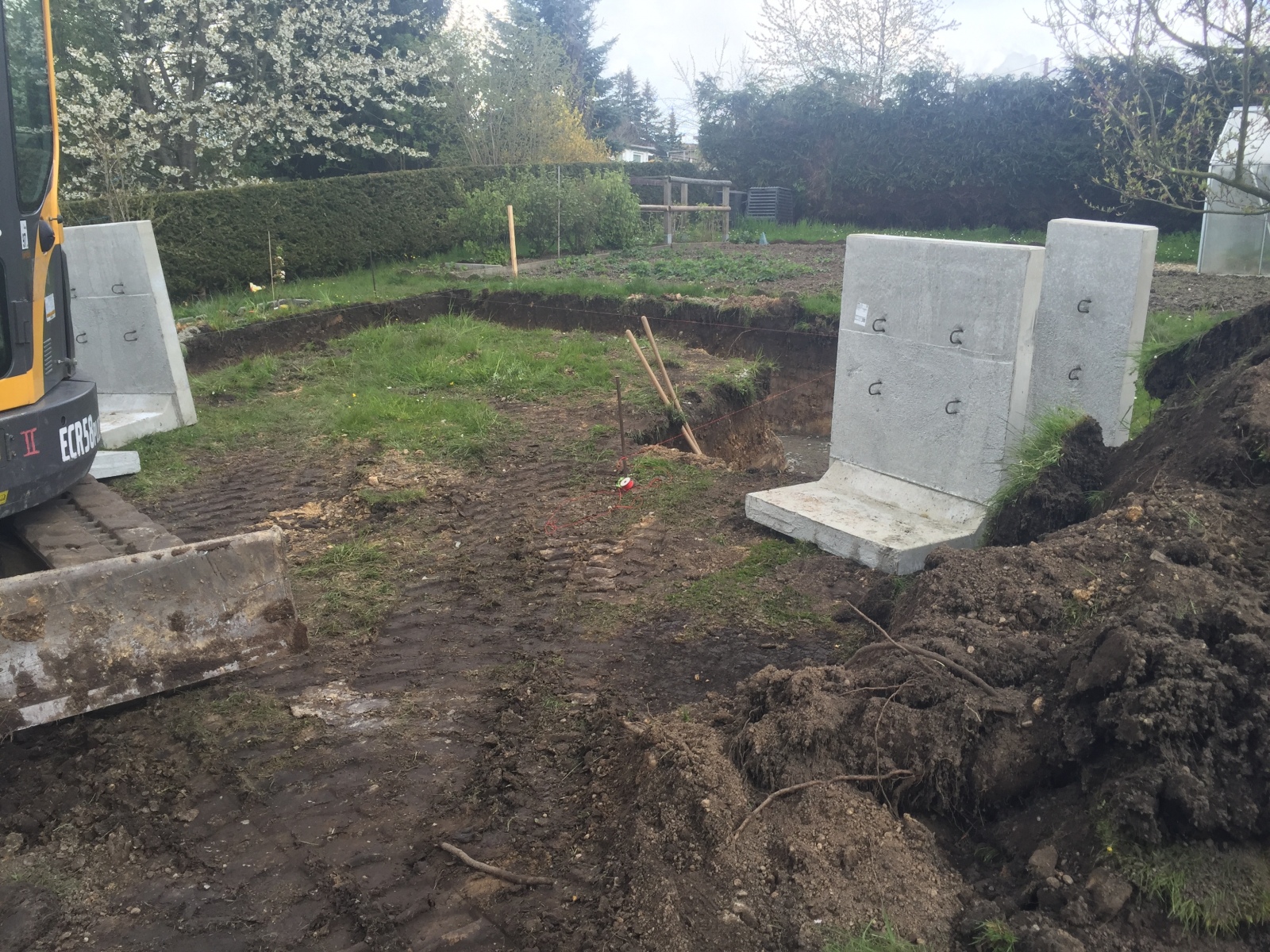

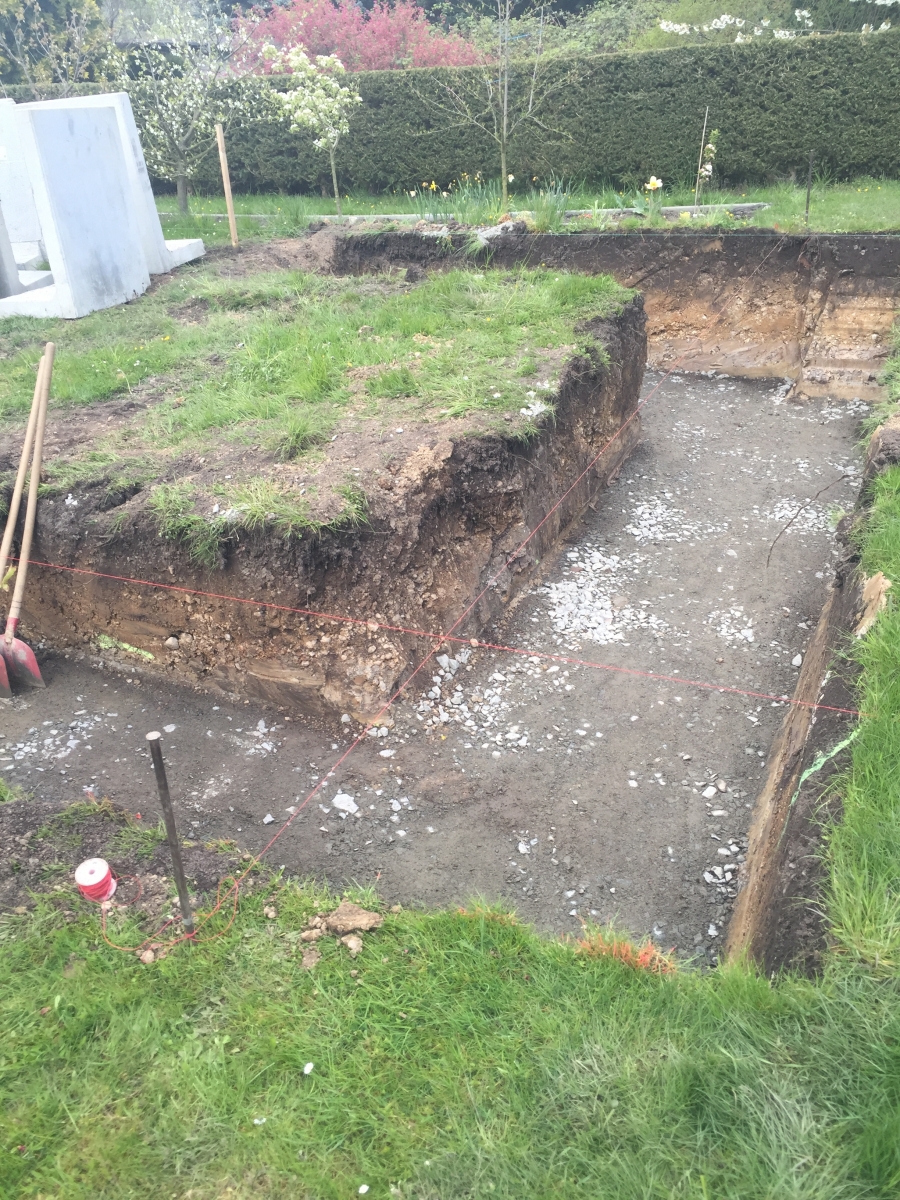

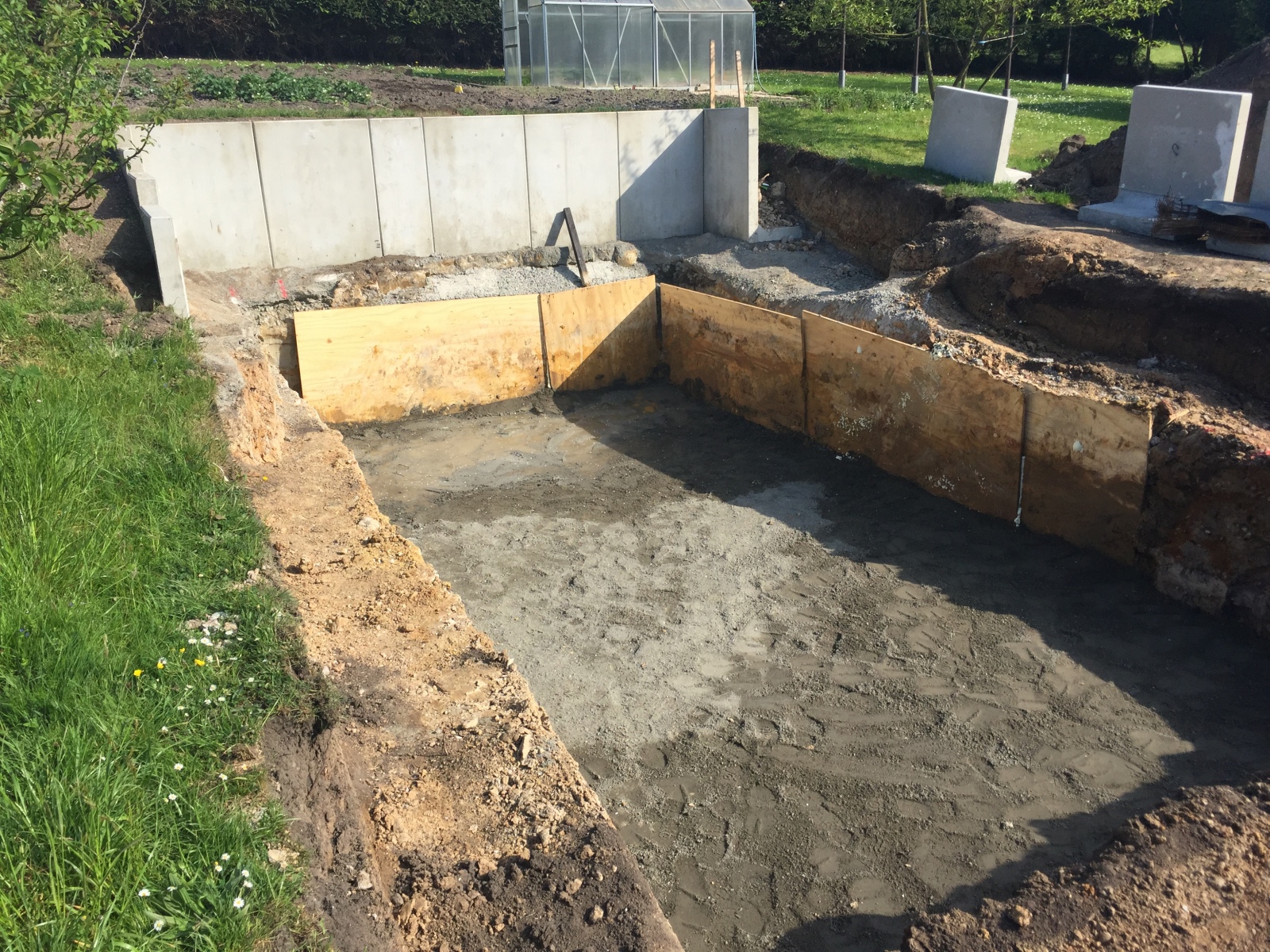

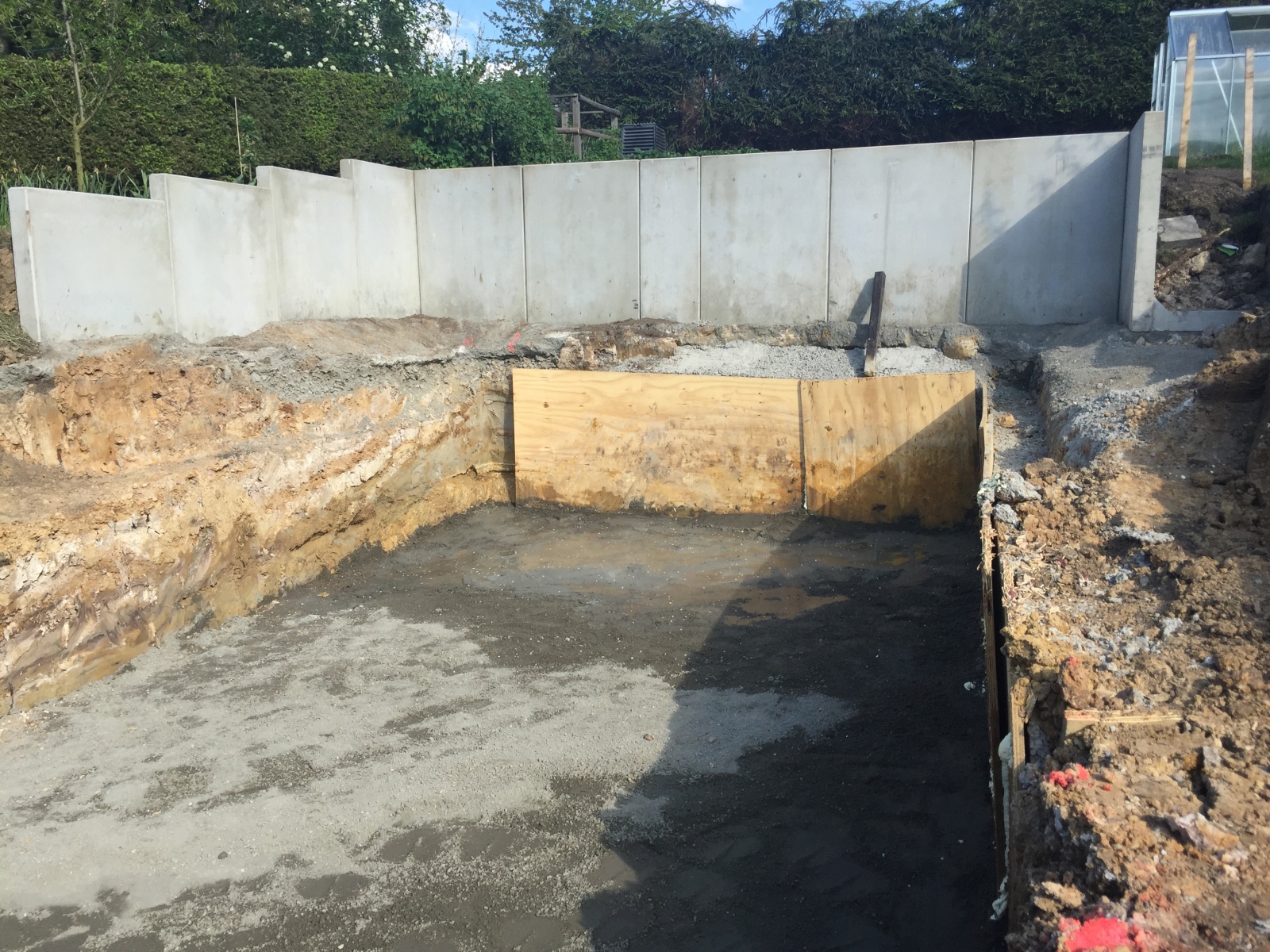

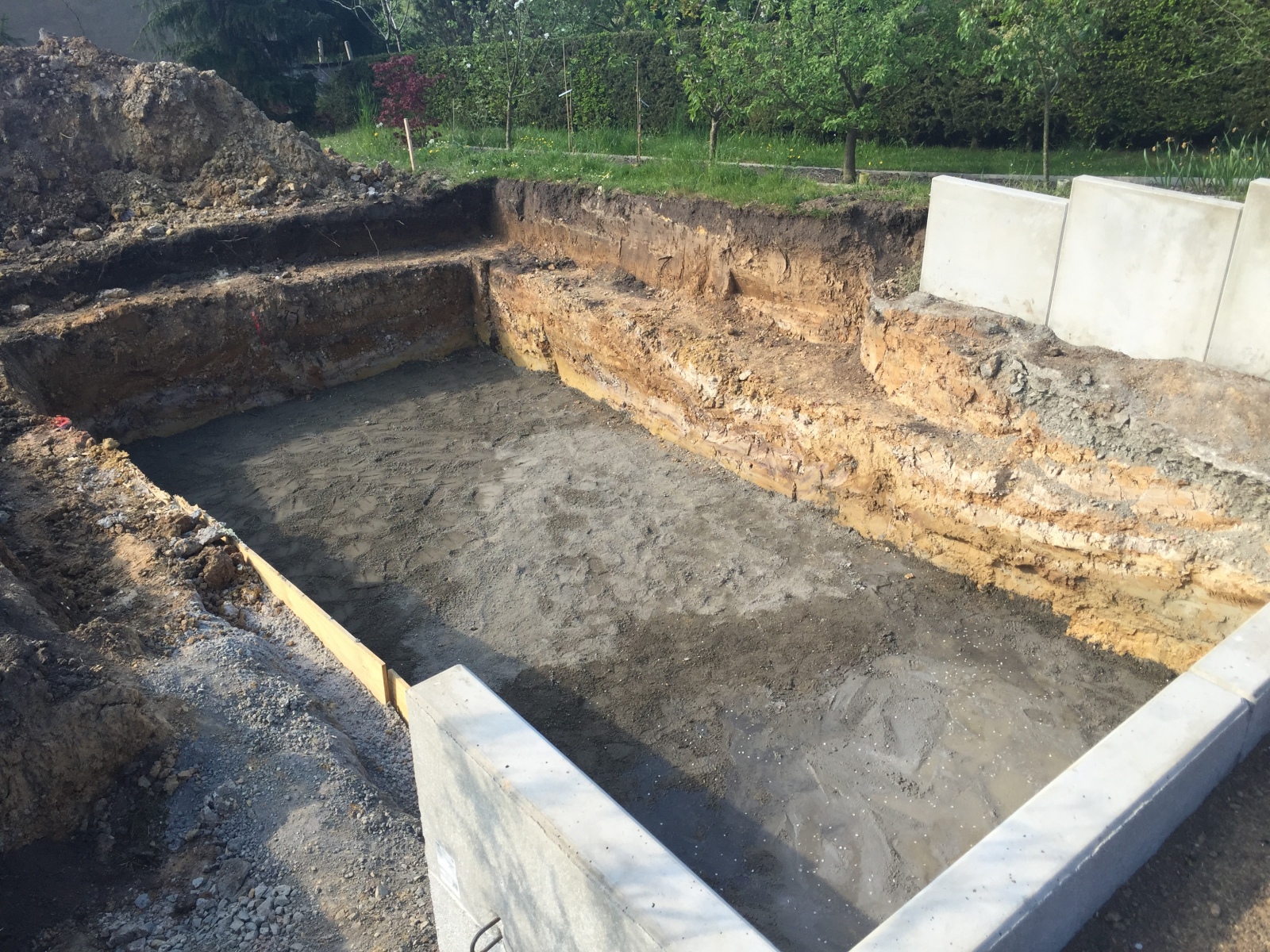

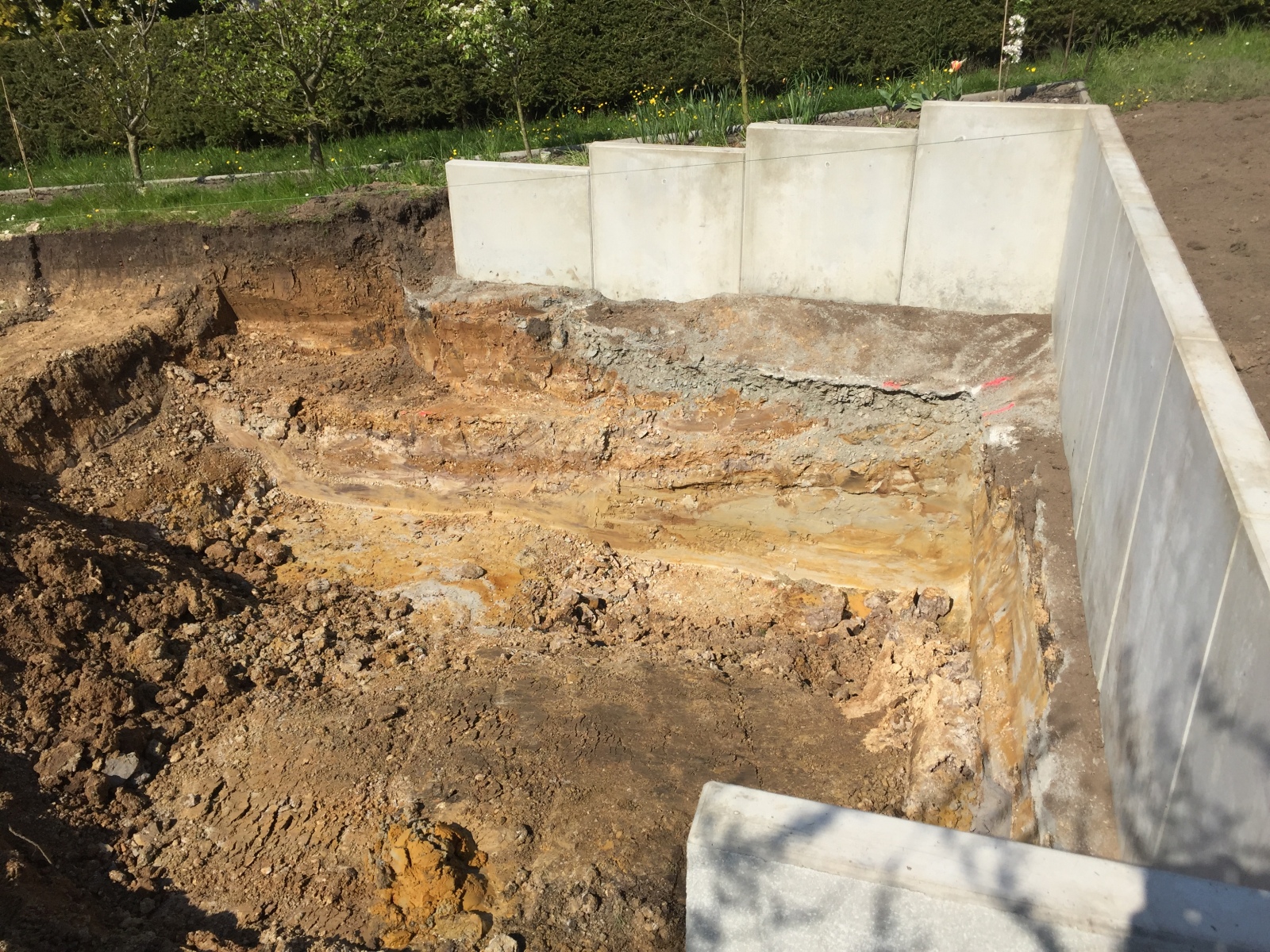

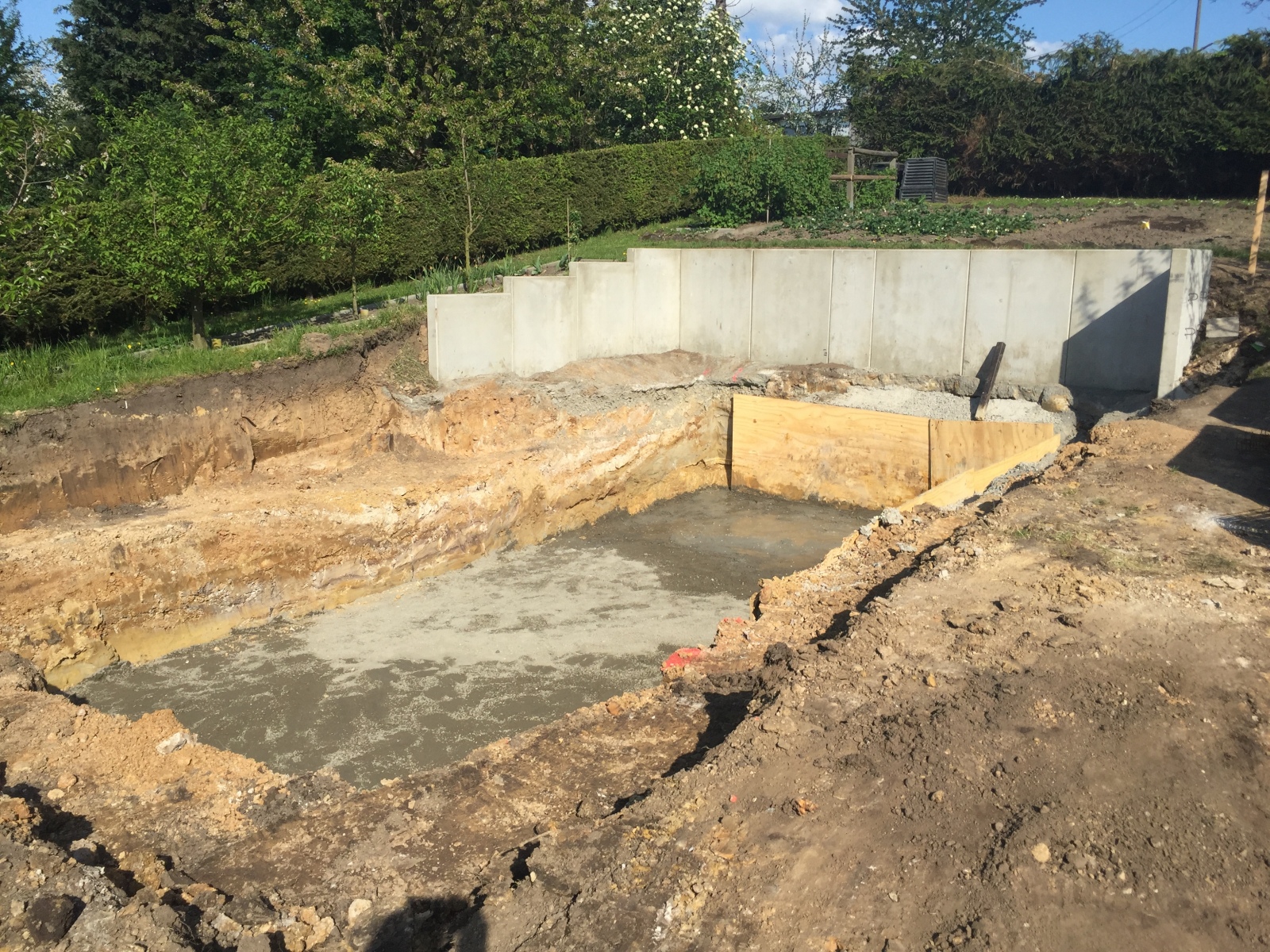

Nachdem die Spundwand getrocknet ist, wurde der Aushub fertig gestellt und zur Sicherheit gegen eindringendes Wasser eine 5cm starke Sauberkeitsschicht aus Beton eingebracht.

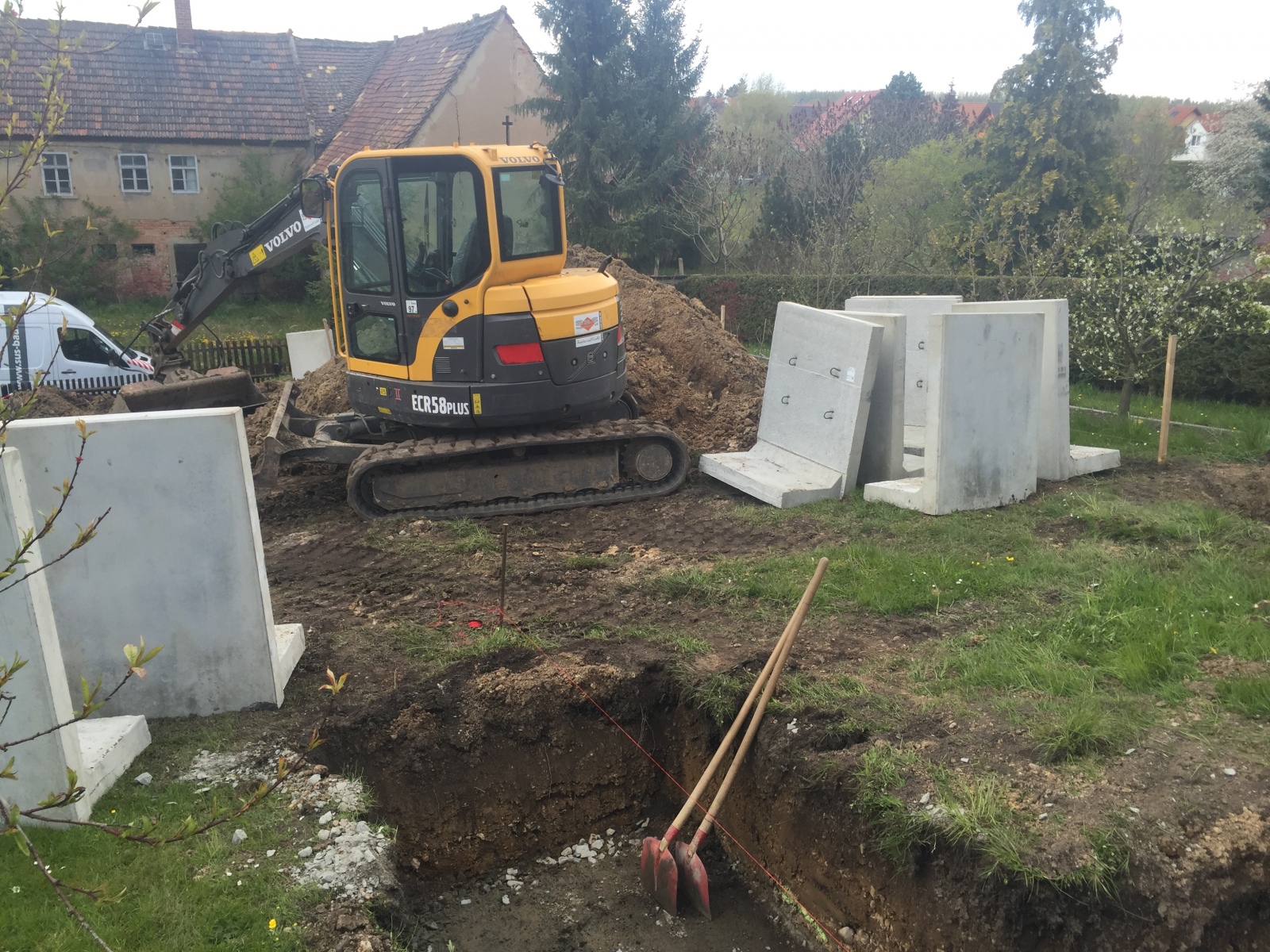

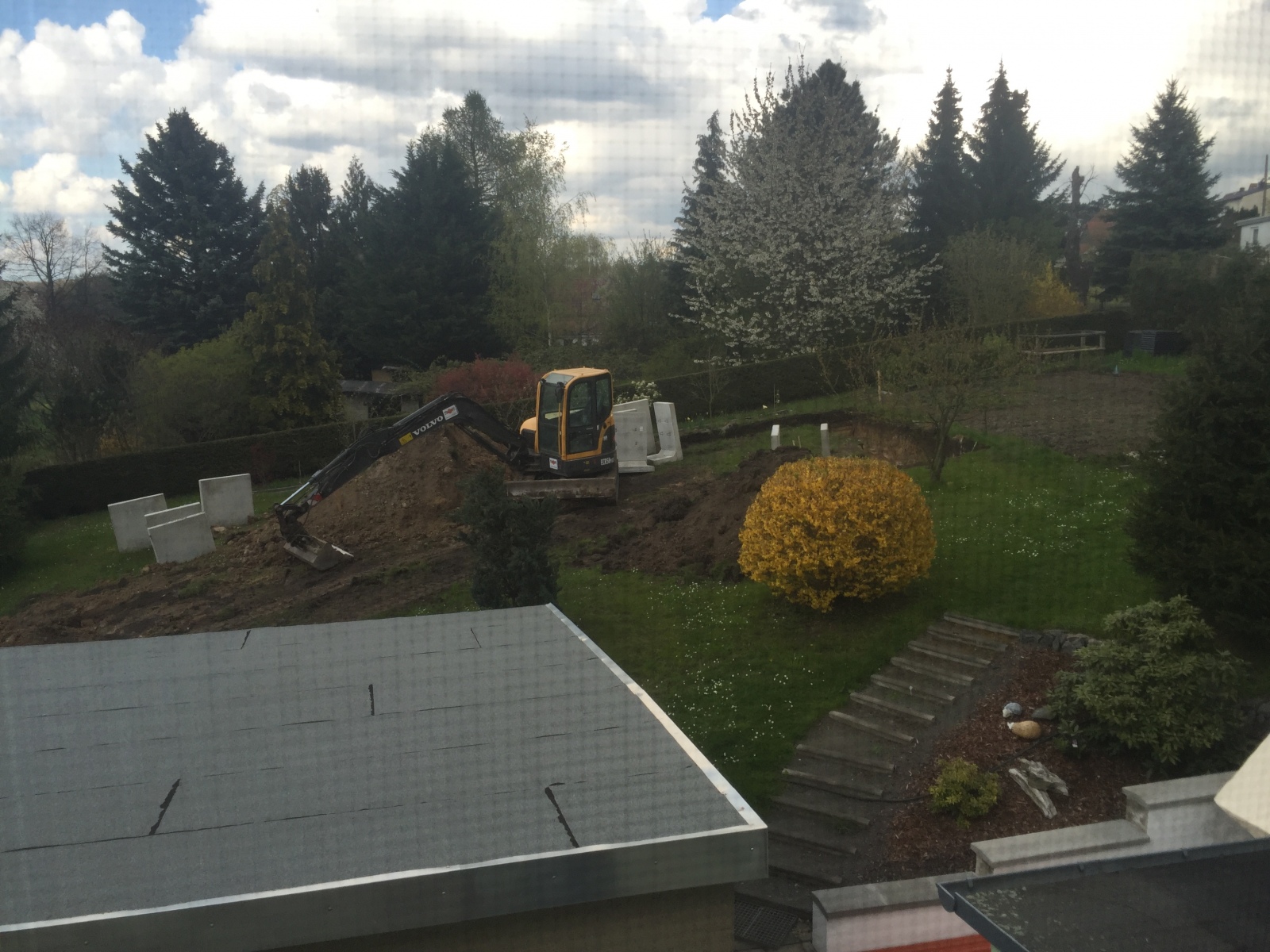

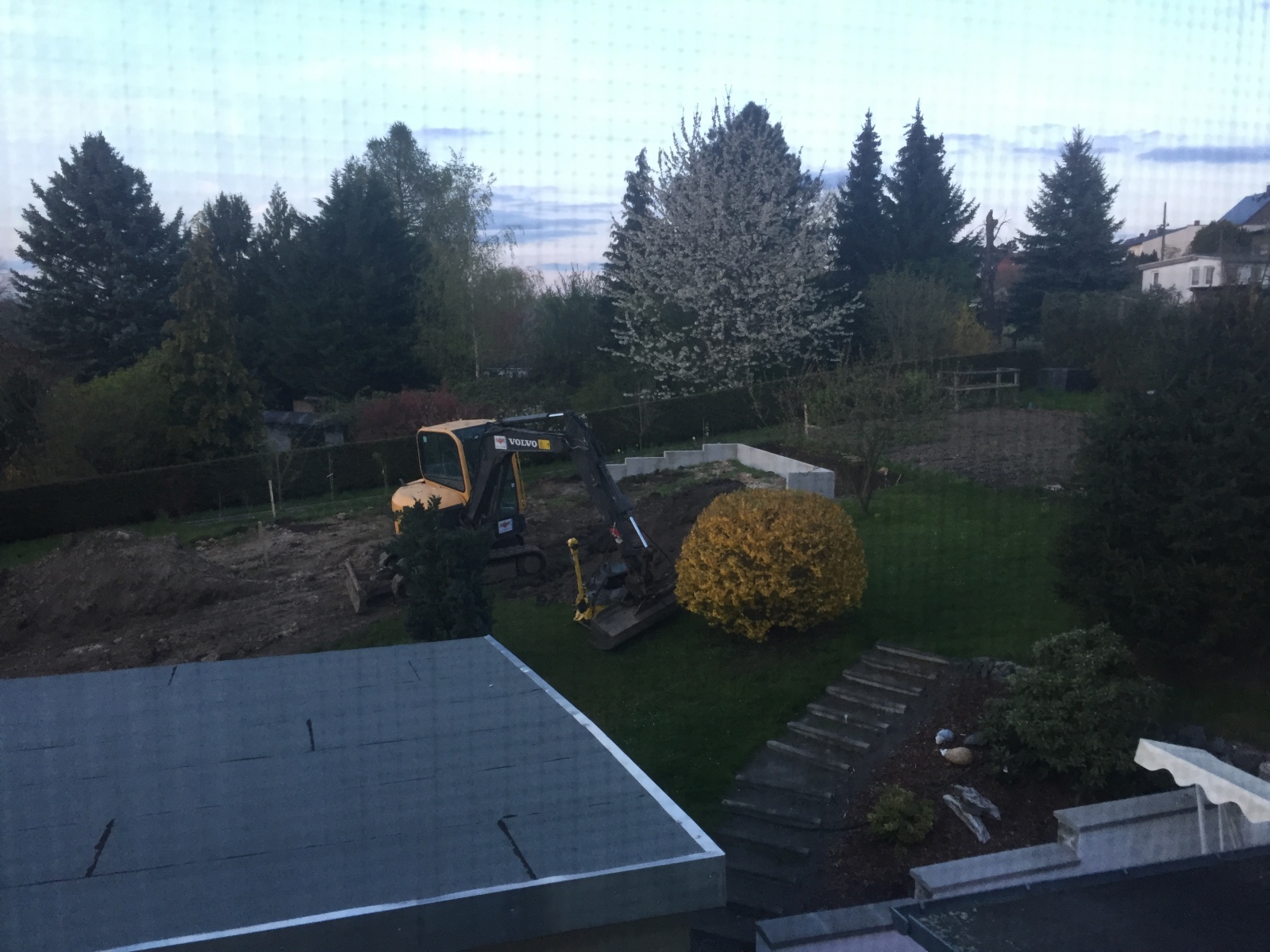

Poolbau 2016 Woche 3
Poolbau 2016 Woche 2
Poolbau 2016 Woche 1
Eigentlich war ja der Poolbau schon 2012 geplant, aber auf Grund von Problemen der damaligen Baufirma wurde das Projekt damals verworfen.
Nun, im Jahr 2016, haben wir erneut Anlauf genommen.
Und so soll “er” einmal werden:
- Styropor Isostone 700 x 350 x 150 mit geschalter Treppe
- Folienauskleidung Wand 1,5 mm grau
- Folienauskleidung Boden “Stein anthrazit”
- Speck-Filterpumpe – 13 m³
- Sandfilter FP500/13
- 1 Skimmer Swim-tec
- 2 Einlaufdüsen Neptun
- UWS LED Neptum farbig – 35W – 1750 Lumen
- Beckenrandsteine Granit
Da unser Grundstück recht abschüssig ist, wird der Pool am Ende auf der einen Seite gut 1,20m in den Boden eingelassen. Auf der anderen Seite stehen die Fundamente für die Überdachung knappe 0,60m oberhalb des Rasens.

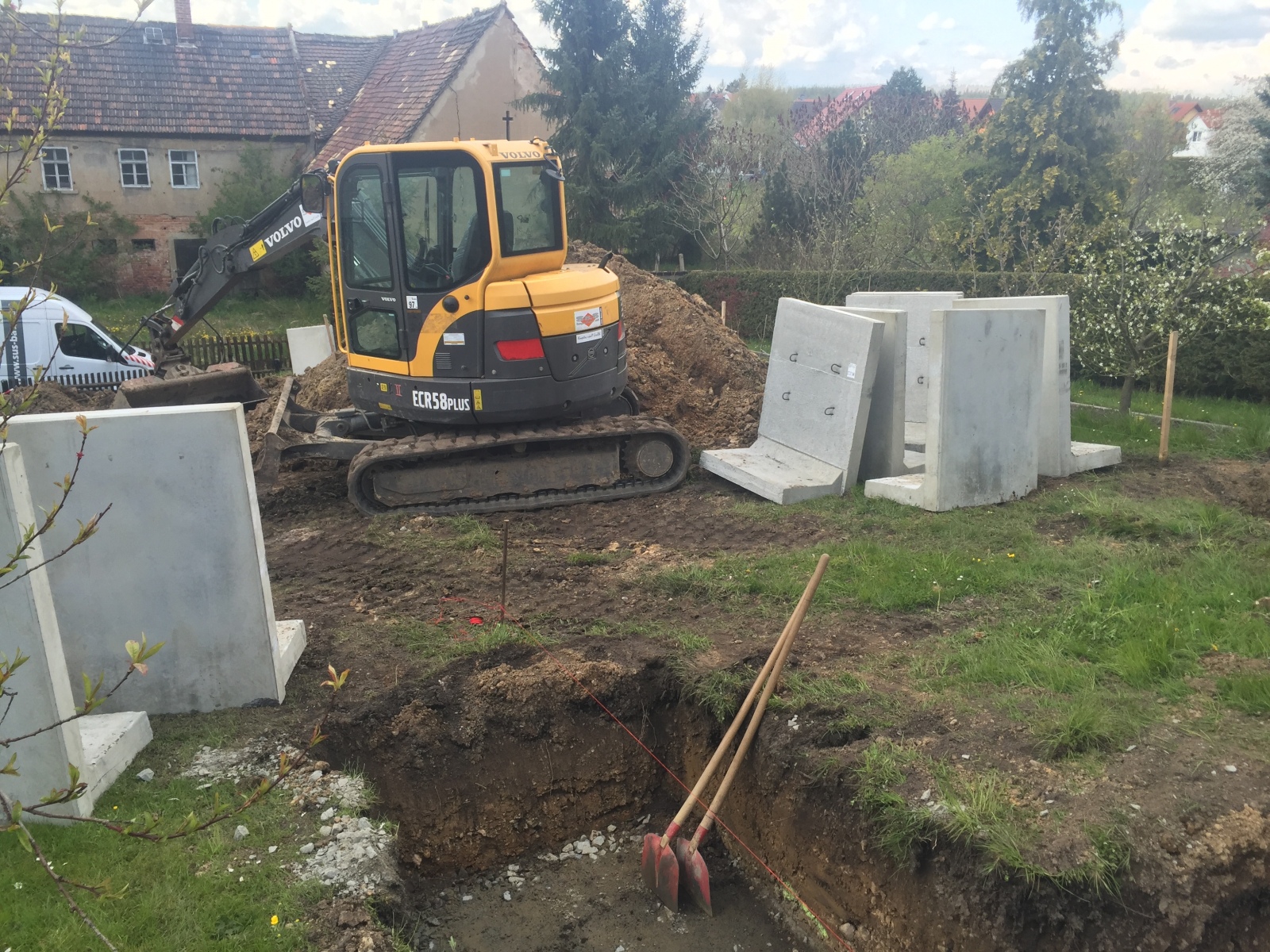

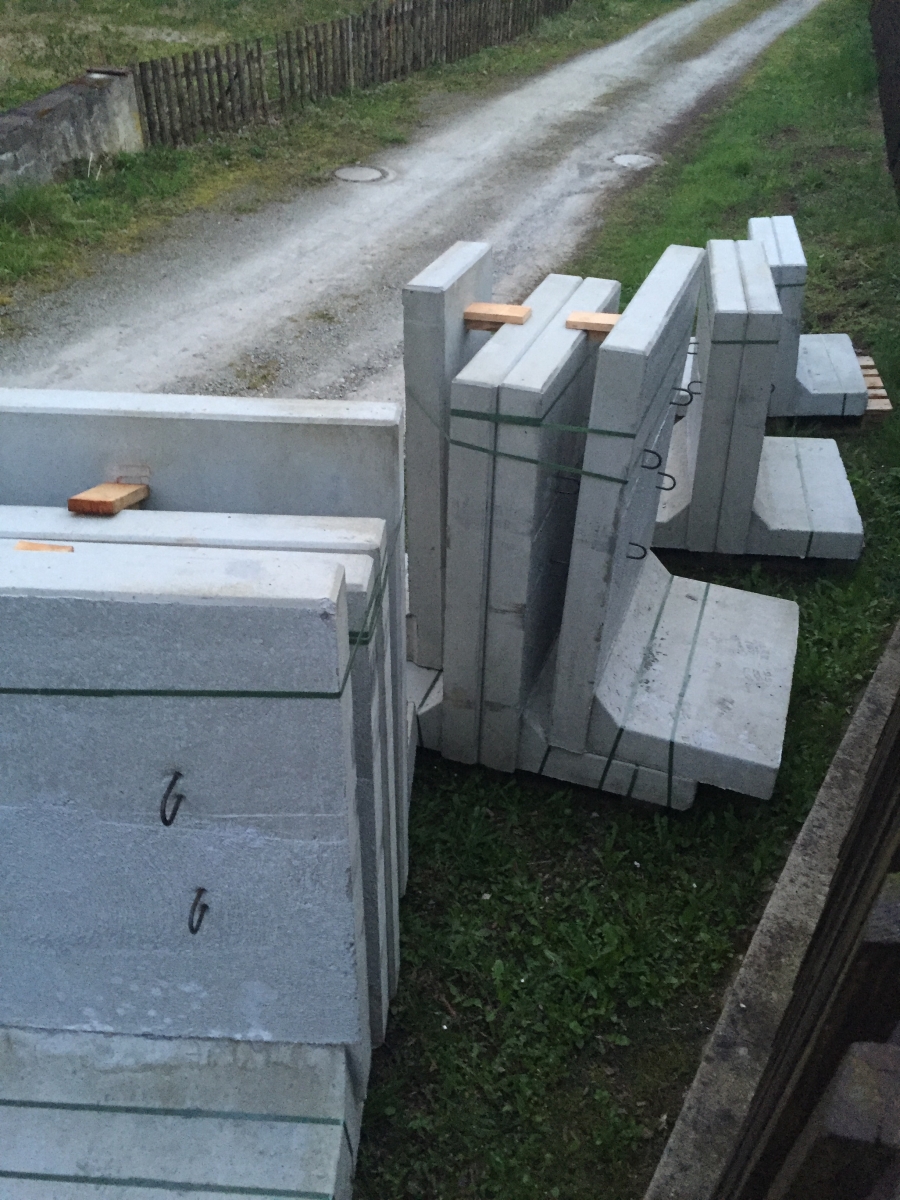

Dafür wurden gute 10m L-Steine angeliefert und verbaut.
